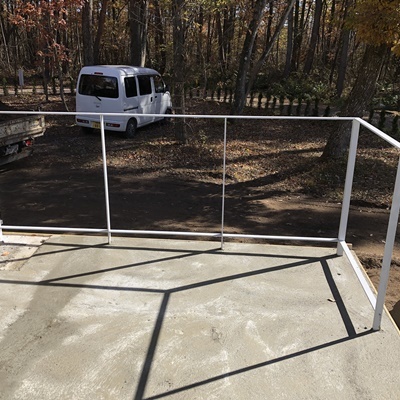

HOME | 現場ライブ | M-Villa

現場ライブ

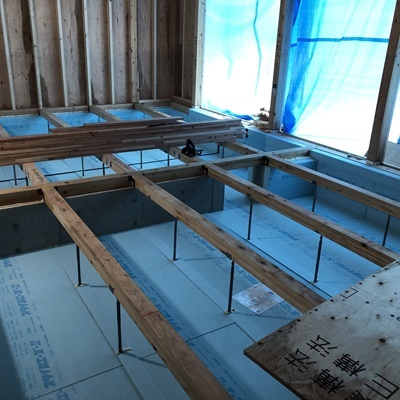

M-Villa

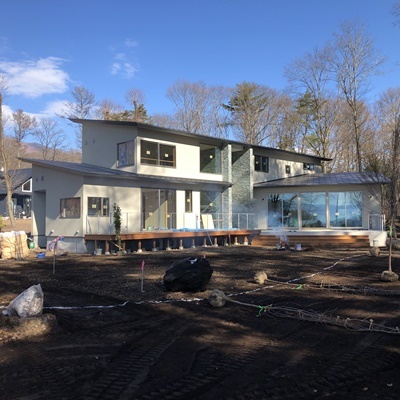

建物外観です。

玄関ホールです。

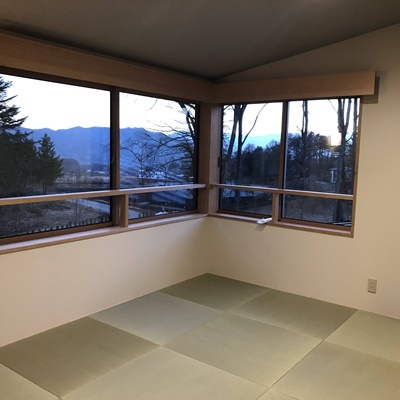

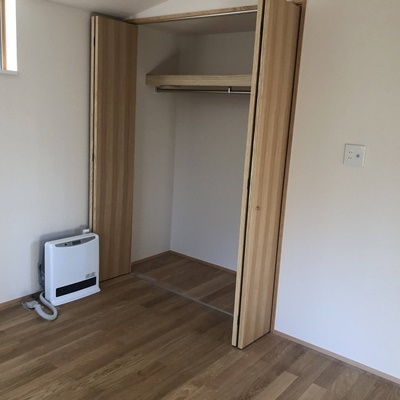

畳の設置状況です。

収納棚も設置完了です。

暖炉廻りの状況です。

内部収納状況です。

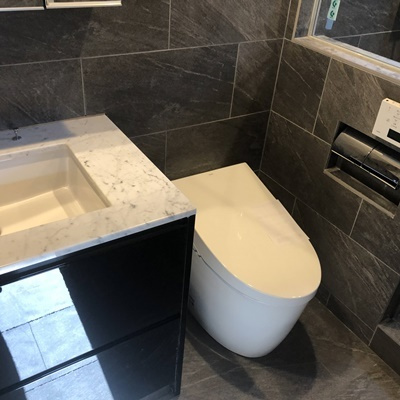

トイレの設置完了です。

シャワー水栓も付きました。

水栓器具の設置が完了しました。

コンクリート土間の施工完了です。

駐車場の土間のコンクリート工事が進んでいます。

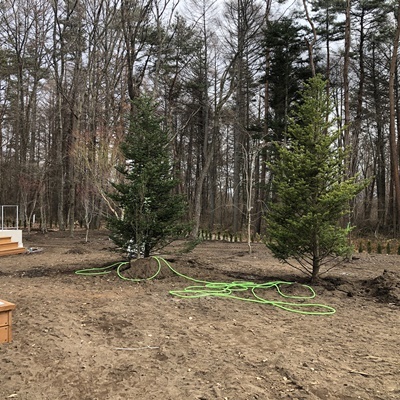

モミの木の移植を行いました。

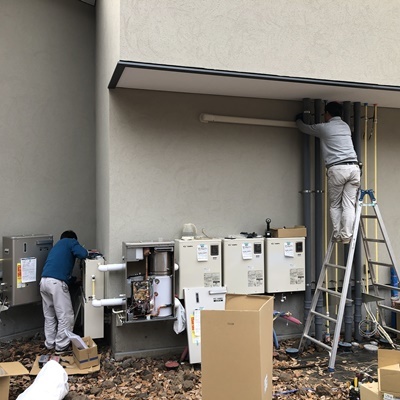

外部の設備機器の設置作業も進んでいます。

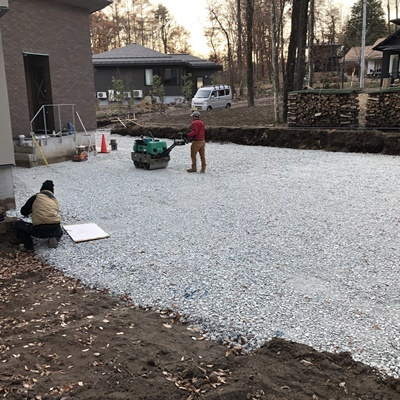

敷地の整地も終わり植栽を開始しました。

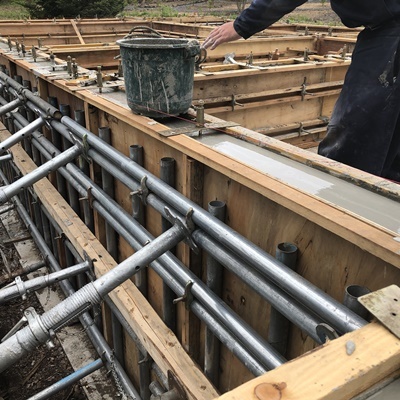

コンクリート打設状況です。

型枠工事が、進んで行きます。

砕石を敷き詰め、転圧をかけて行きます。

駐車場の工事が進んでいます。
土を出してから砕石を入れていきます。

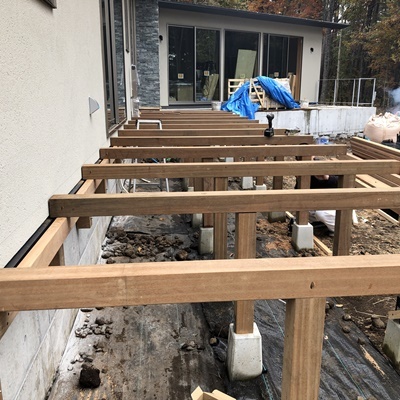

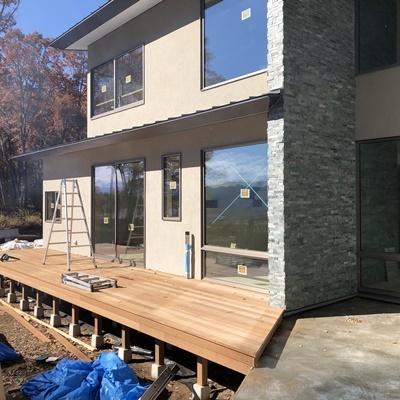

デッキ材を施工しました。

デッキの下地の施工状況です。

ベランダのタイルの施工状況です。

外部ベランダの下地を施工しました。

床部分のタイルの施工状況です。

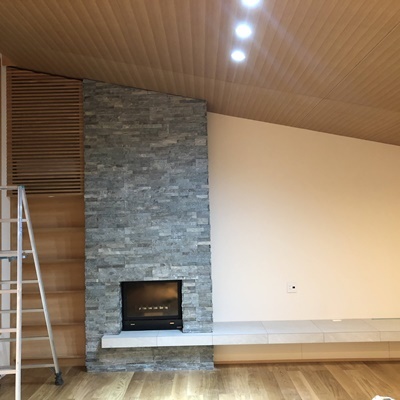

暖炉周りの施工状況です。

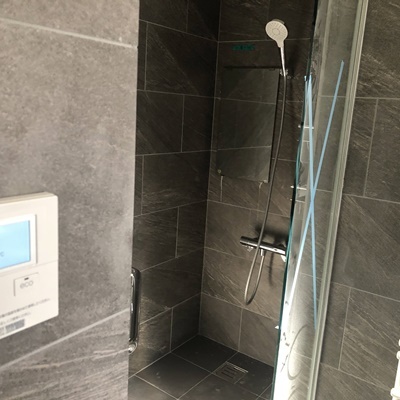

シャワー室のタイル貼り状況です。

同じく家具の設置状況です。

家具の設置状況です。

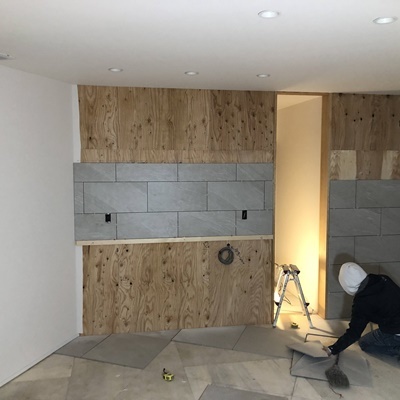

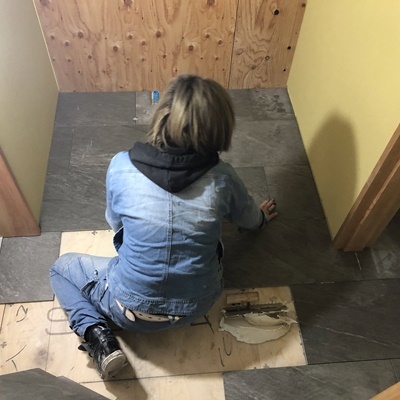

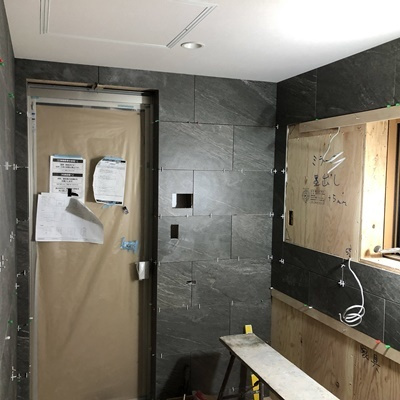

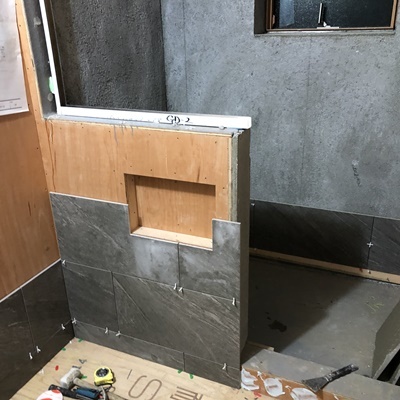

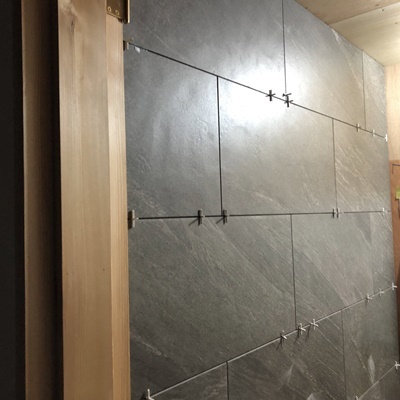

浴室のタイル施工状況です。

浴室のタイルを貼っています。

南側の状況です。

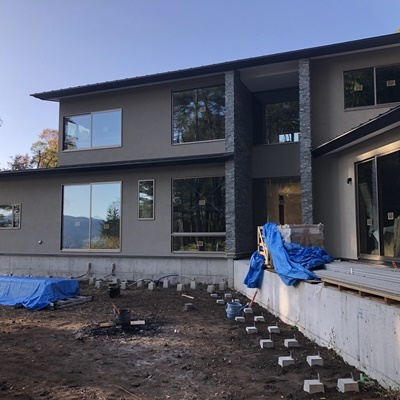

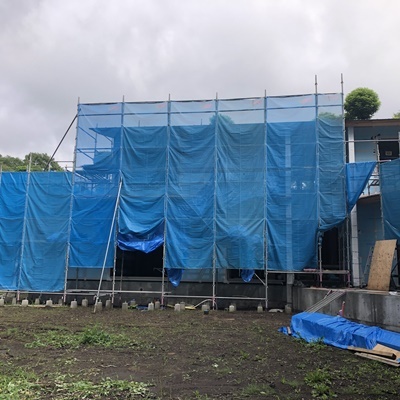

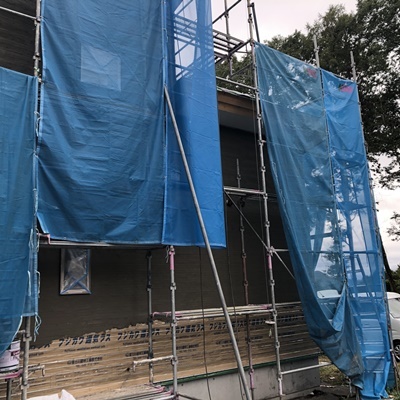

外部足場を解体しました。

洗面所のタイルの施工状況です。

暖炉周りの下地の状況です。

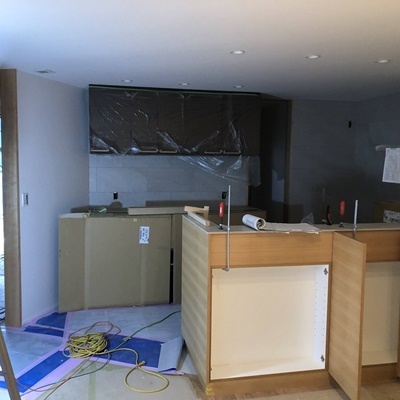

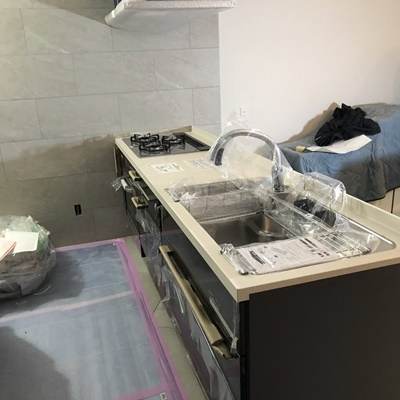

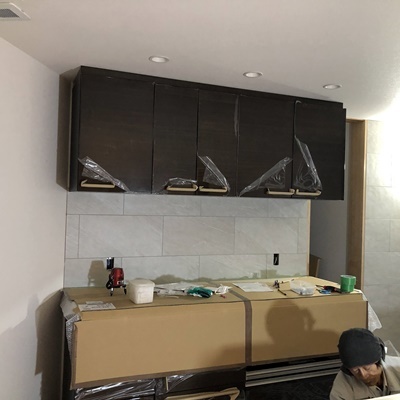

キッチンの設置状況です。

キッチン周りの家具を設置していきます。

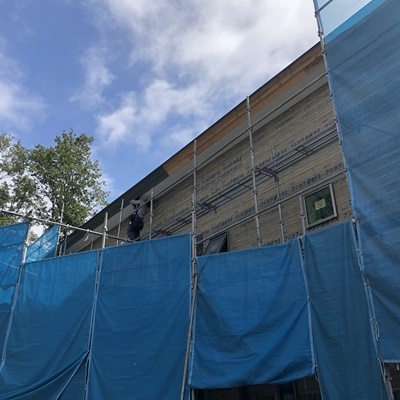

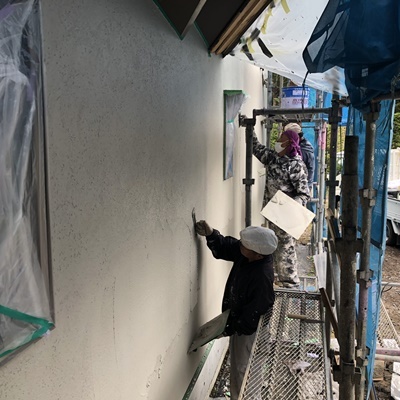

外壁の左官作業が完了いたしました。

外壁の左官作業が完了いたしました。

内部と外部の石張りが揃っています。

タイル工事が進んでいます。

洗面所のタイルの施工状況です。

モルタルの下地状況です。

内部タイル下地の施工状況です、ラス網を張りこの上にモルタルを塗って行きます。

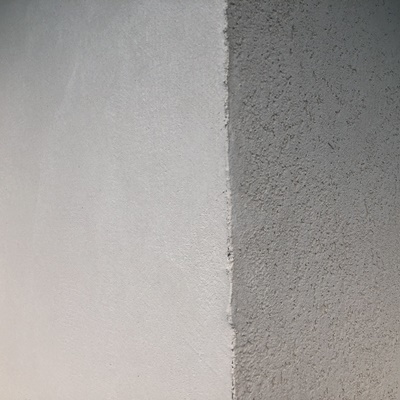

左が下塗り右が仕上がり状況です。

下塗りをして、上塗りで仕上げていきます。

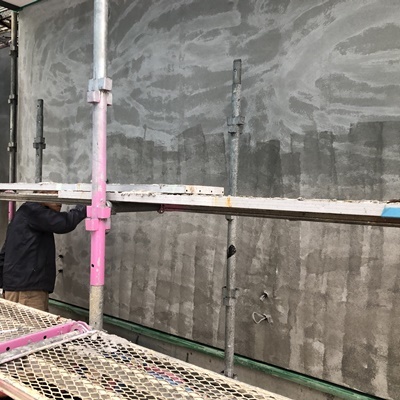

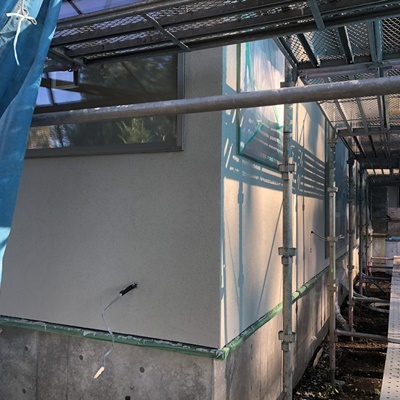

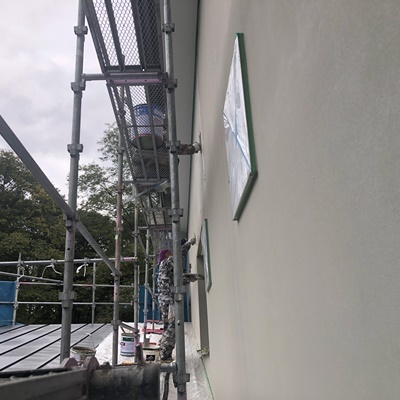

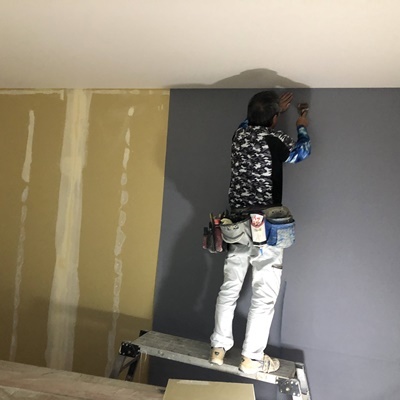

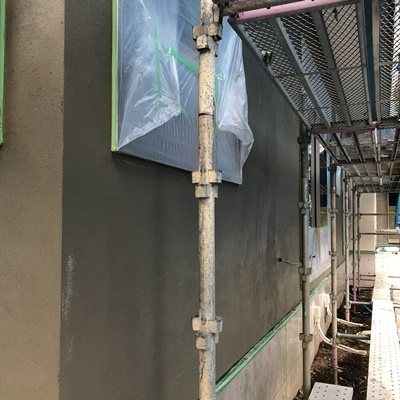

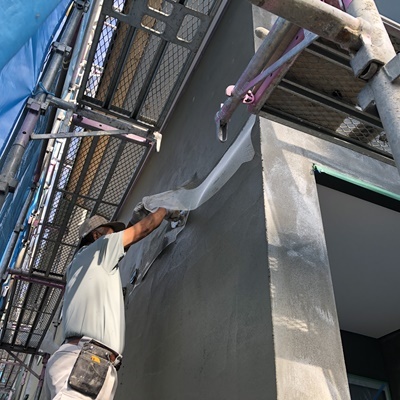

外壁の仕上げ塗りを開始しました。

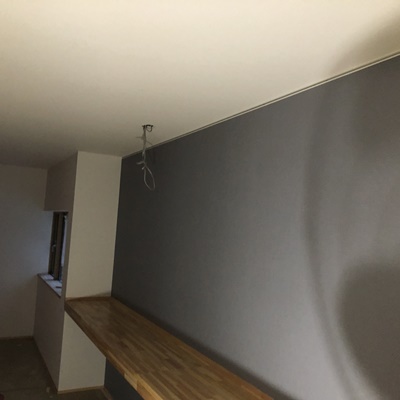

クロス貼りが進んでます。

クロス貼りが進んでます。

設置後、塗装をしています。

溶接をして最終的に固定します。

六人がかりで持ち上げます。

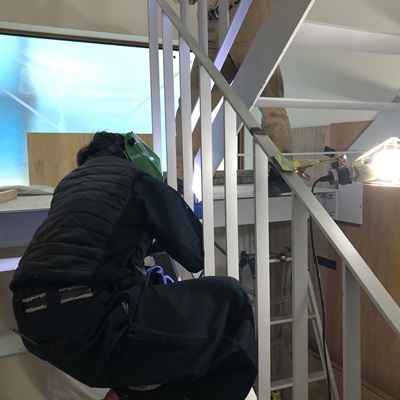

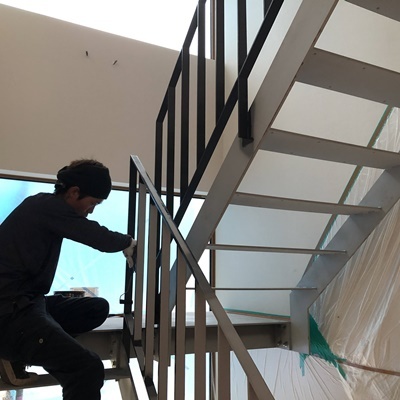

内部の鉄骨階段の施工状況です。

外壁の仕上げ作業に入ります、接着剤を壁面に塗っています。

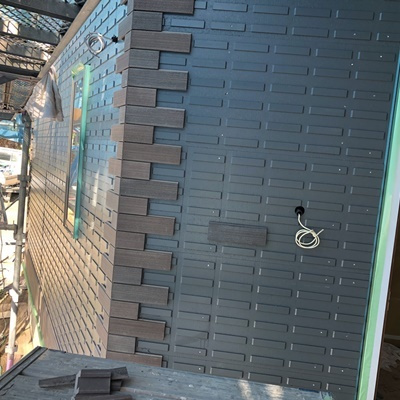

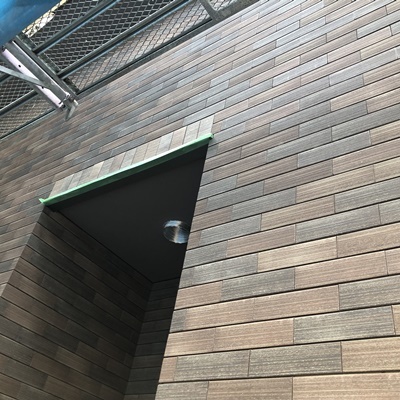

外壁のタイルの施工状況です。

引き続きクロス貼りの施工状況です。

クロス貼り作業の様子です。

クロス貼りの施工状況です。

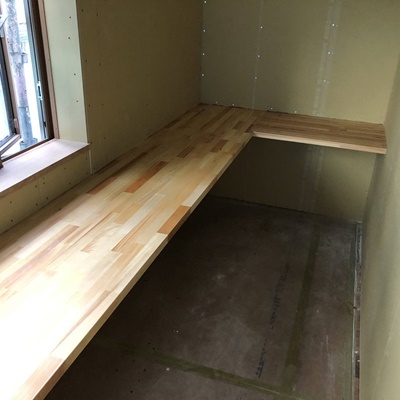

造作の棚も設置しました。

ボードのジョイント部分にパテ処理を行います。

クロスの下地処理を開始しました。

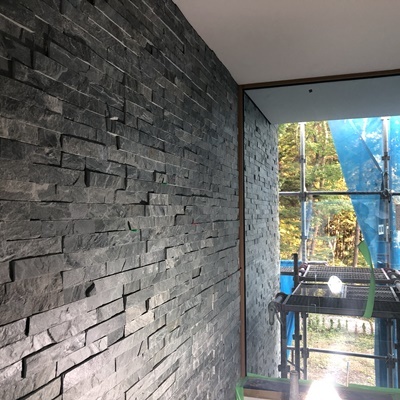

外部石貼りの状況です。

外部石貼りの施工状況です。

下塗り、中塗り後にひび割れ防止のメッシュシート施工状況です。

下塗り、中塗り後にひび割れ防止のメッシュシート施工します。

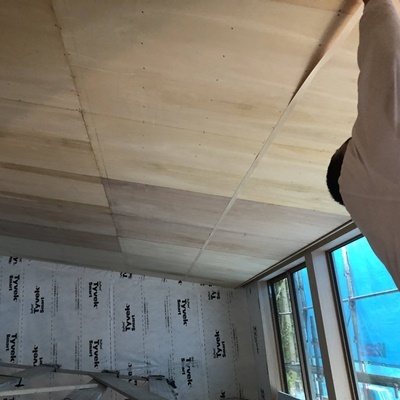

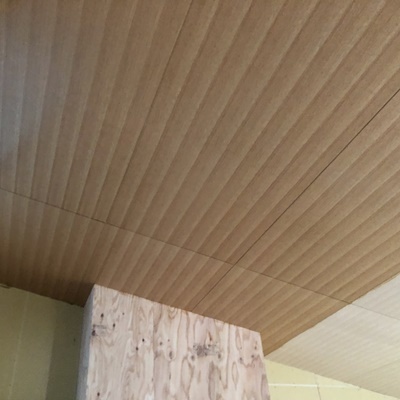

天井突板の塗装状況です。

天井突板の塗装状況です。

木部の塗装状況です。

木部の塗装工事が始まりました。

手摺が付きました。

内部の造作も進んで来ています。

何回かに分けて塗っていきます。

外壁左官下地の施工状況です。

破風板板金の施工状況です。

破風板板金の施工状況です。

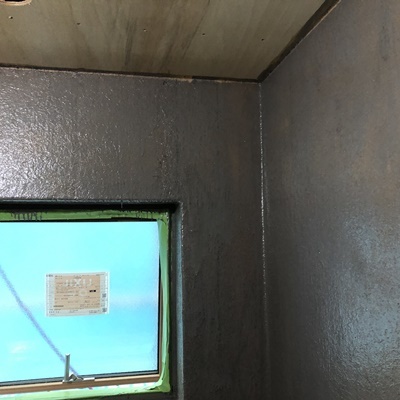

FRP防水の施工状況です。

FRP防水の施工状況です。

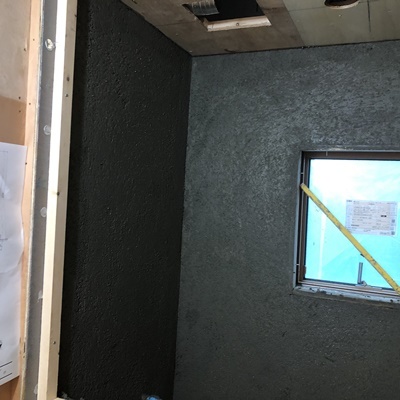

シャワー室のFRP防水開始です。

フローリングの施工状況です。
仕上がった所から養生をしていきます。

エアコン開口部の施工状況。

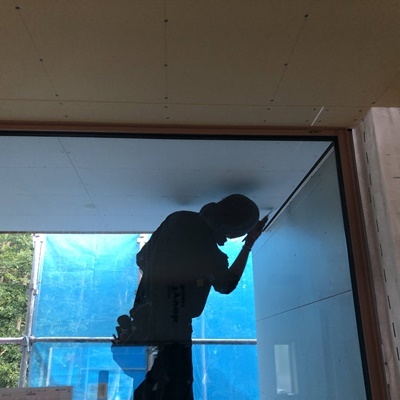

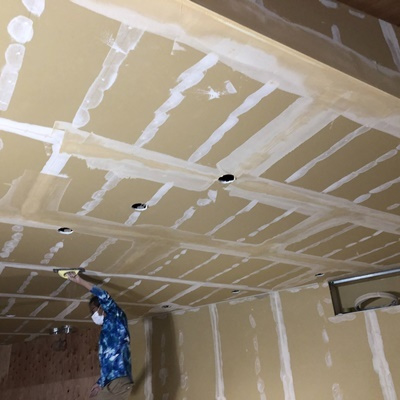

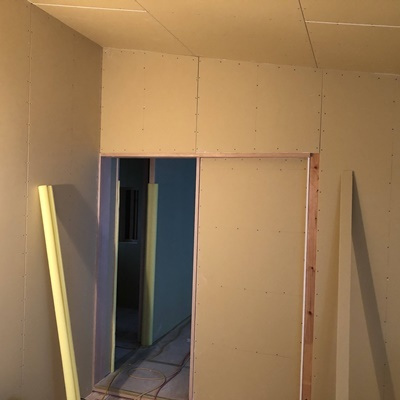

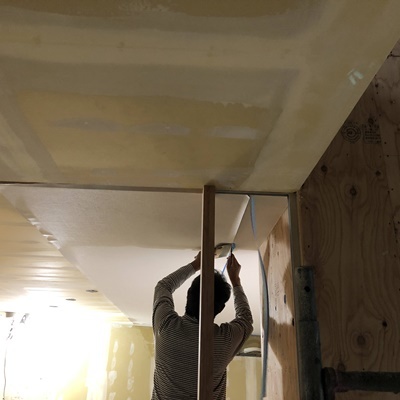

内部のボード張りの写真です。

内部のボード張り進んできました。

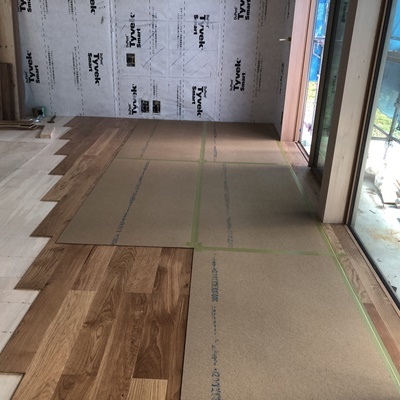

1Fフローリングの施工状況です。

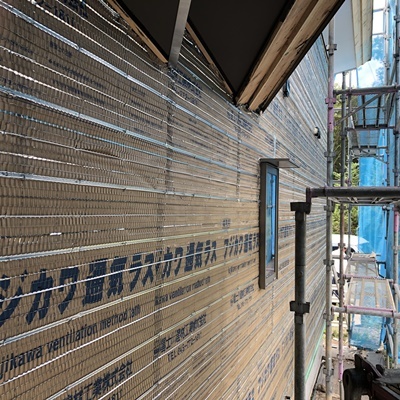

ラス網の裏の部分が通気層になります。

外壁部分の左官下地です。

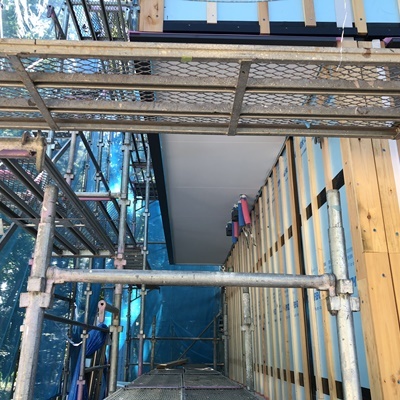

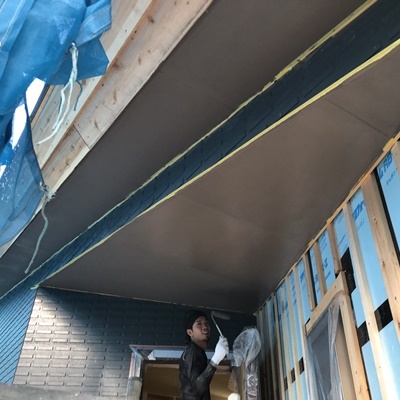

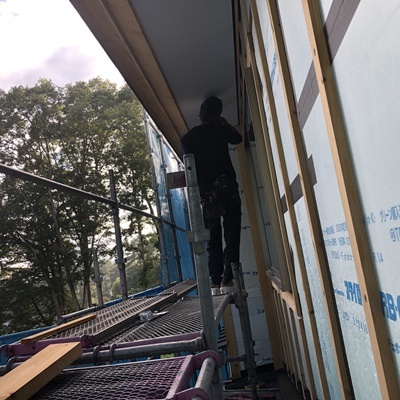

玄関軒裏の塗装状況です。

塗装完了です。

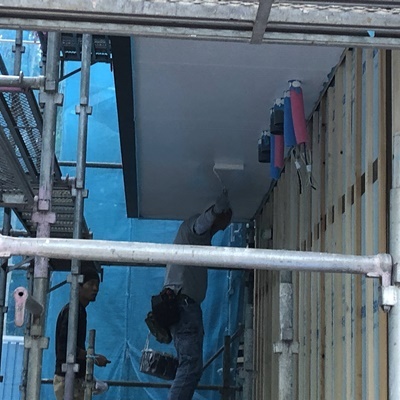

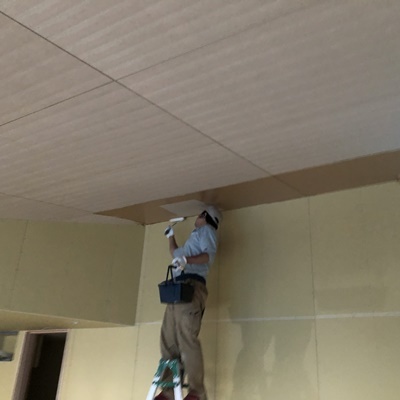

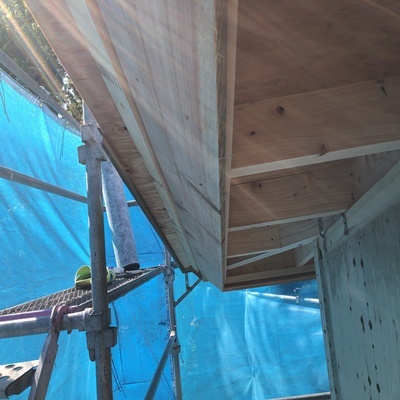

軒天の塗装状況です。

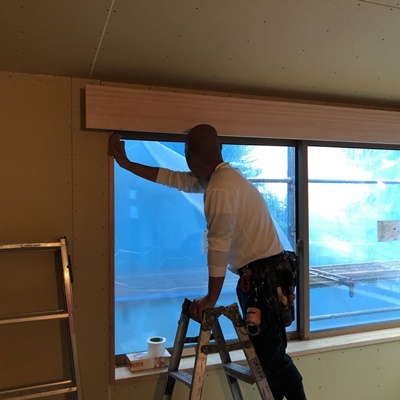

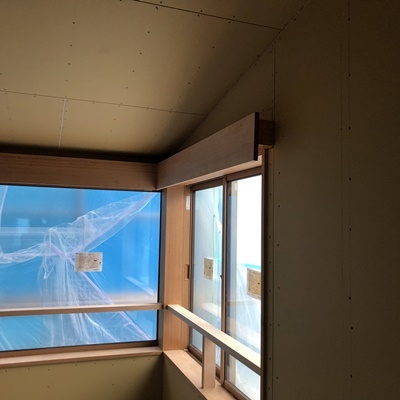

天井板とカーテンBOXです。

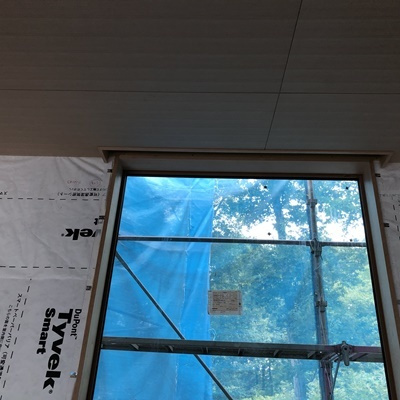

サッシ周りの施工状況です。

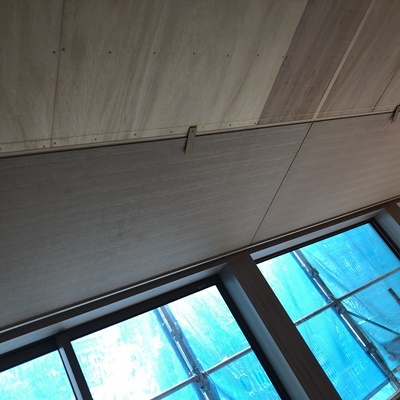

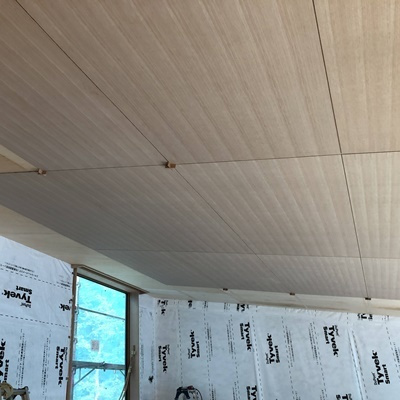

天井の突板が、貼られて来てます。

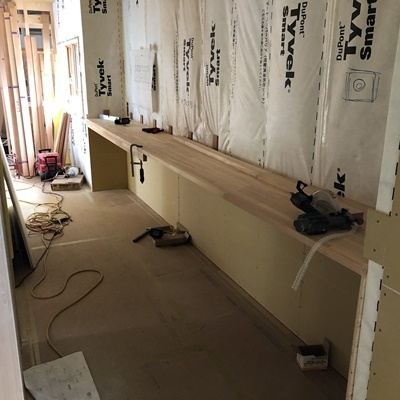

カウンターの施工状況です。

壁のボードの施工状況です。

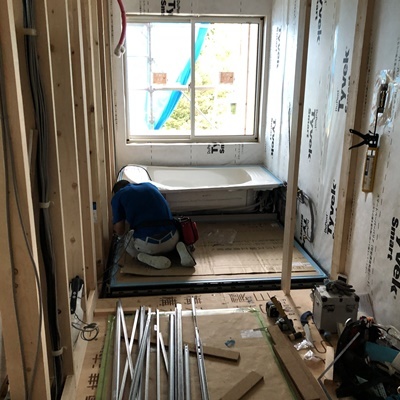

設置したユニットバスの写真です。

軒天の塗装下地の施工作業中です。

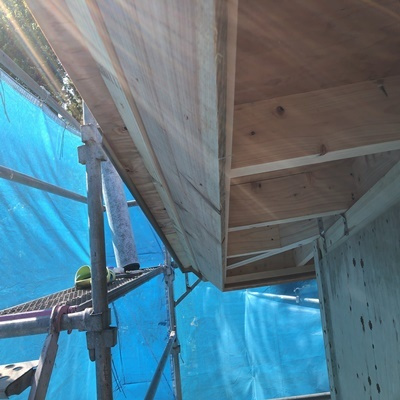

軒天の塗装下地の施工状況です。

突板張りの施工状況です。

天井の突板張りの下地状況です。

タイル下地のサイディングを張っています。

天井裏のダクトの配管を設置しました。

2F床ではフローリング張り開始です。

床暖パネルの上にベニヤを張りました。

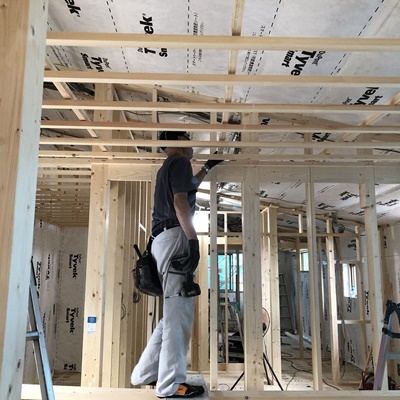

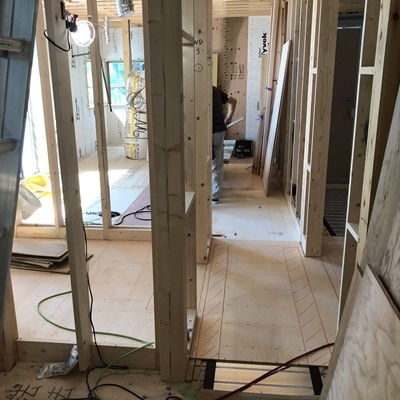

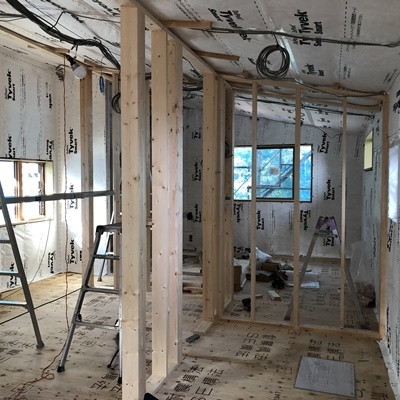

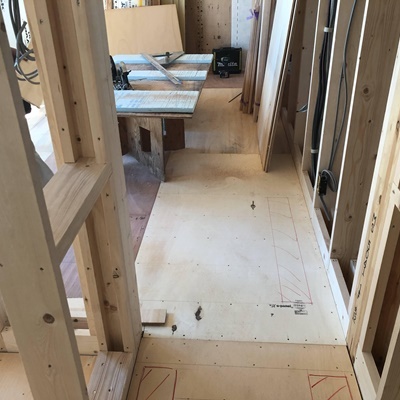

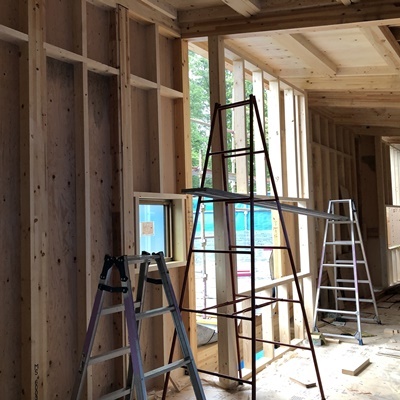

内部間仕切り壁の下地状況です。

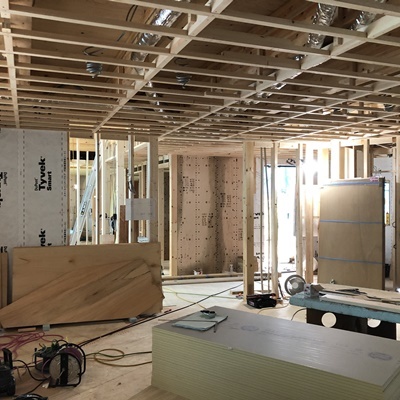

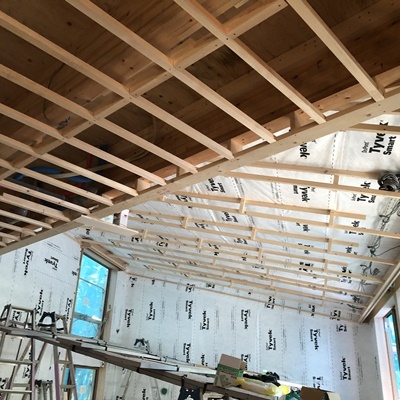

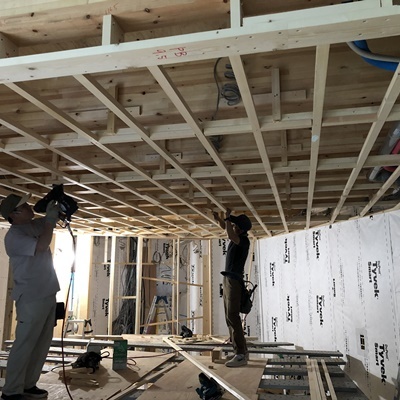

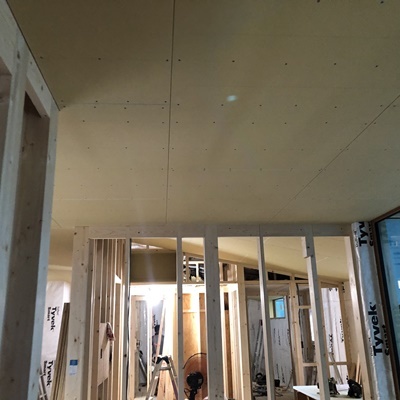

1F天井下地の施工状況です。

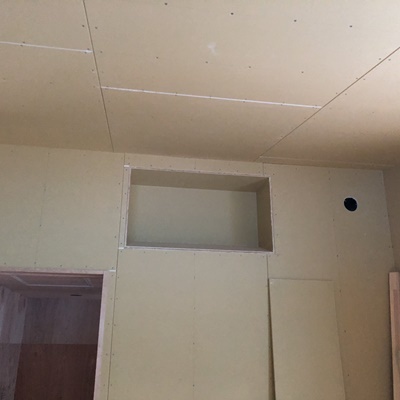

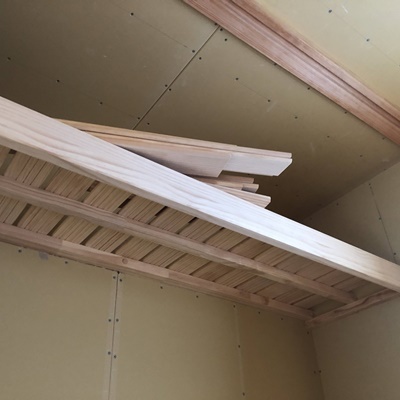

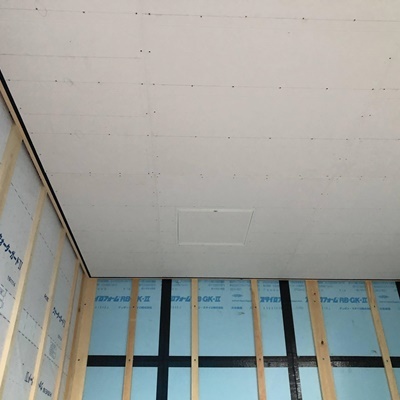

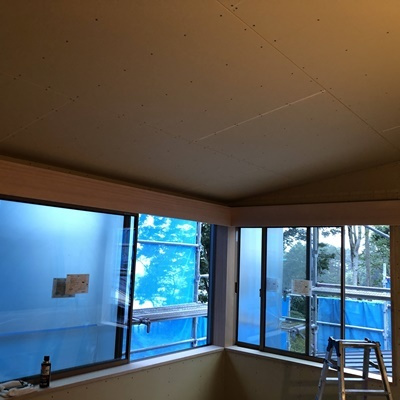

2F天井ボード貼りを開始しました。

車庫の天井を施工しました。

防虫網を施工しました。

水切りの施工写真です。

水切りを施工しました。

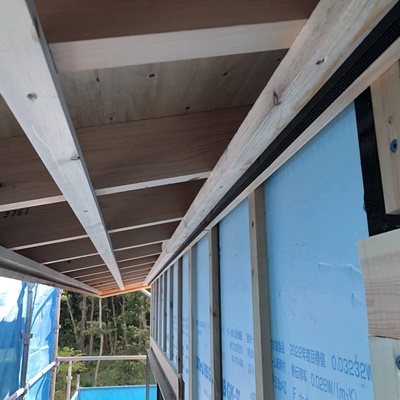

外部軒天の施工状況です。

天井の下地の施工状況の様子です。

天井の下地の施工状況です。

ユニットバスの施工状況です。

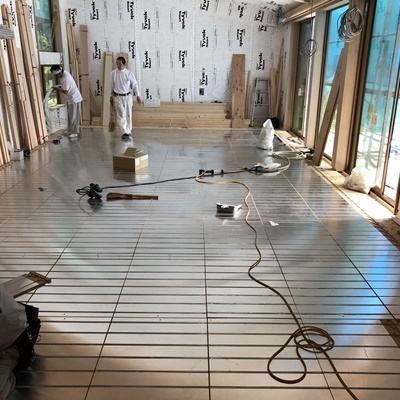

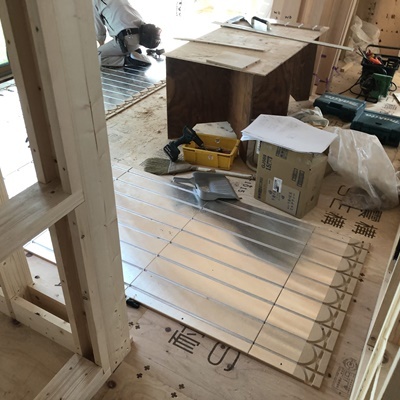

床暖パネルの施工の様子です。

床暖パネルの施工状況です。

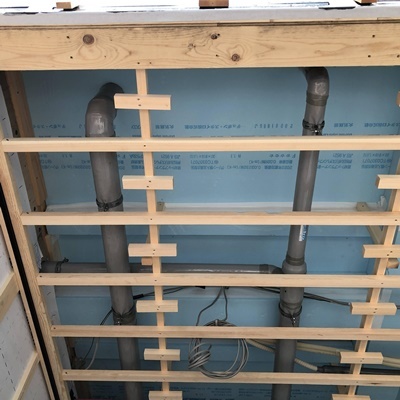

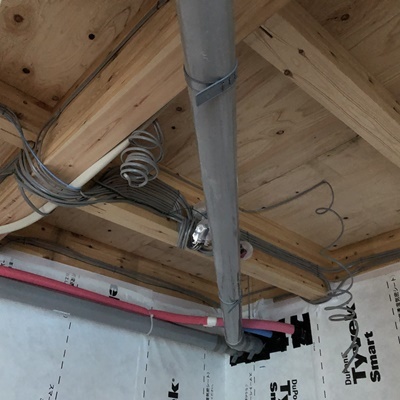

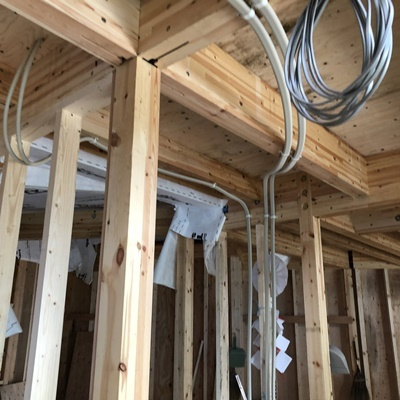

天井裏の配管状況です。

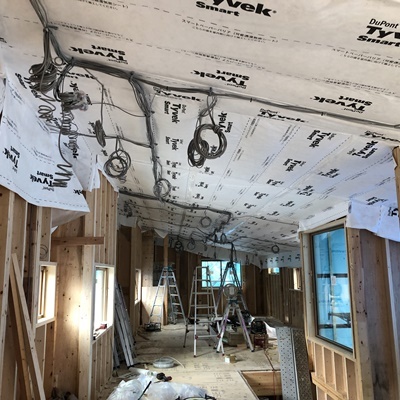

2F内部の配線状況です。

外壁貫通部に止水処理を行いました。

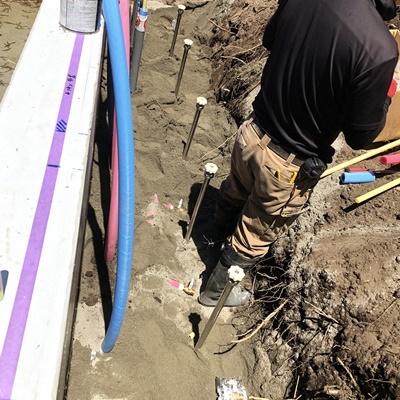

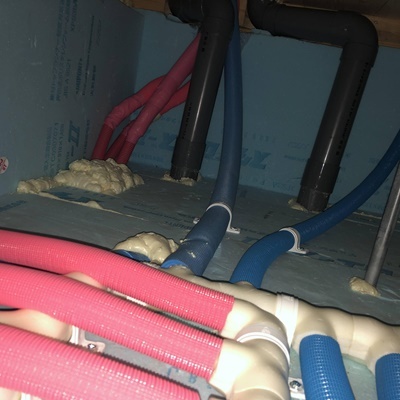

床下配管の施工状況です、お湯の管が、ピンク水の管がブルーです。

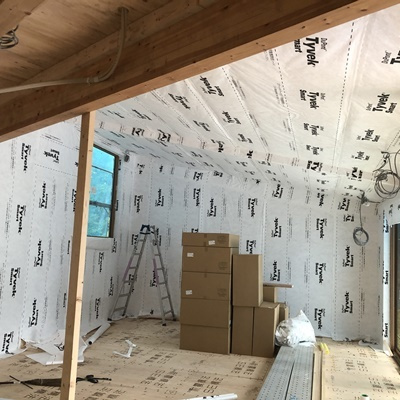

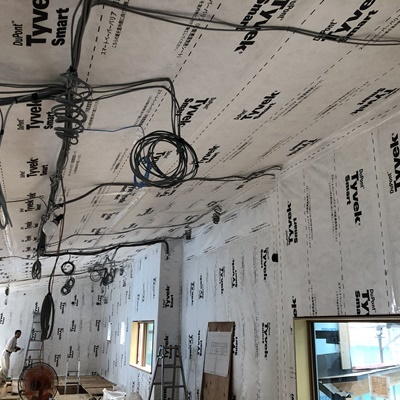

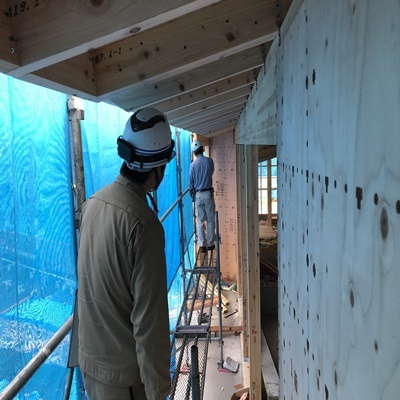

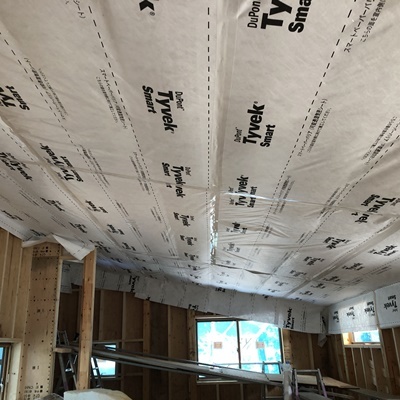

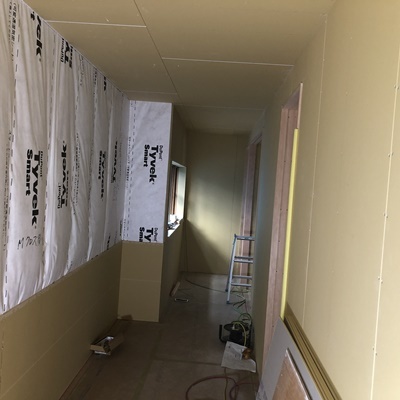

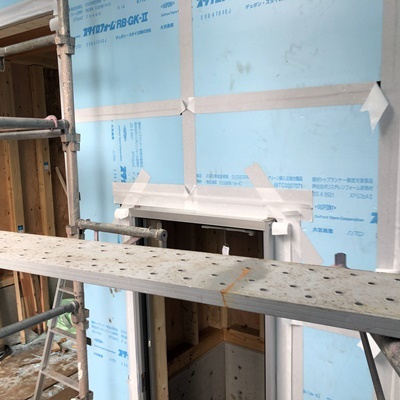

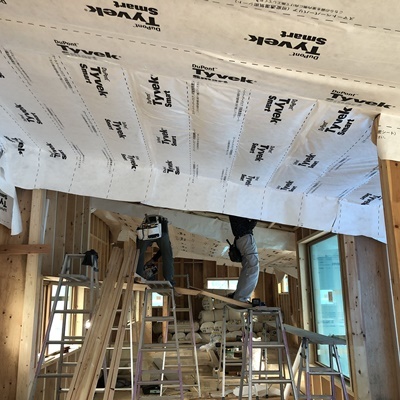

内部壁面の気密シートの施工の様子です。

内部壁面の気密シートの施工状況です。

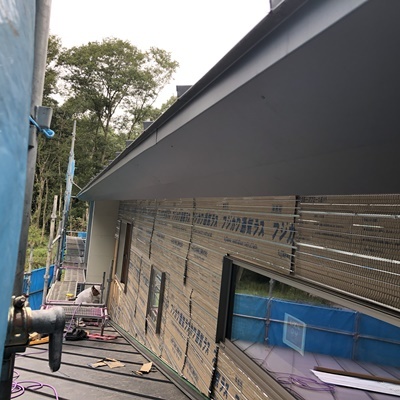

通気胴縁と軒天の施工状況です。

外部軒天下地の状況です。

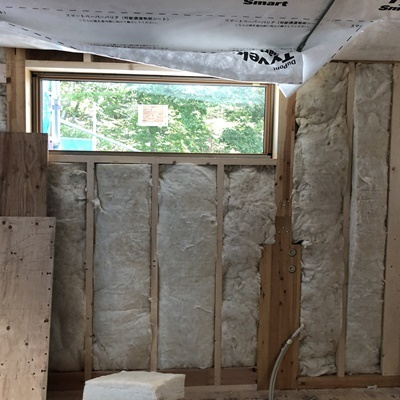

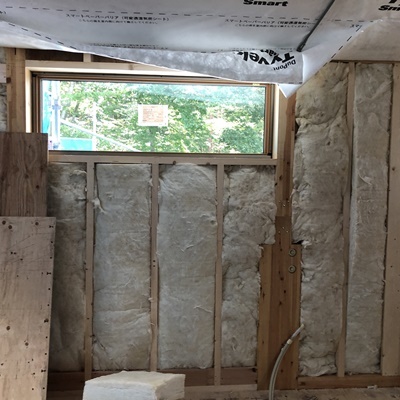

壁面の断熱材の施工状況です。

温水管の立ち上げ状況です。

床下配管の施工状況です。

天井配線の施工状況です。

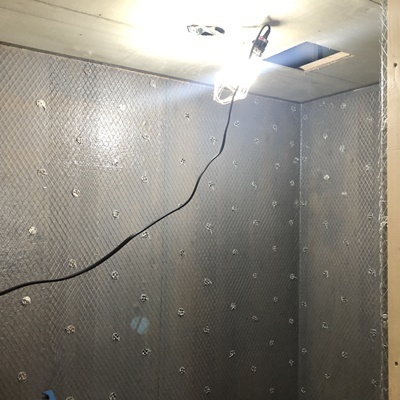

気密シートの施工状況です。

断熱材を施工後に気密シート施工作業中です。

断熱材を施工後に気密シートを施工していきます。

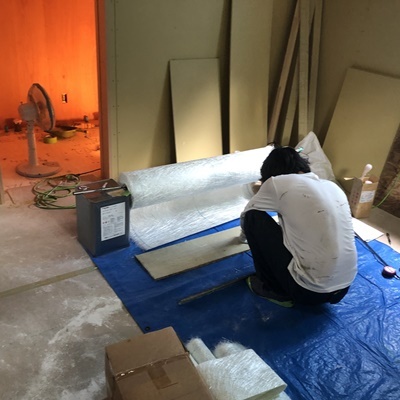

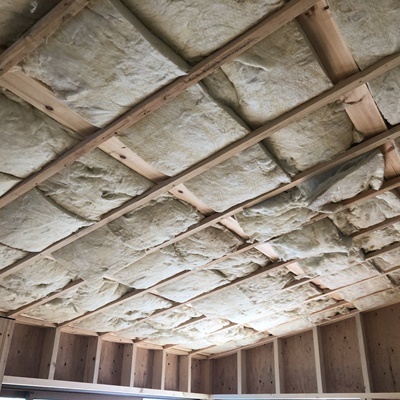

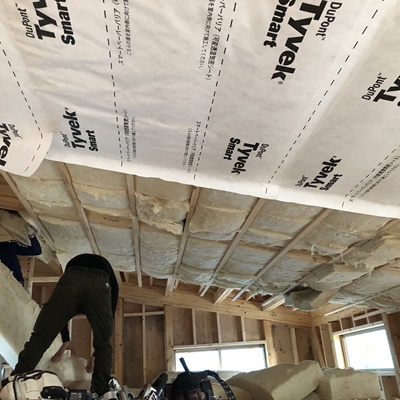

天井面に断熱材を施工しました。

建物全体に断熱材が、貼られて来ました。

敷地内の草刈りを行いました。

敷地境界に植栽を植えました。

敷地境界に植栽を植えました。

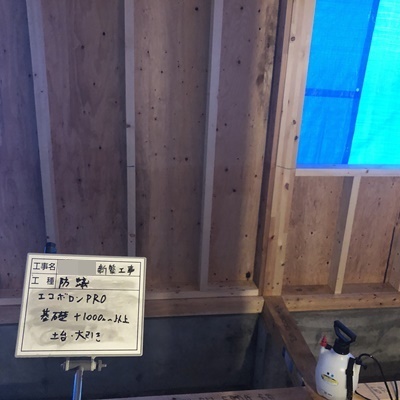

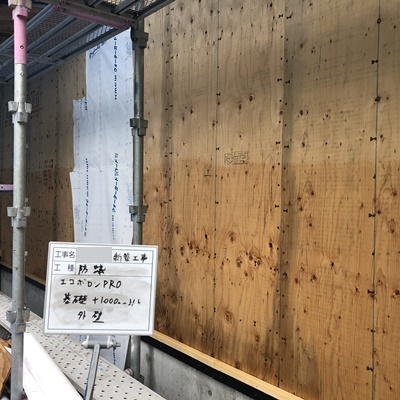

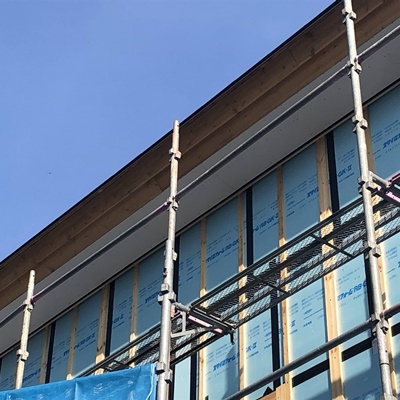

断熱材のジョイント部分に防水・気密テープを施工しています。

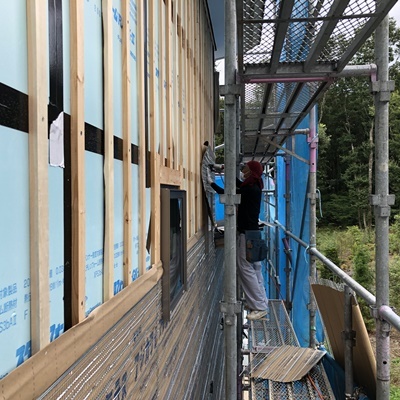

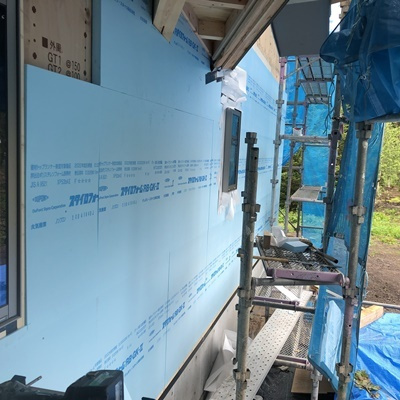

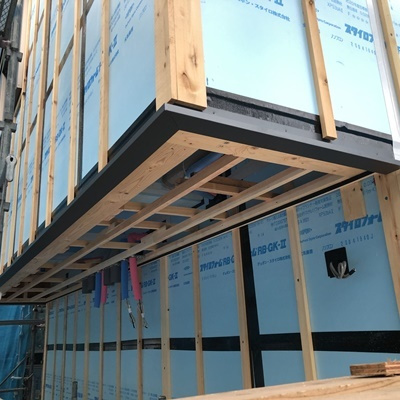

外壁部分に断熱材が施工されていきます。

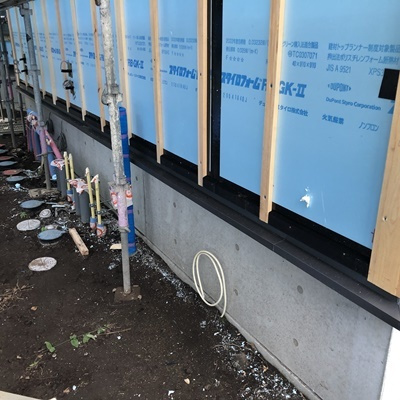

外壁部分の外断熱施工開始です。

こちらも外壁部分の防蟻処理状況です。

外壁部分の防蟻処理状況です。

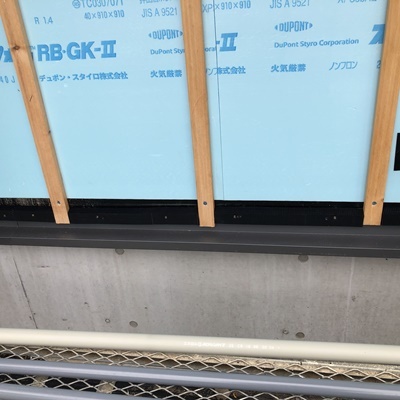

断熱材の施工状況です。

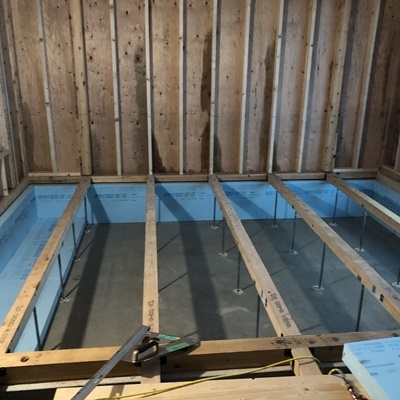

基礎断熱の施工状況です。厚さ100mmの断熱材をコンクリートの床面、立上り面に貼って行きます。

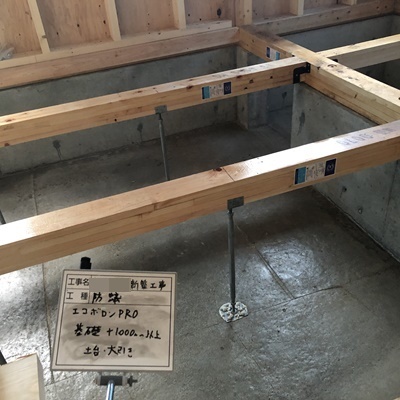

外壁面の合板と土台、大引きに防蟻処理作業の様子です。

外壁面の合板と土台、大引きに防蟻処理を行いました。

サッシの設置状況です。

壁の下地の状況とサッシの取付状況です。

屋根の施工状況です。

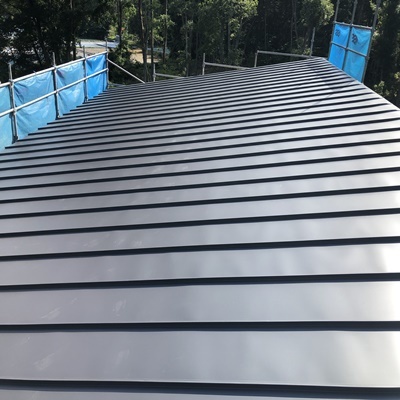

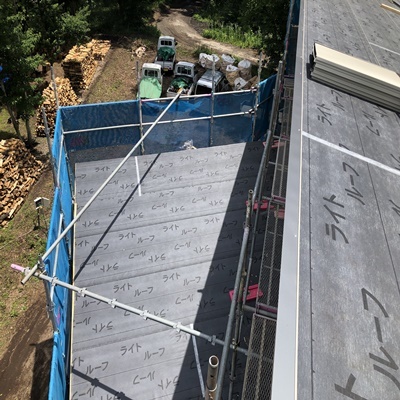

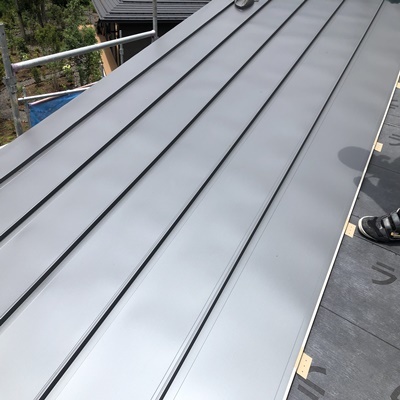

屋根のガルバニュウム鋼板の施工状況です。

唐草と呼ばれる板金を取り付けています。

床の合板の釘ピッチの確認を行います。

破風板下地の施工状況です。

第三者機関による瑕疵検査を受けました。

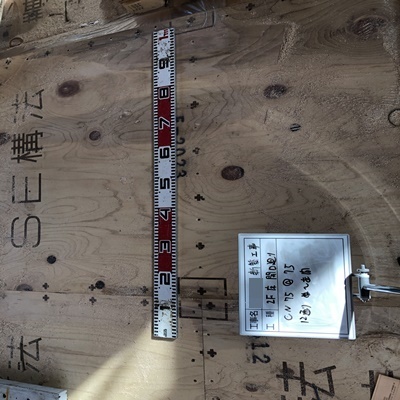

釘のピッチ、ベニヤの種類の確認作業の様子です。

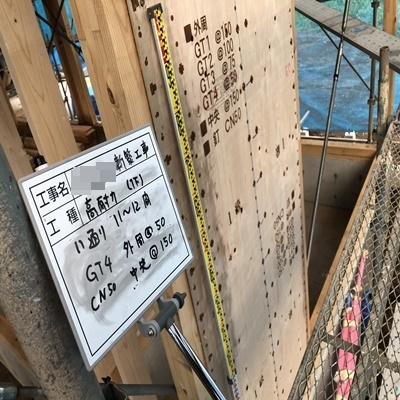

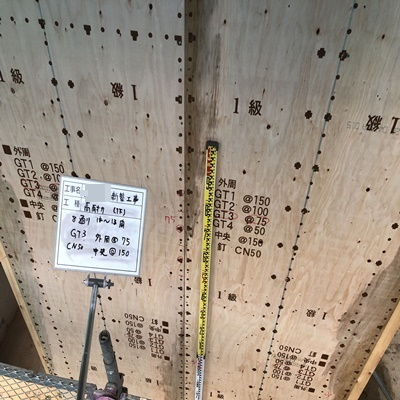

構造壁によって釘のピッチ、ベニヤの種類が異なりますので、確認します。

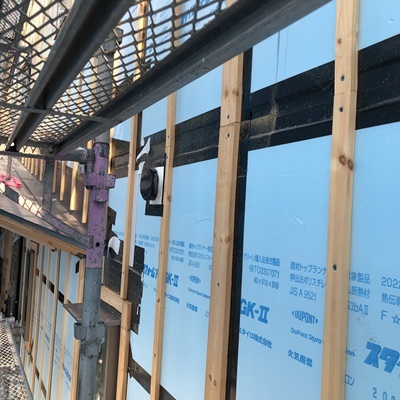

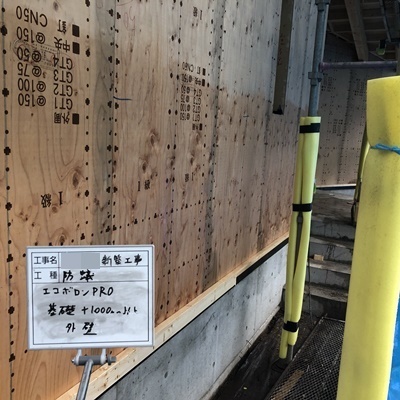

外壁の壁合板の施工状況です。

外壁の壁合板の施工状況です。

鋼製火打を設置しています。

外壁の壁下地の施工状況です。

屋根垂木と構造体を金物で固定しています。

タッカーと呼ばれるホッチキスで固定していきます。

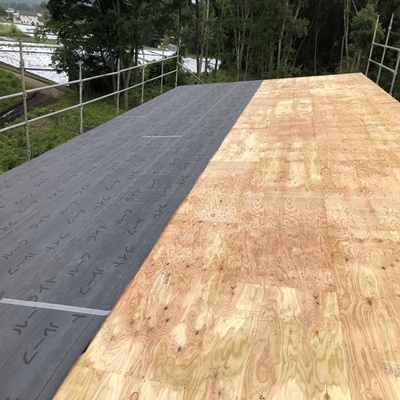

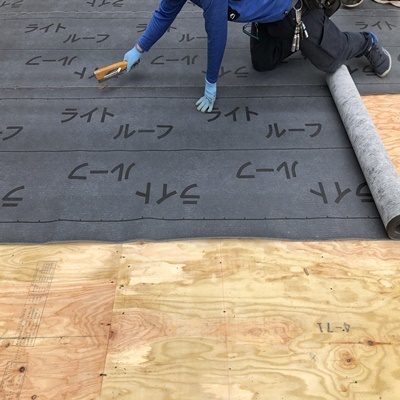

野地板の上に防水紙を敷き並べています。

屋根下地施工状況です。

屋根の形が見えてきます。

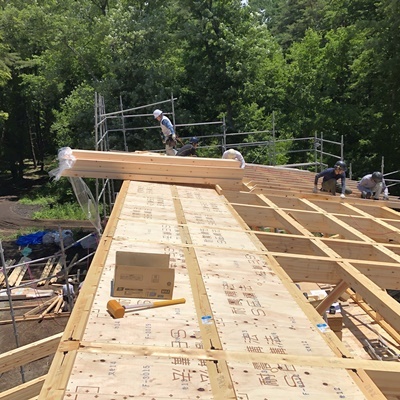

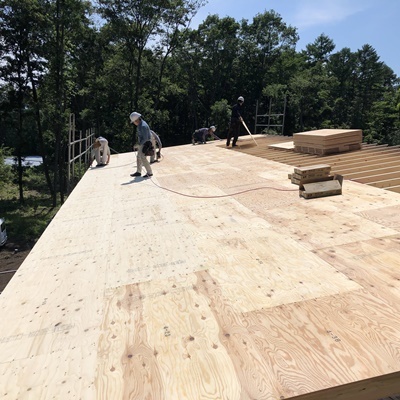

野地板を張っています

垂木の施工状況です。

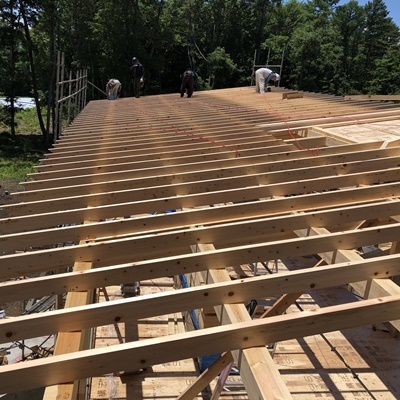

屋根垂木を並べています。

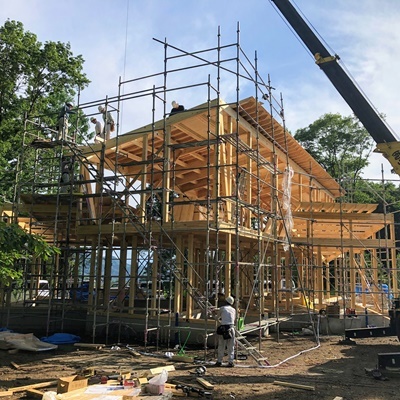

上棟しました、おめでとうございます。

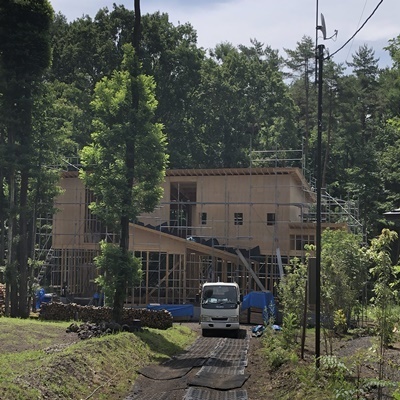

構造体が組み上がりました。

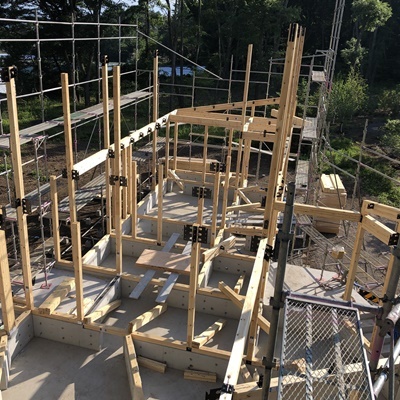

2Fの柱、梁を組み上げます。

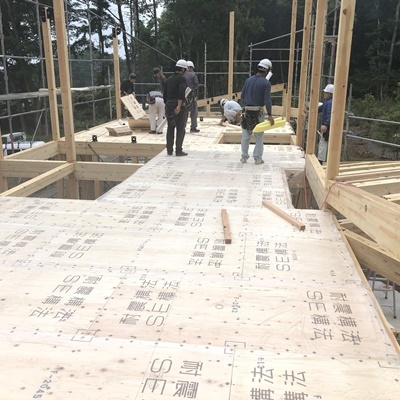

2F床合板(28mm)を敷き並べ、養生のシートを敷き込みます。

筋交いを取り付け建物の歪みを調整します。

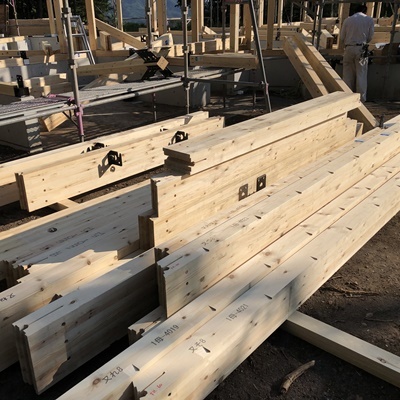

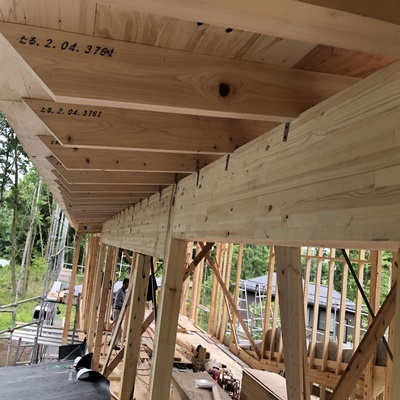

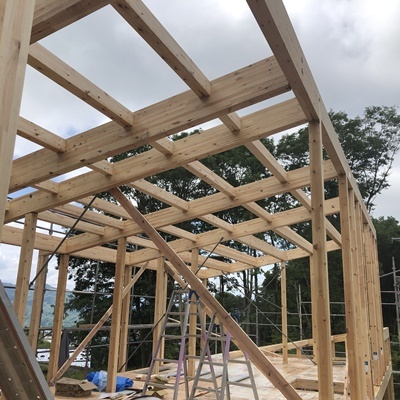

横架材の組み上げ状況です。

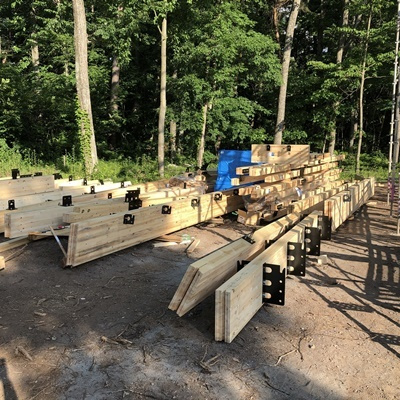

横架材の組み上げ状況です。

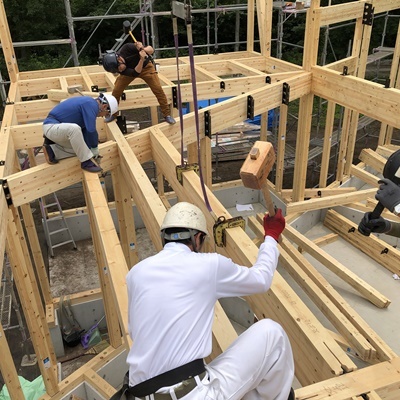

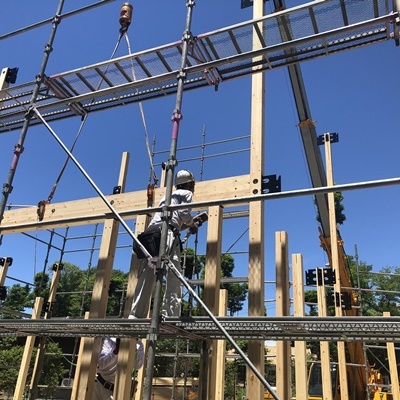

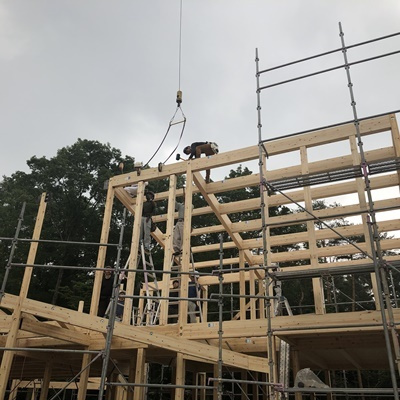

梁の材料をレッカーで吊り上げ組み上げていきます。

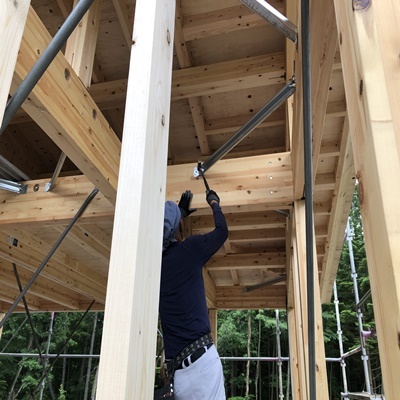

構造材に金物を取り付けいる写真です。

構造材に金物を取り付けていきます。

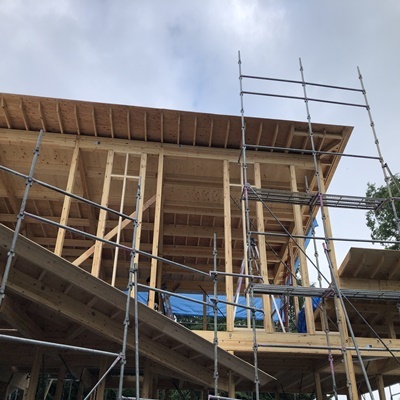

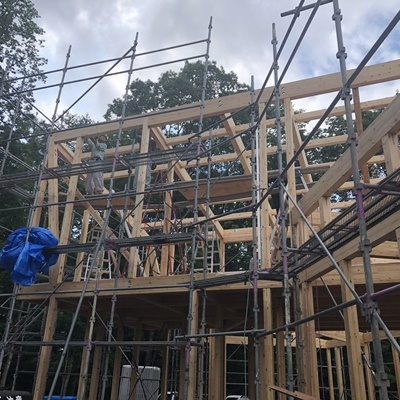

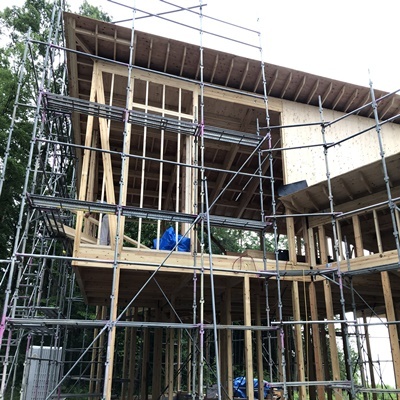

建物の周りに足場を架けました。

土台を設置しました。

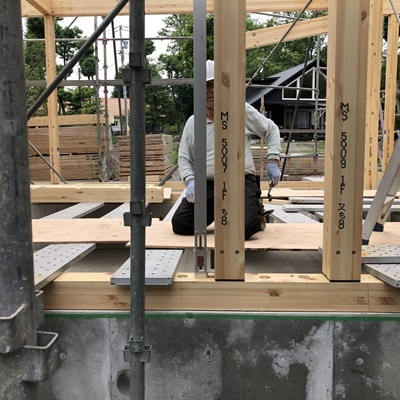

柱脚の金物部分に柱を建てて行きます。

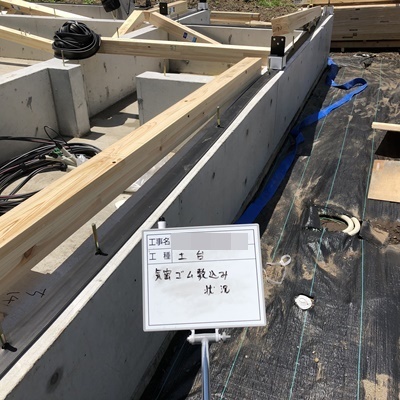

土台の下に気密ゴムを敷き込み作業の様子です。

土台の下に気密ゴムを敷き込みました。

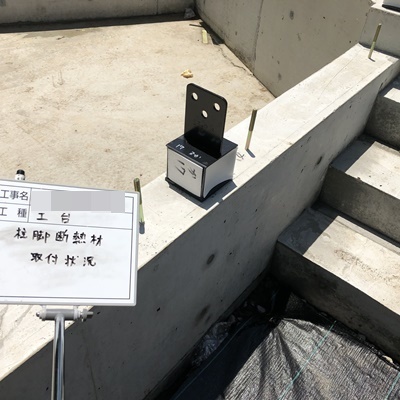

柱脚金物に断熱材を設置しました。

電気の埋設配管を行いました。

柱脚金物を設置しました。この金物に柱を接合します。

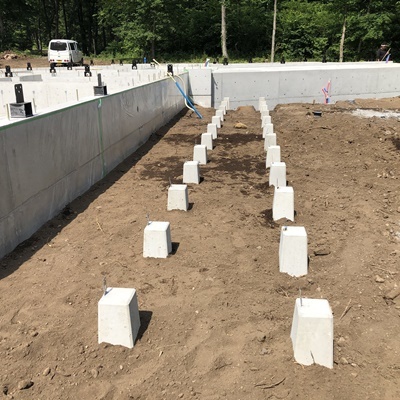

デッキ部分の束石を設置しました。

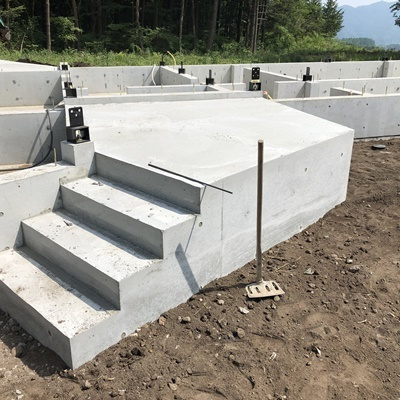

玄関階段の施工状況です、仕上げにタイルを貼ります。

勝手口階段の施工状況です。

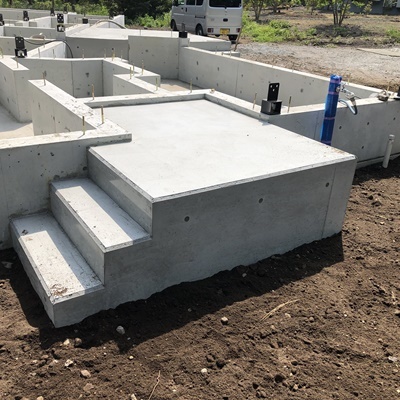

打設作業完了しました。

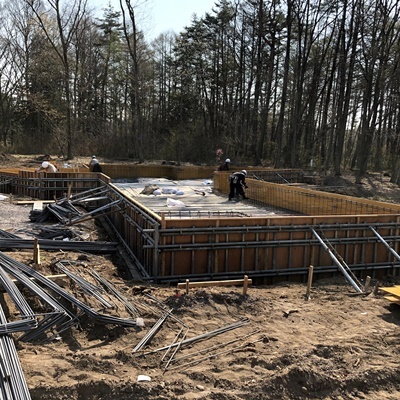

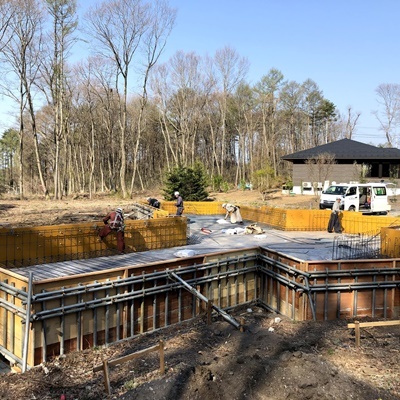

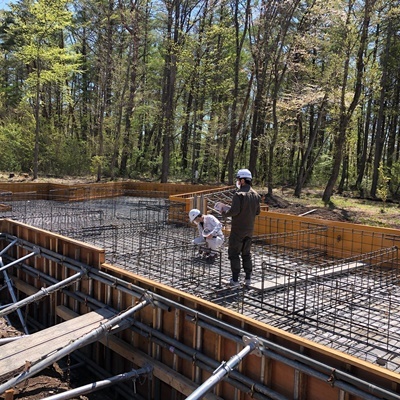

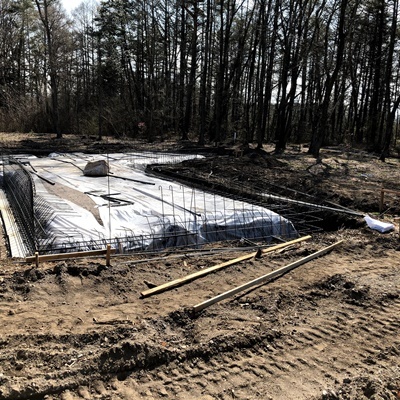

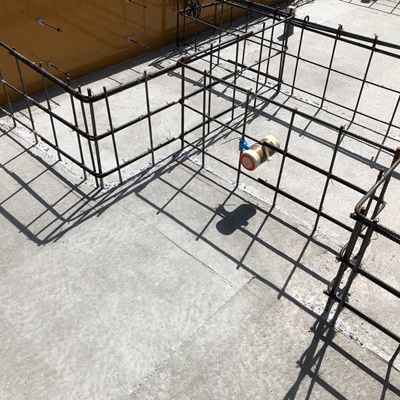

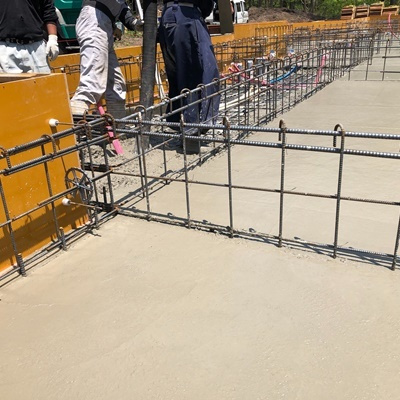

砂利を敷き転圧作業終了後、鉄筋の配筋を行いました。

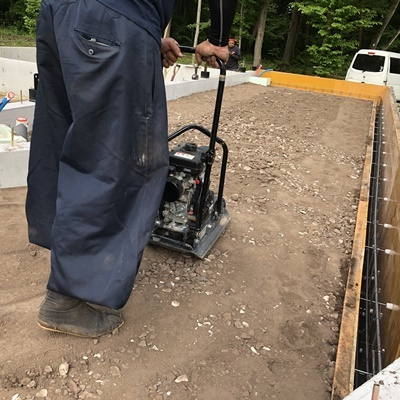

砂利を敷き転圧作業を行います。

テラス部分の基礎工事状況です。

埋設作業を行っている様子です。

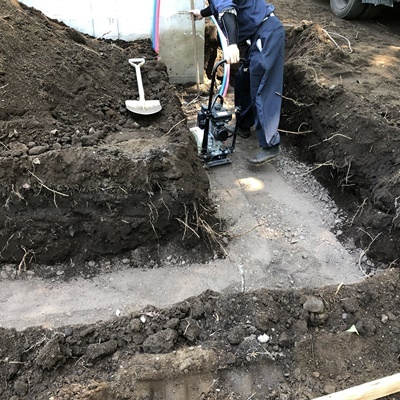

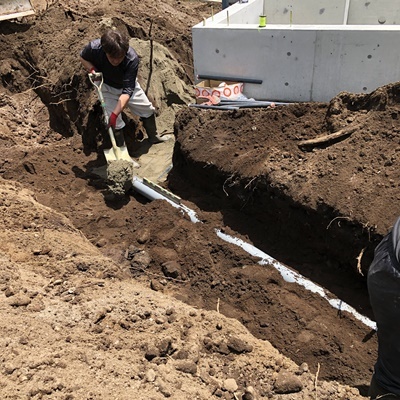

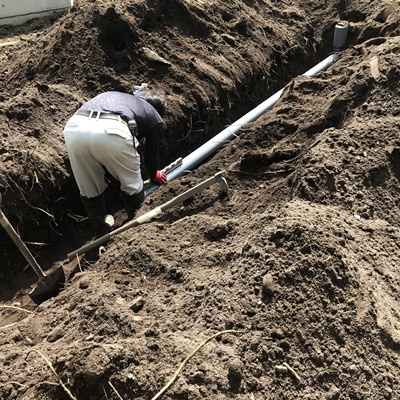

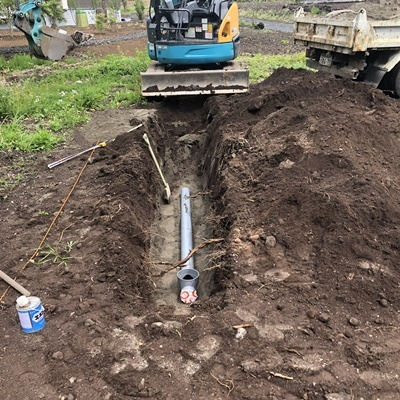

排水管の水勾配を確認しながら、埋設作業を進めています。

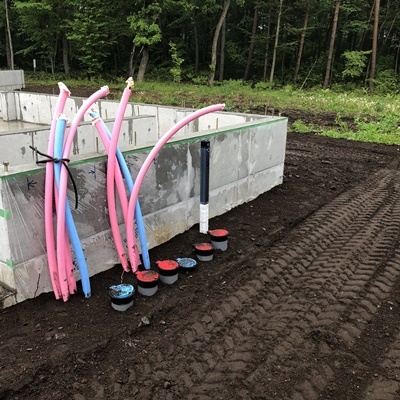

給水管の元に水抜きバルブを設置しています。

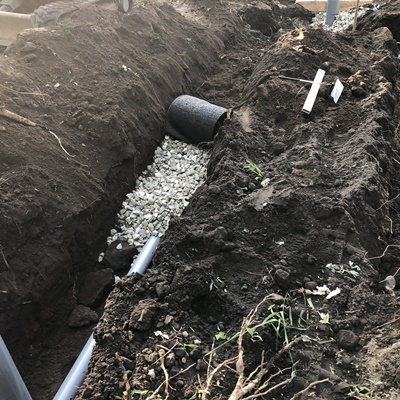

ドレーン管と呼ばれる穴あきパイプの周りに砂利を敷き並べます。

浄化槽の設置完了致しました。

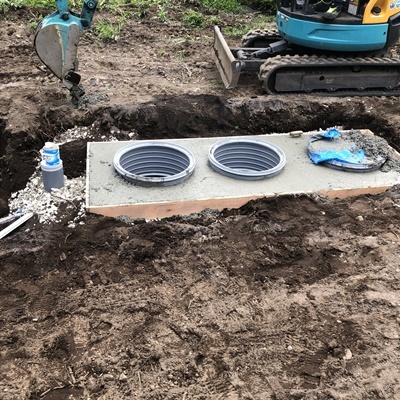

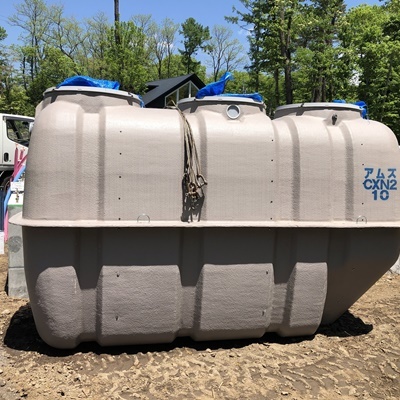

10人槽の浄化槽の写真です。
この浄化槽を設置します。

浄化槽設置工事開始です。

給水給湯管が、色のよって分けられます。

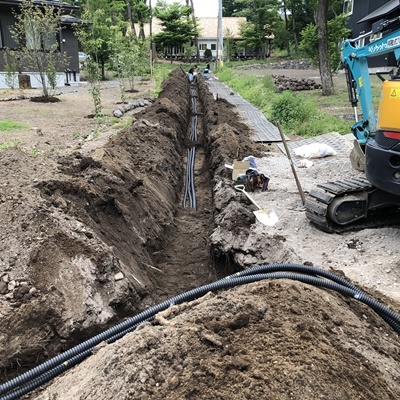

外部配管作業を行っている様子です。

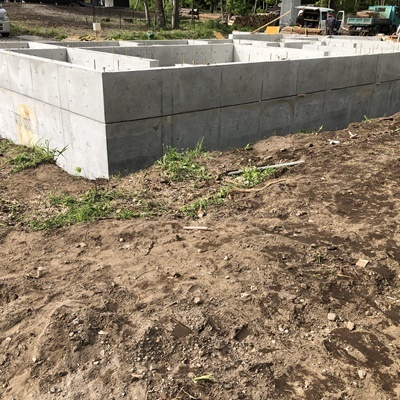

型枠解体終了ごの様子です。

型枠解体状況です。

型枠解体状況です。

全体を養生して作業完了です。

打設完了です。

打設後、天端を平滑に仕上げます。

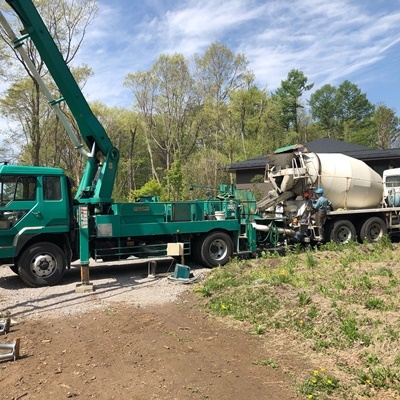

ポンプ車による圧送状況です。

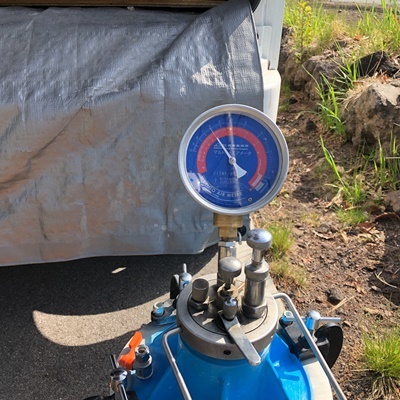

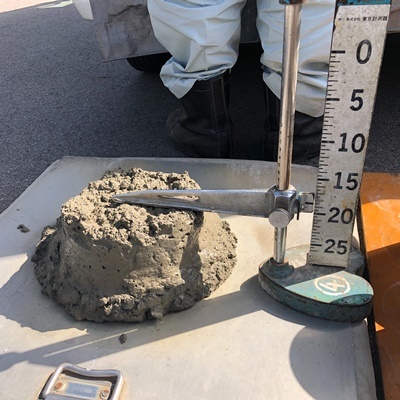

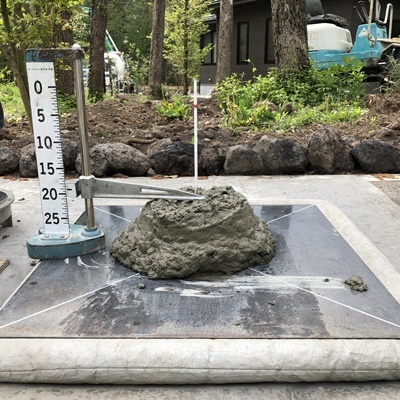

コンクリートの受入試験の状況です。

土台と柱脚のアンカーボルトを設置しました。

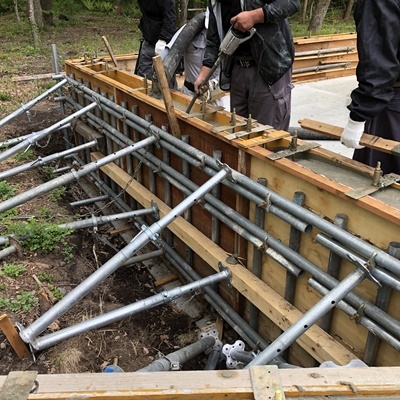

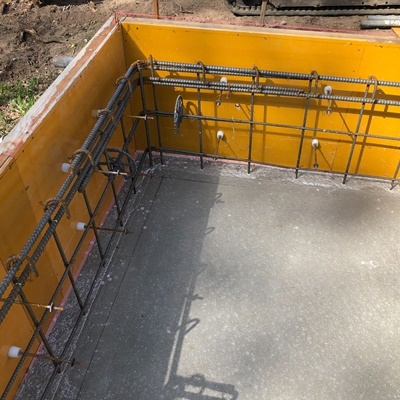

立上り枠施工状況です。

墨出しの進捗状況です。

墨出し状況です。

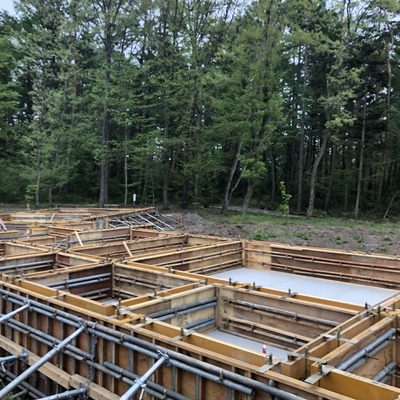

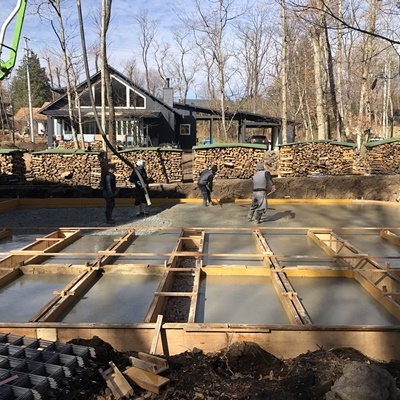

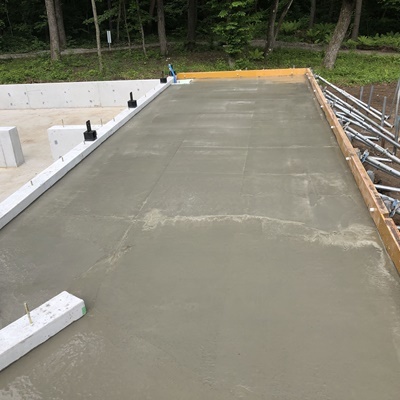

コンクリートの打設完了しました。

打設の進捗状況です。
完了まであと少しです。

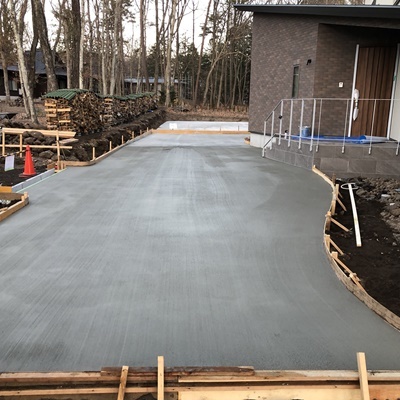

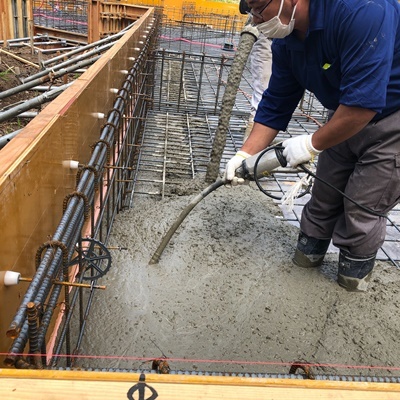

コンクリート打設作業の様子です。

コンクリートの打設を行う準備をしている様子です。

耐圧盤打設前にコンクリートの受入試験を行っている様子です。

耐圧盤打設前にコンクリートの受入試験を行いました。

瑕疵保険の検査を受けました。
指摘はありませんでした。

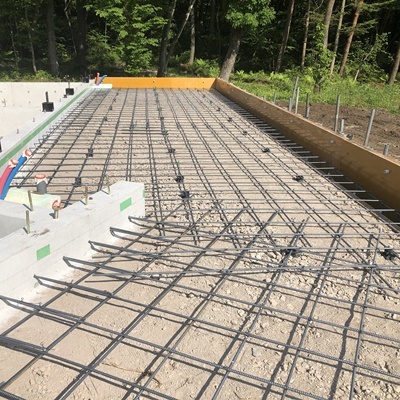

床の配筋状況です。

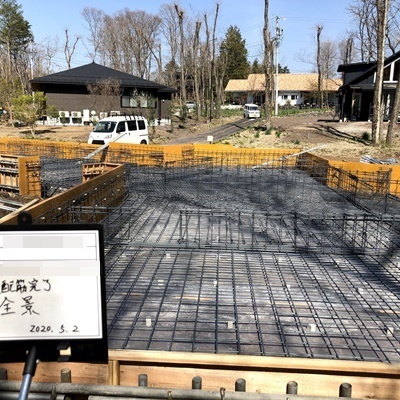

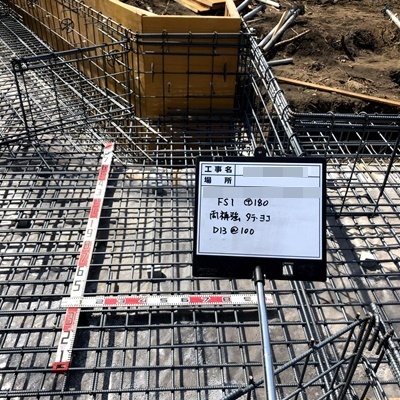

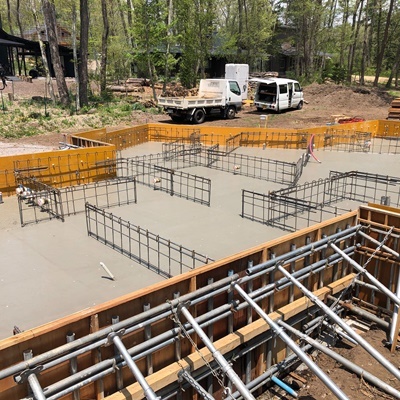

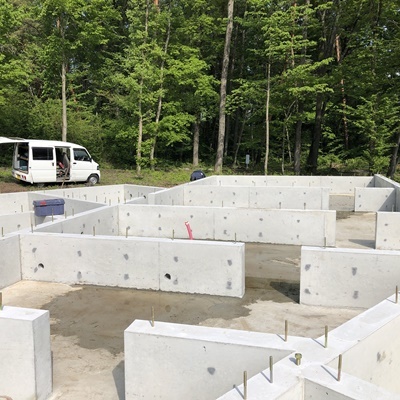

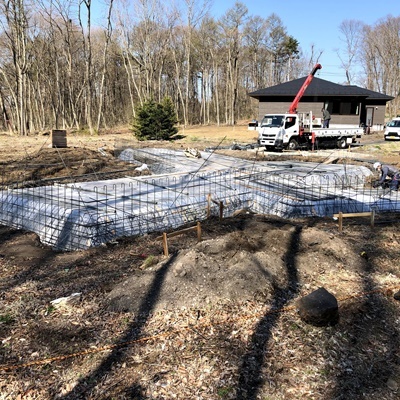

基礎配筋完了状況です。

基礎の配筋が終わりました。

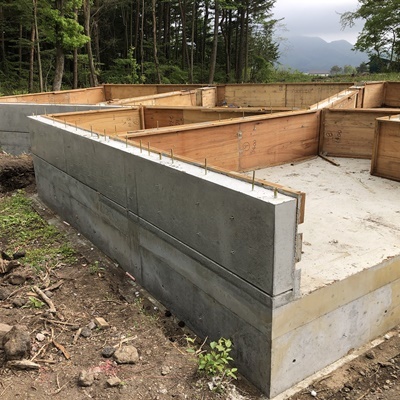

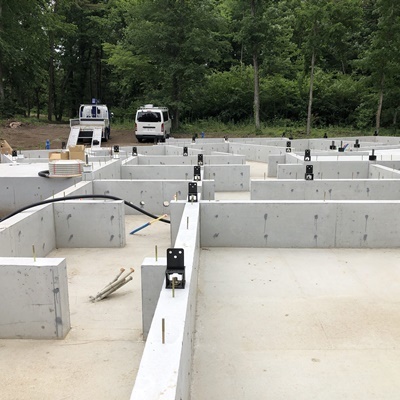

型枠の建込完了です。
内部の配筋を進めていきます。

外側の型枠を建込ました。

基礎の配筋作業を行っています。

外周部の配筋を組んでいます。

外廻りの梁の鉄筋から組み始めます。

鉄筋工事が始まりました。

捨てコン打設施工完了です。

捨てコン施工完了です。

打設施工作業中です。

捨てコンを打ちます。

砕石敷、防湿シート敷を終わりました。

掘削工事状況です。

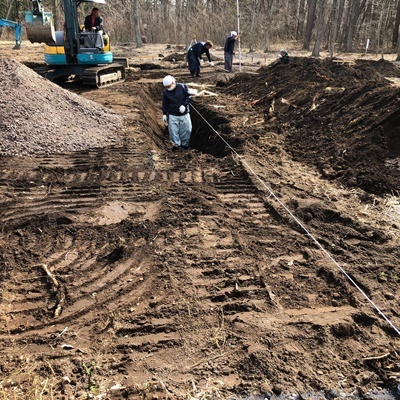

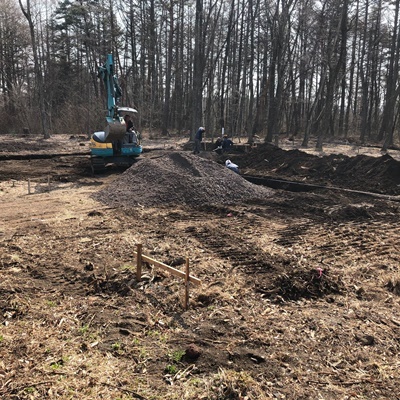

掘削工事が始まりました。

伐採作業が完了しました。遠くに見える山が夕日に照らされ水墨画のようです。

伐採作業が進行中です。

建物の配置を確認するために地縄を張っています。

M-Villa 工事概要
在来軸組工法 2階建
2020年4月着工、2020年12月竣工予定
所在地:軽井沢町
