HOME | 現場ライブ | KMB-Passive House

現場ライブ

KMB-Passive House

┬─┬─┬─┬─┬─┬─┬─┬─┬─┬──┬─┬─┬─┬─┬─┬─┬─┬
┴┬ ─ 2021年3月9日(火)
┴┬ ─建て方トラス設置動画
┬┴ ─
┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬┴┬
─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴─┴

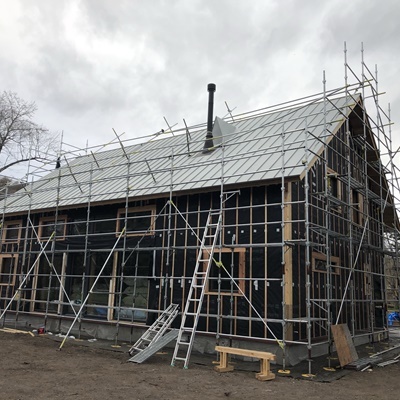

2021年4月13日(火)
外壁の防水紙ももうすぐ終わります。

2021年4月13日(火)

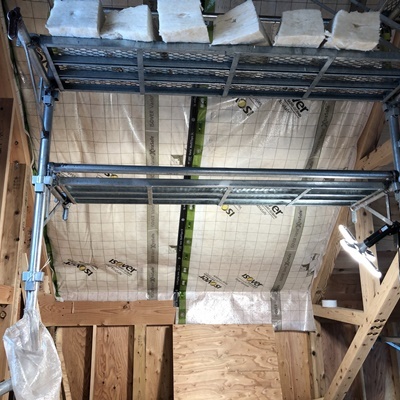

断熱材の上に防水紙を貼っていきます。

2021年4月9日(金)
断熱材のジョイントにも防水テープを貼ります。

2021年4月9日(金)
断熱材を取付ています。

2021年4月9日(金)

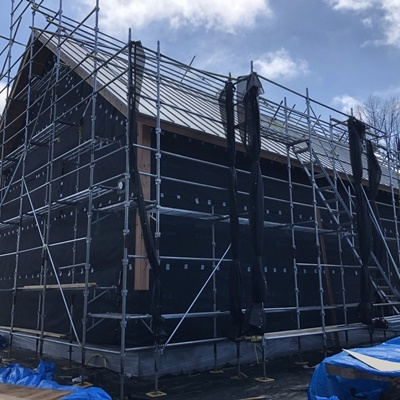

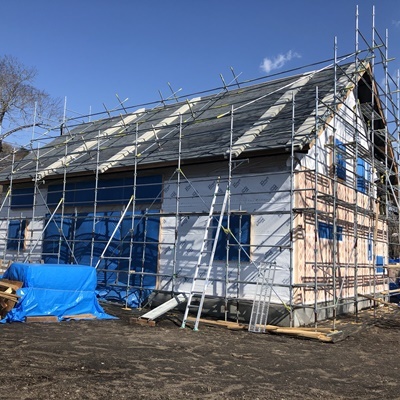

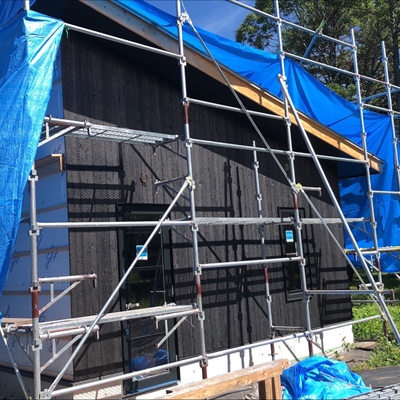

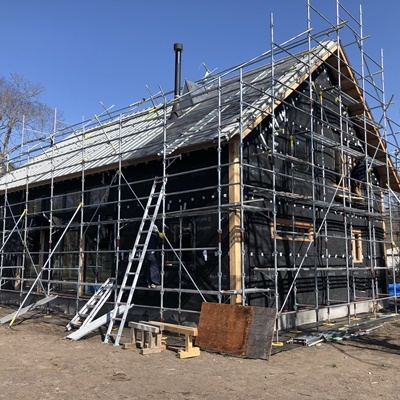

外壁作業状況です。

2021年4月7日(水)

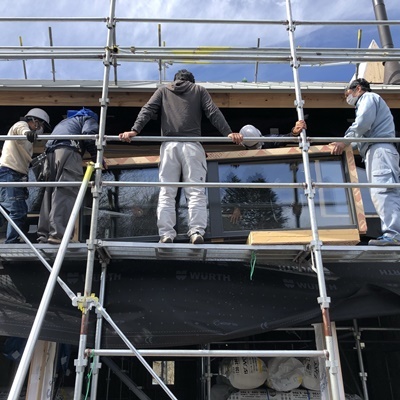

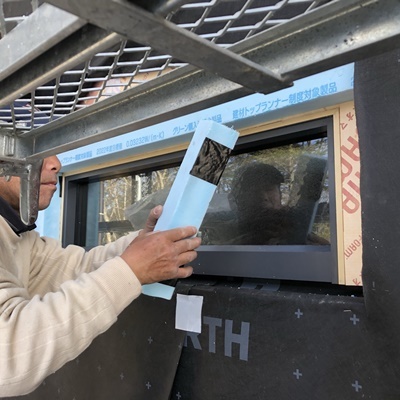

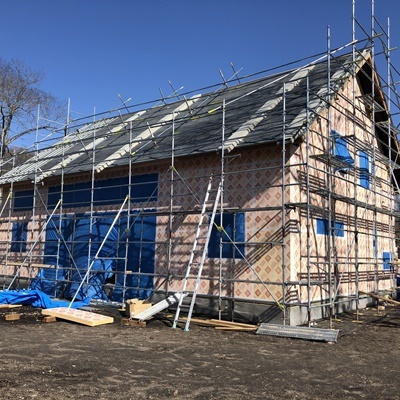

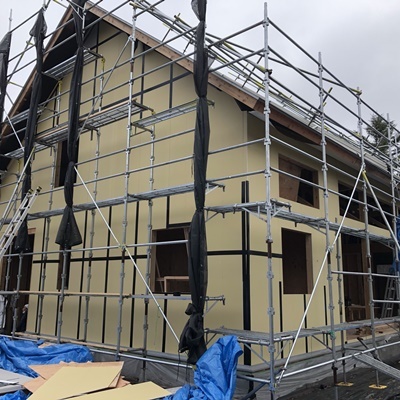

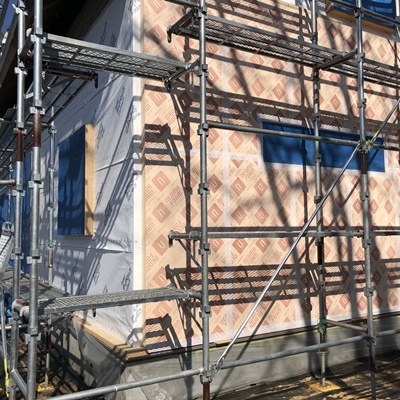

外壁の窓廻り等に下地を取付、外壁の外に10㎝の断熱材を取付でいきます。

2021年4月7日(水)

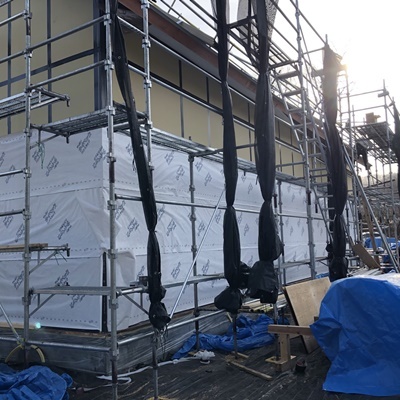

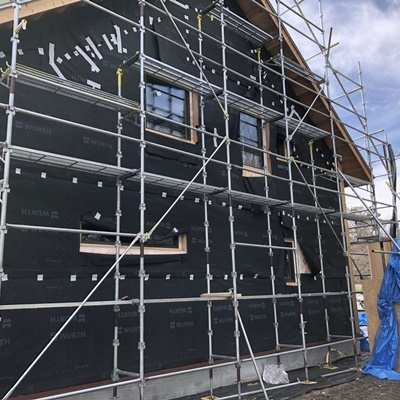

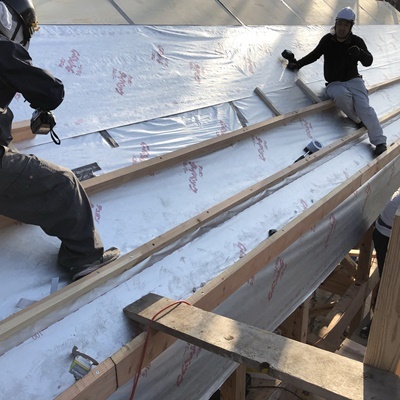

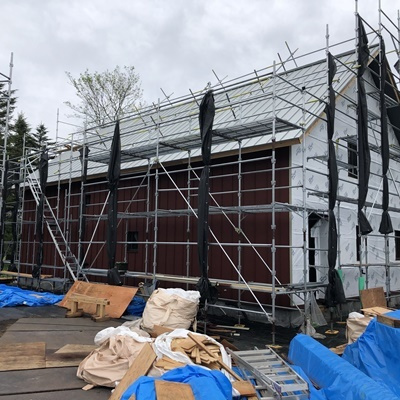

外壁の防止紙完了です。

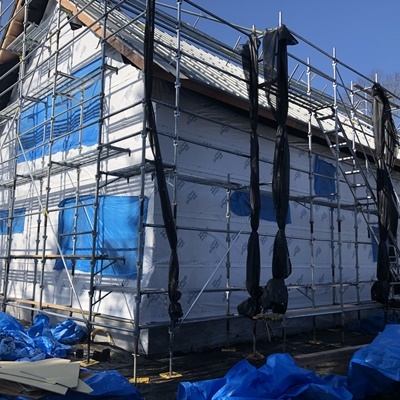

2021年4月7日(水)
外壁の防水紙を貼り終えました。

2021年4月2日(金)
外壁の石膏ボードの上に防水紙を貼っていきます。

2021年4月2日(金)
外壁石膏ボードのジョイントに防水気密テープを貼りました。

2021年4月1日(木)
屋根の材料を搬入しました。

2021年4月1日(木)

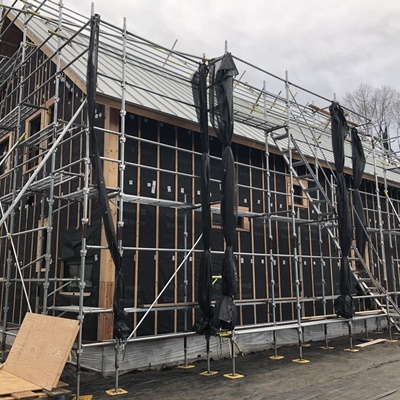

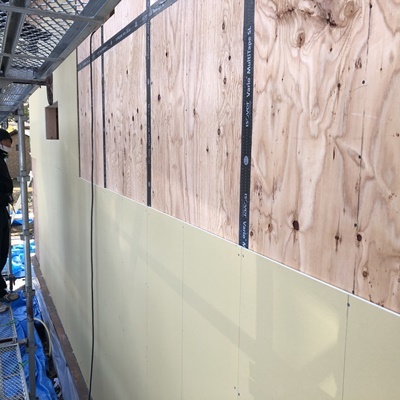

外壁石膏ボード張り状況です。

2021年4月1日(木)
外壁の合板の上に石膏ボードを張っていきます。

2021年3月31日(水)
外壁の合板のジョイントに防水気密テープを貼っていきます。

2021年3月31日(水)

屋根の野地板を貼った後に防水紙を敷き終わっています。
外壁に合板を貼っています。

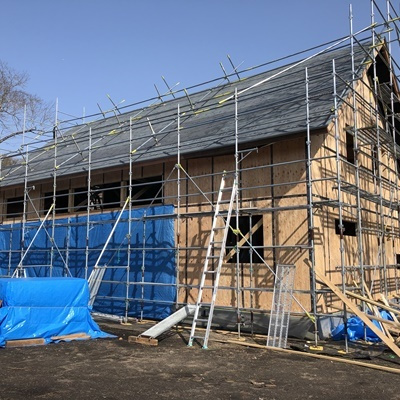

2021年3月27日(土)

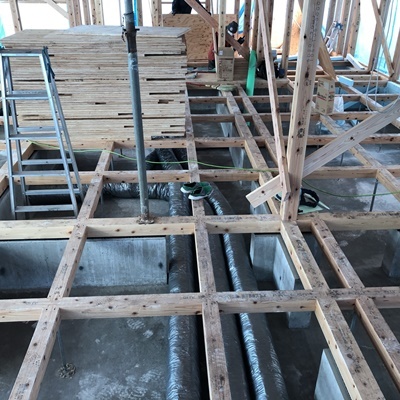

床下空調配管状況です。

2021年3月27日(土)

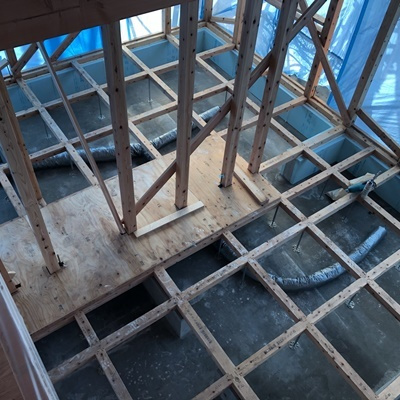

1階の各部屋に配管を行います。

2021年3月27日(土)

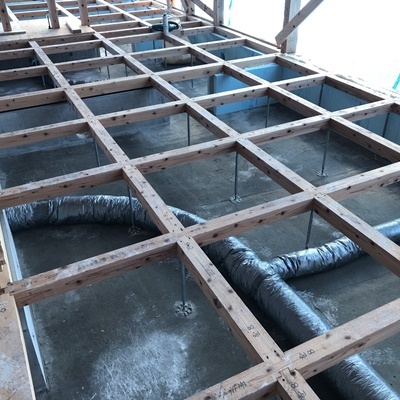

床下に空調、換気のダクトを配置しました。

2021年3月25日(木)

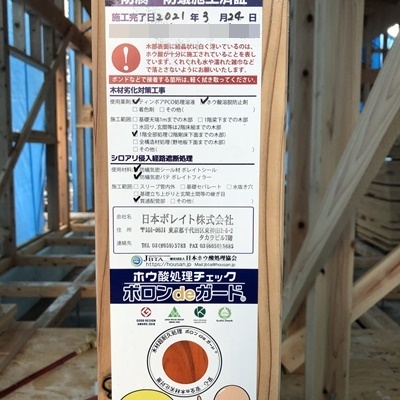

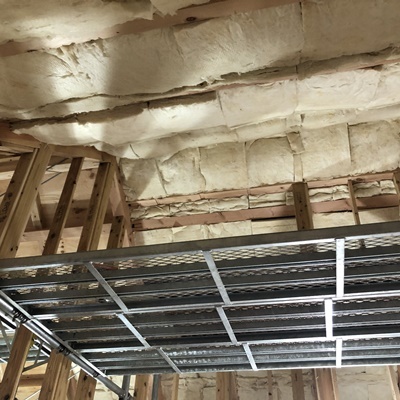

建物の柱に防蟻処理済証が貼られました。防蟻完了です。

2021年3月25日(木)
防蟻の処理後、白く粉の様な物が見えますが、防蟻処理を行った証です。

2021年3月25日(木)

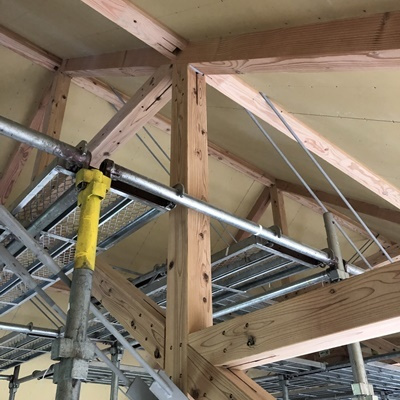

柱、土台、大引き、根太、柱は2階の床下まで今回は処理を行います。

2021年3月25日(木)
内部では防蟻の作業を行っています。

2021年3月24日(水)
片側の屋根の垂木がもうすぐ終わります。

2021年3月23日(火)
垂木作業中です。

2021年3月23日(火)
屋根の妻側はこの様に屋根下地を組みます。

2021年3月23日(火)

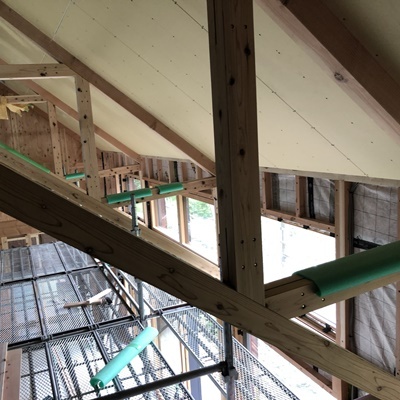

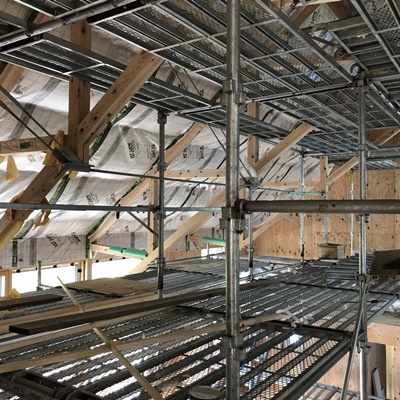

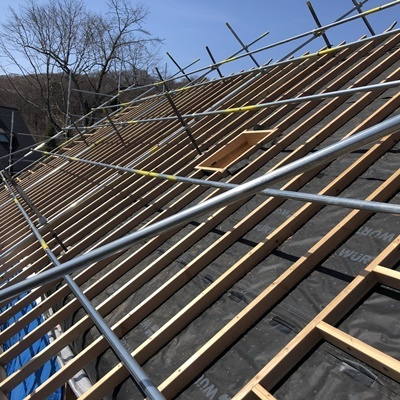

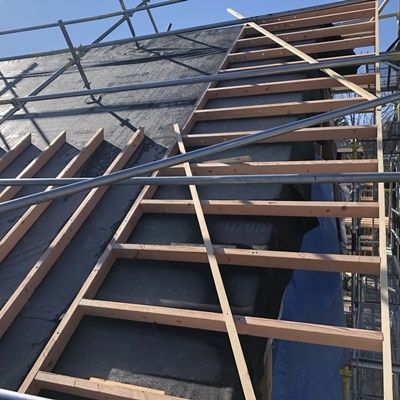

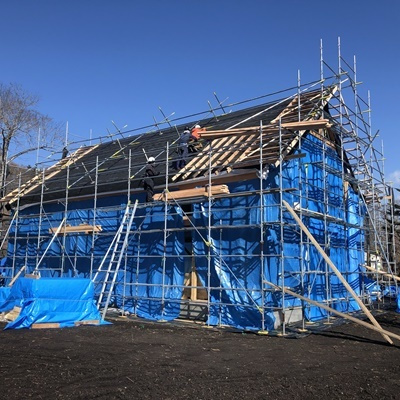

防水紙の上に屋根の下地と通気層となる垂木を取付ていきます。

2021年3月22日(月)

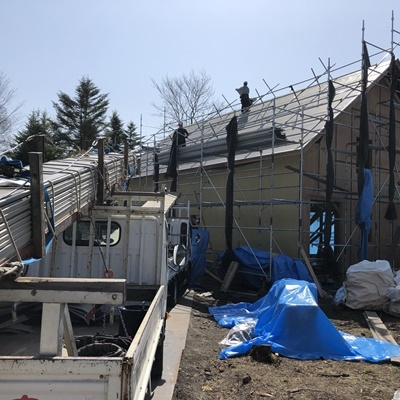

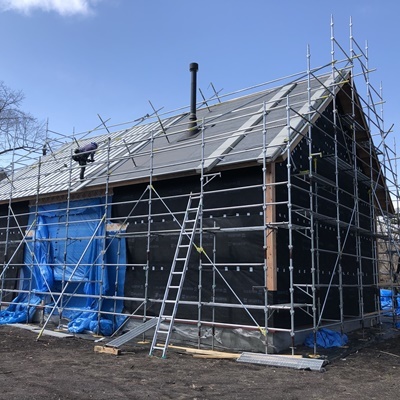

屋根の防止紙作業が終わりました。

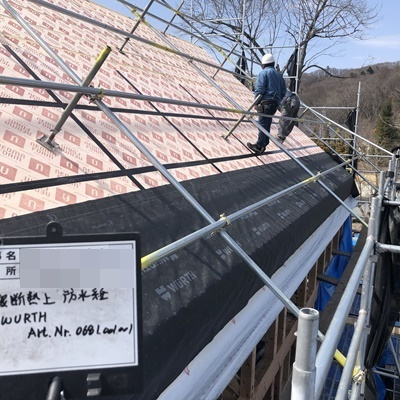

2021年3月20日(土)

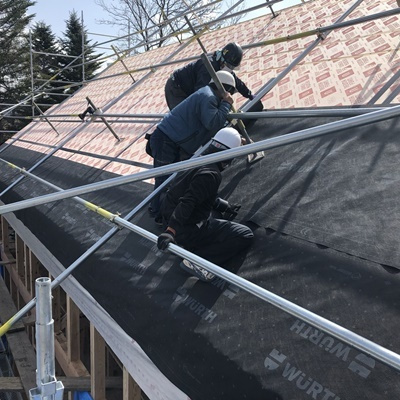

防止紙を敷いている状況です、勾配がきつい為3人で作業を行っています。

2021年3月20日(土)

断熱材の上に防水紙を敷いていきます。

2021年3月19日(金)
2枚の断熱材のジョイントに防水テープを貼ります。

2021年3月19日(金)

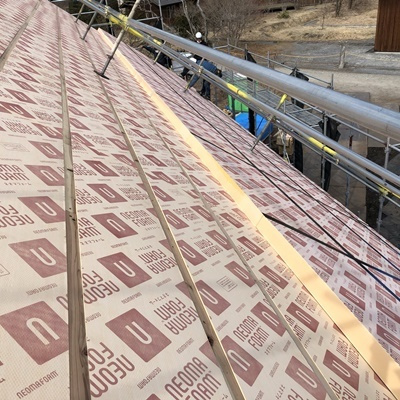

屋根に1枚目と同じ厚さの断熱材をもう一枚入れます。

2021年3月18日(木)
屋根に断熱1枚目が終わりました。

2021年3月18日(木)

垂木の間に断熱材が入りました。

2021年3月15日(月)

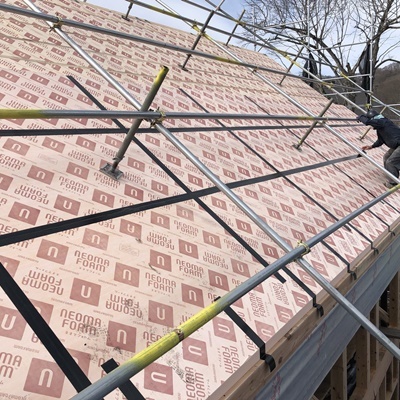

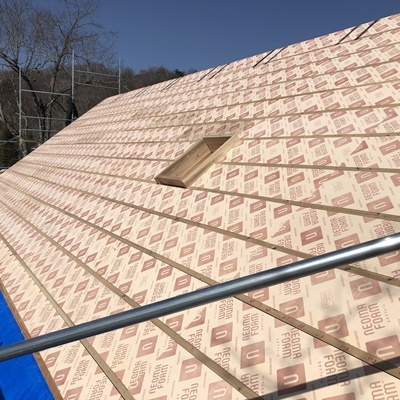

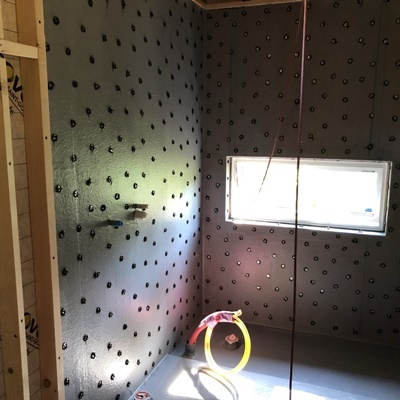

屋根の下垂木の間に厚さ10センチの断熱材ネオマフォームを入れていきます。

2021年3月13日(土)

明日は雨予報なので、シートで養生です。

2021年3月13日(土)
片面の垂木留めがおわりました。

2021年3月12日(金)
防水紙を敷いて、垂木を留めていきます。

2021年3月11日(木)

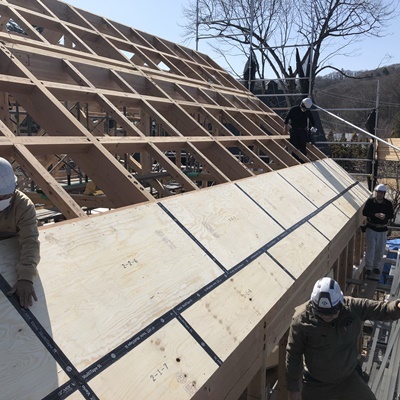

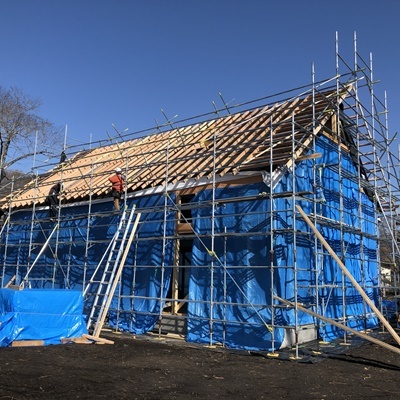

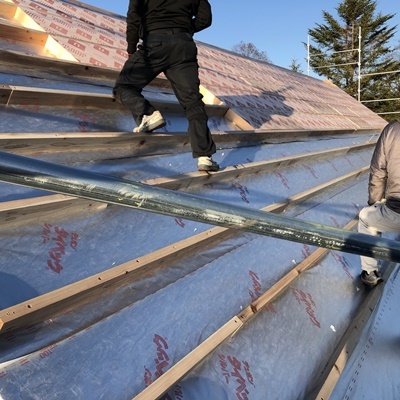

屋根の合板を貼っていきます。
ジョイントにはテープを貼ります。

2021年3月11日(木)

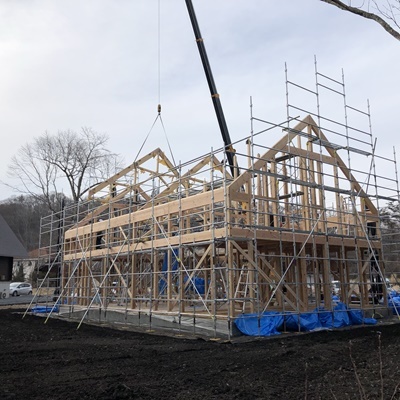

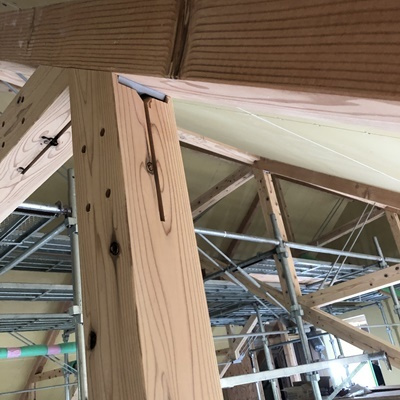

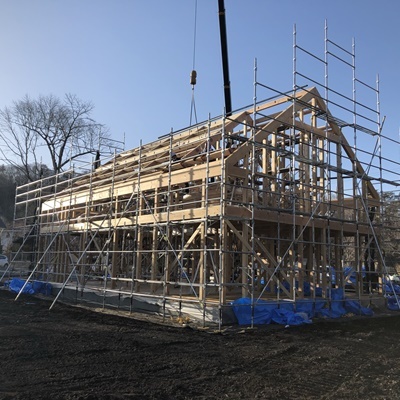

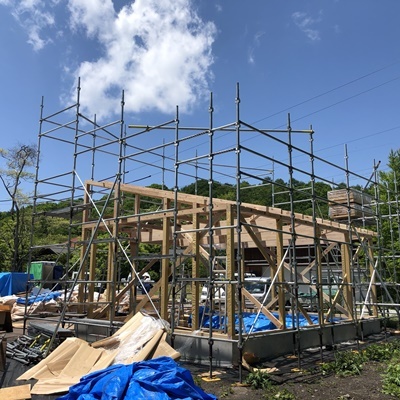

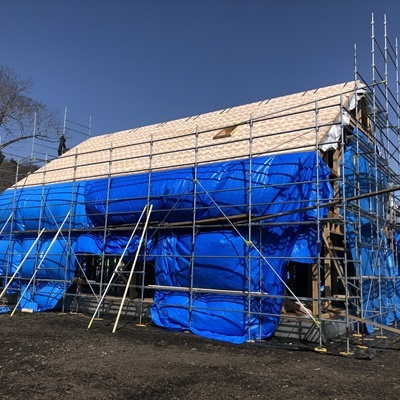

無事に上棟しました。

2021年3月10日(水)
梁の間に母屋を入れていきます。

2021年3月10日(水)
組みあがってきました。

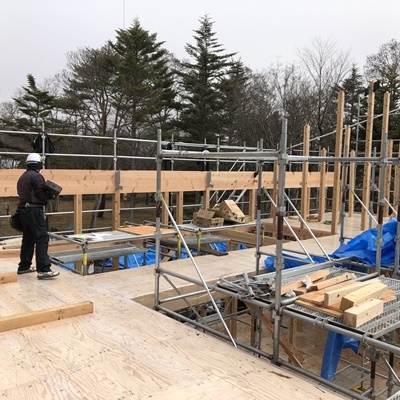

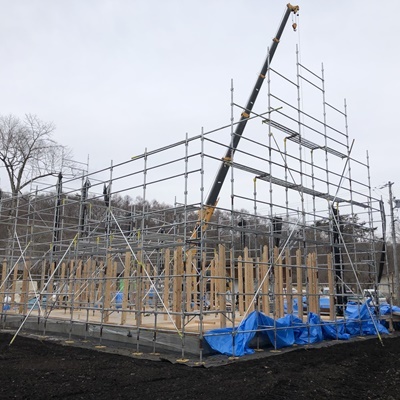

2021年3月9日(火)

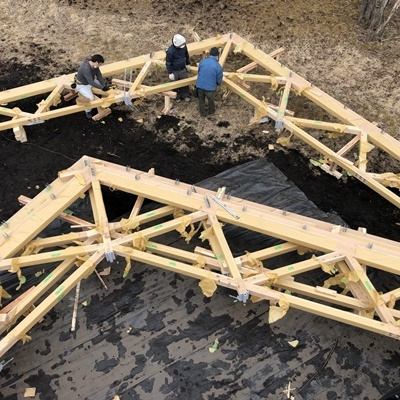

先に組んでいたトラスを入れていきます。

2021年3月9日(火)

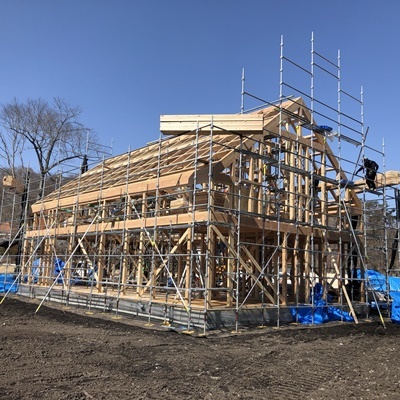

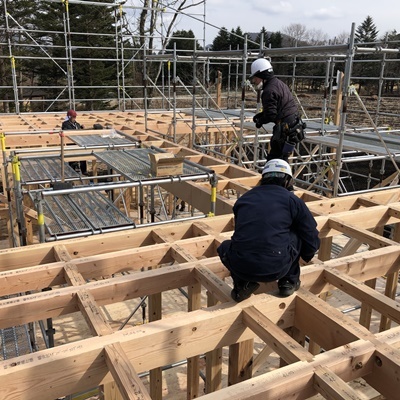

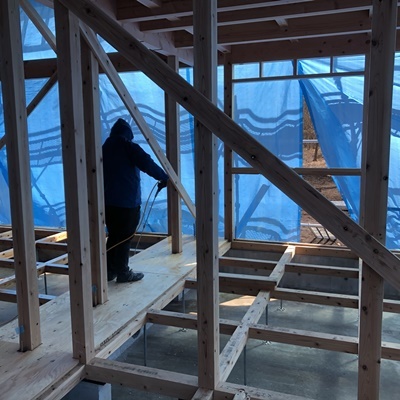

2階部分の柱、梁を入れていきます。

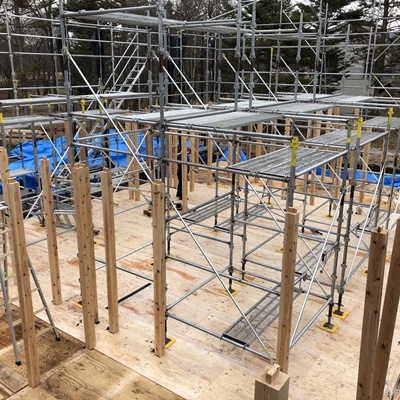

2021年3月8日(月)

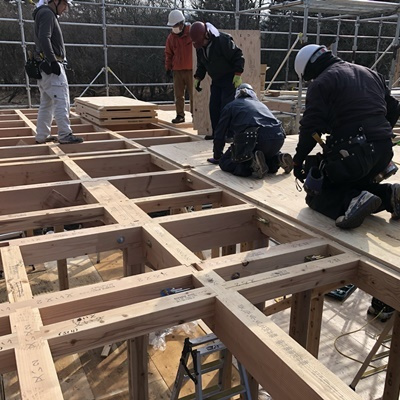

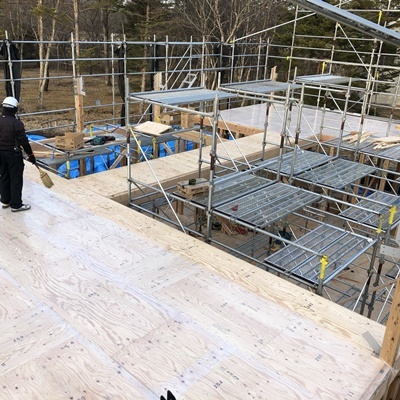

2階の床が貼り終えました。

2021年3月8日(月)
2階の床を貼っていきます。

2021年3月8日(月)
梁と柱を金物でしっかりとつないでいきます。

2021年3月8日(月)
1階の柱の上に梁を取付ていきます。

2021年3月8日(月)
1階の柱が所定の場所に入っています。

2021年3月8日(月)
1階の柱を入れていきます。

2021年3月5日(金)

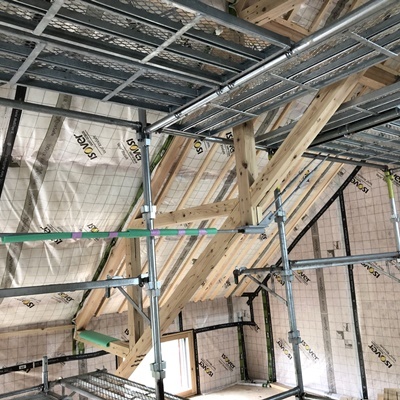

トラスを組んでいます。

2021年3月5日(金)
構造でトラスで組む部分があります。
先行して組立てていきます。

2021年3月5日(金)

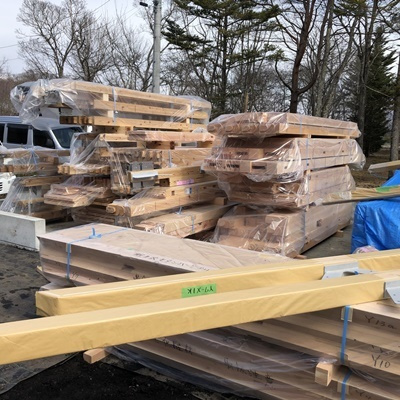

材料が入ってきました。

2021年3月3日~4日(水・木)

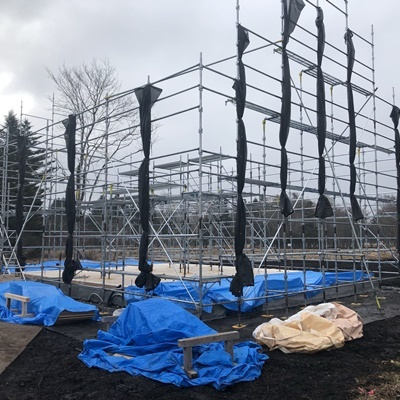

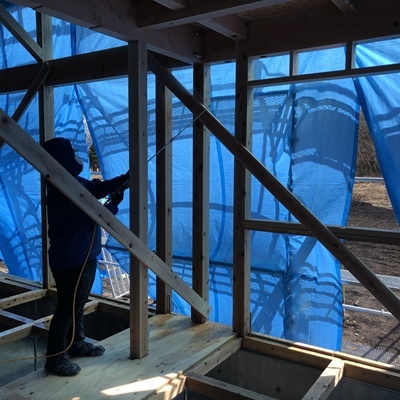

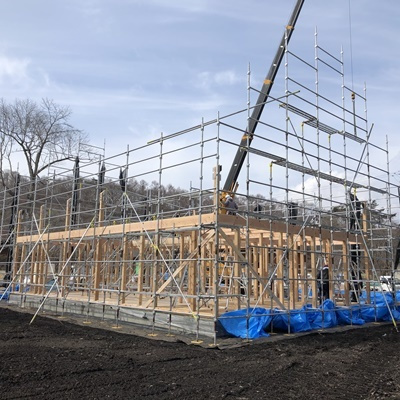

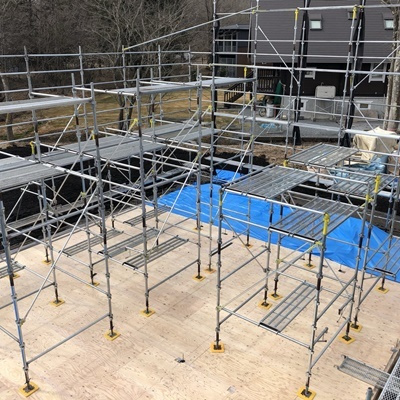

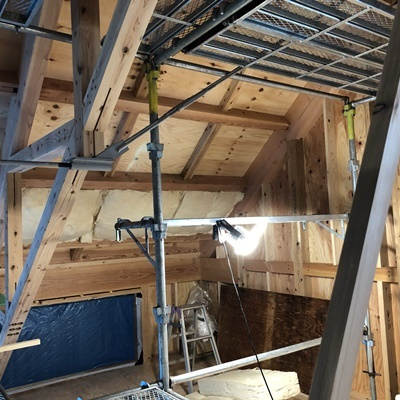

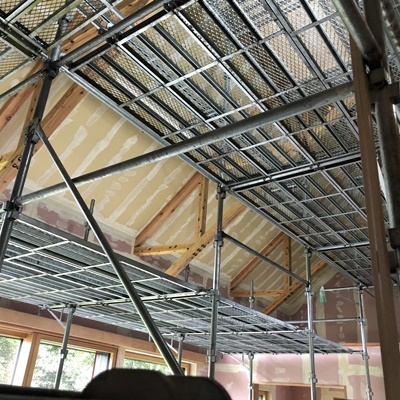

吹き抜けがあるので、内部にも足場を掛けました。

2021年3月3日~4日(水・木)

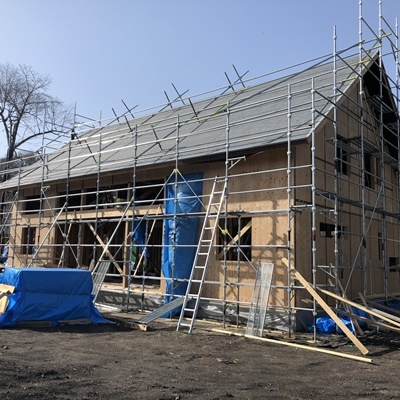

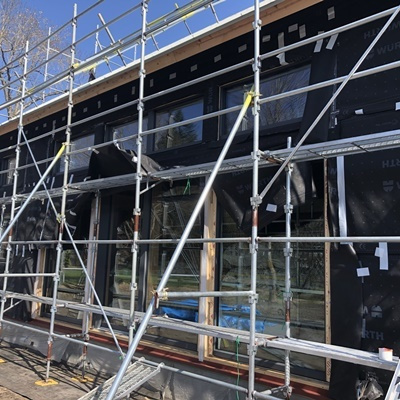

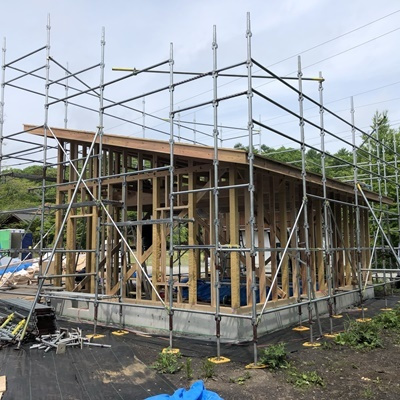

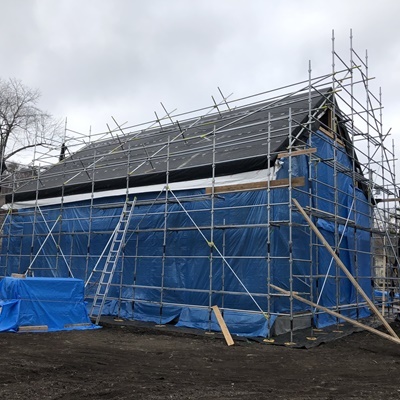

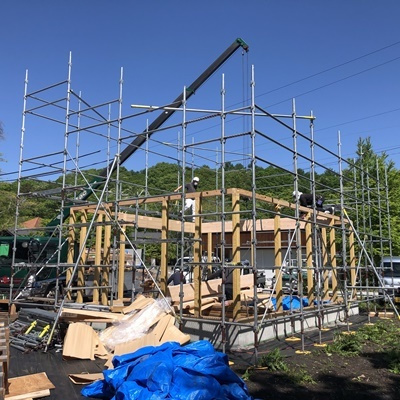

建て方に必要な足場を掛けました。

2021年3月2日(火)

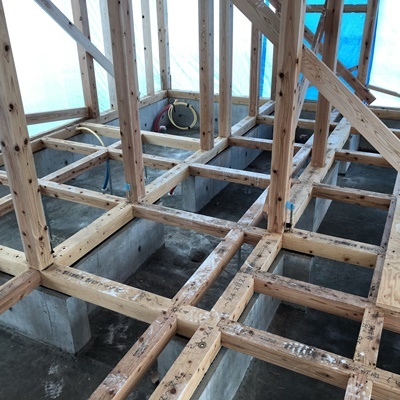

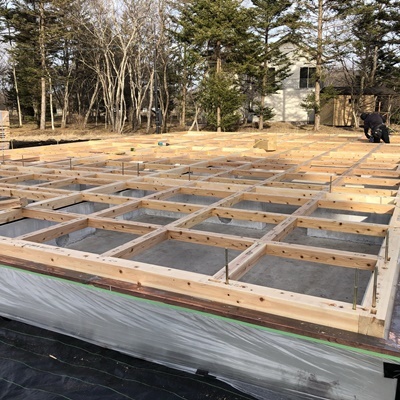

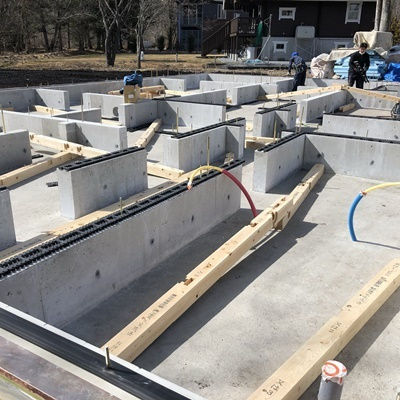

土台、大引きが入りました。

2021年3月1日(月)

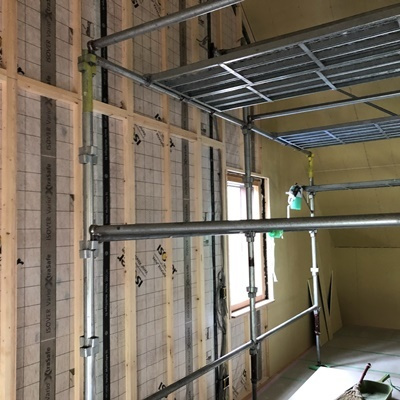

外側の土台の下には、気密を保つパッキンをいれ、室内側には空気が通り抜ける様なパッキンを挟みます。

2021年3月1日(月)
土台敷がはじまりました。

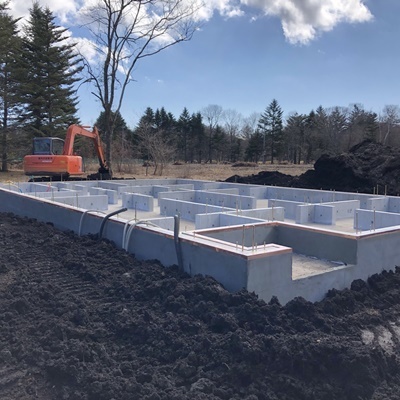

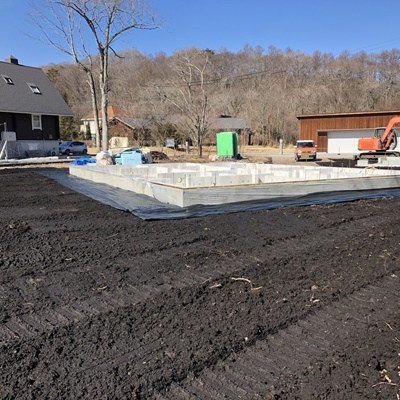

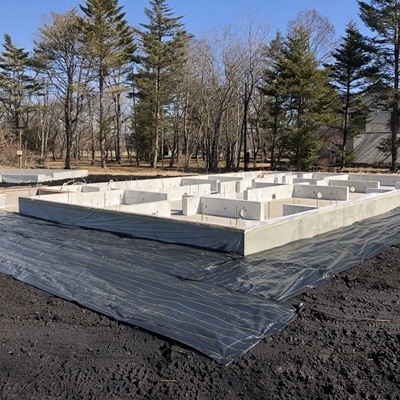

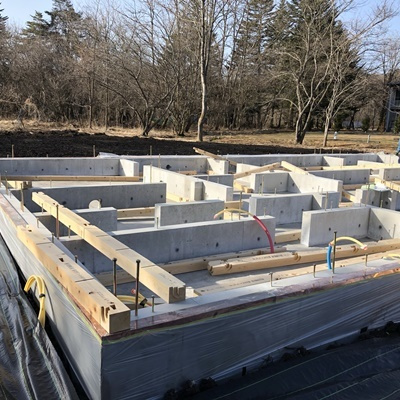

基礎工事が全て完了しました。
これから、建て方の準備を始めます。

西側から見た状況です。

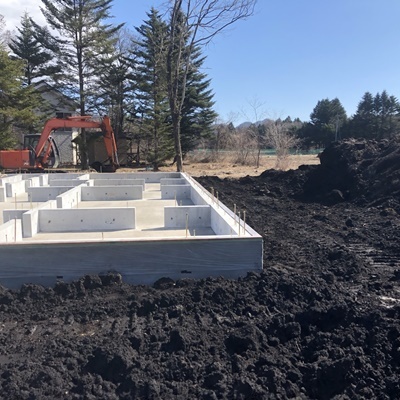

埋め戻し完了です。

埋め戻し、整地が終わりました。

山になっていた土が徐々にないくなっています。

埋め戻しの作業を行っています。

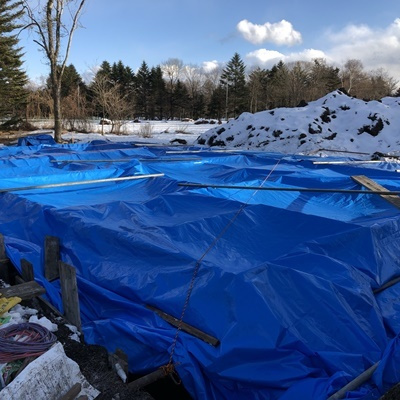

養生期間をとって、小屋の型枠を外しています。

凍結しない様に、養生を行います。

小屋の方の基礎の立ち上がり部分のコンクリートを流しこみました。

一面の作業がおわりました。

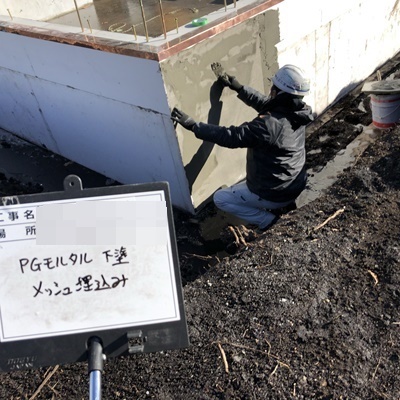

下塗りをしながらメッシュを張り、沈め込む様な作業を行っています。

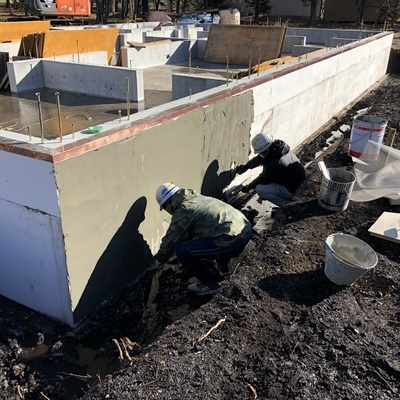

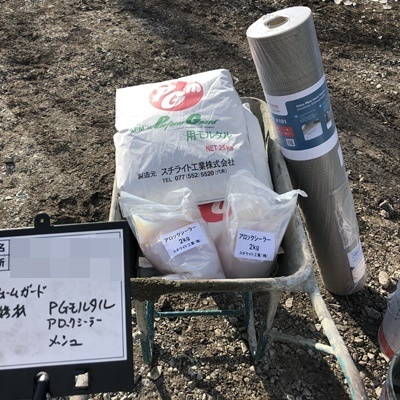

基礎の外断熱に補強メッシュを補修材で塗り込みます。

基礎の外断熱の補強用の材料です。

断熱材の補修をしました。
ウレタンの発砲が固まってから、平らに削り落とします。

削った断熱材の補修を行います。

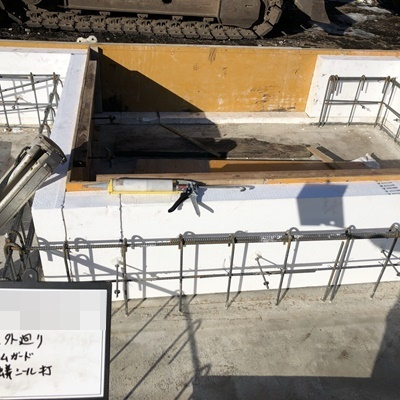

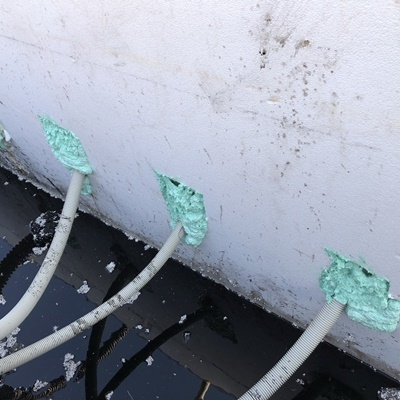

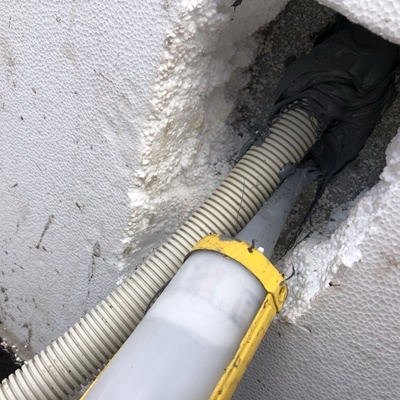

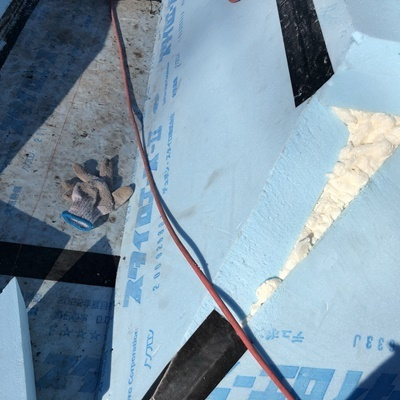

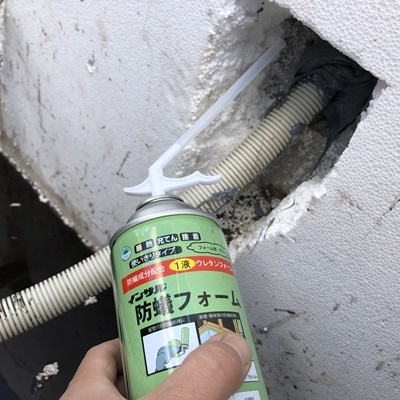

電気の配管を外部に出す部分の止水処理の為、配管の廻りに防蟻のコーキング処理を行いました。

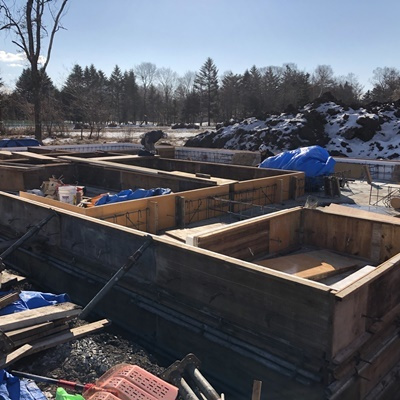

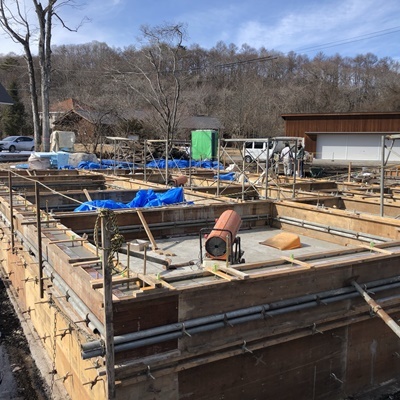

基礎の型枠の解体がはじまりました。

シートの中にはジェットバーナーを設置して固まっていく途中のコンクリートが凍らいない様に、養生を行いました。

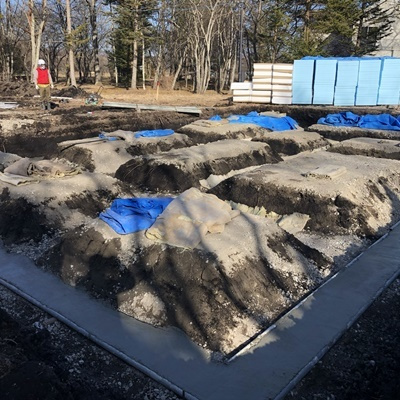

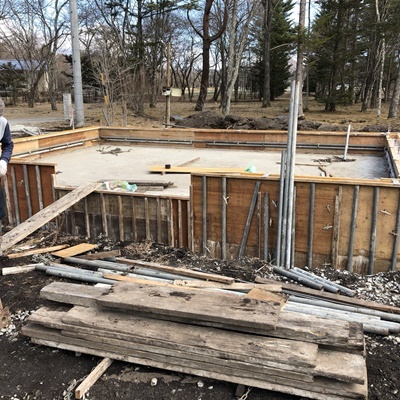

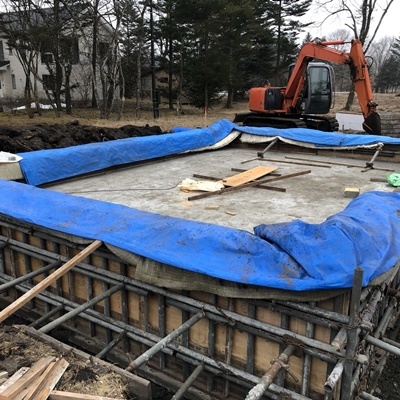

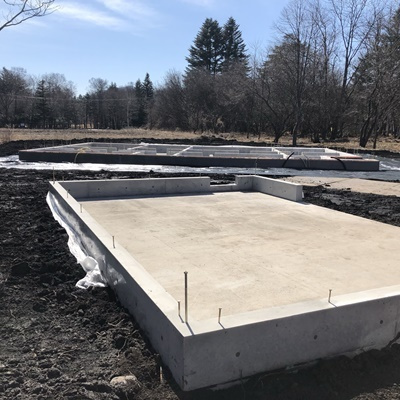

コンクリートの作業がおわりました。

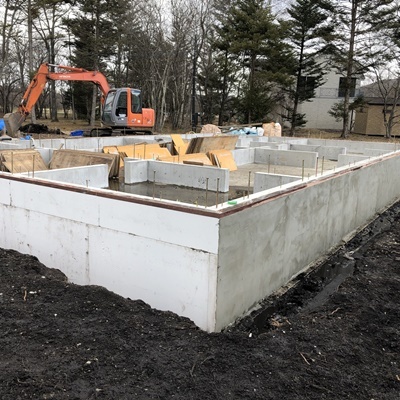

これで基礎が完成しました。

コンクリートの作業状況です。

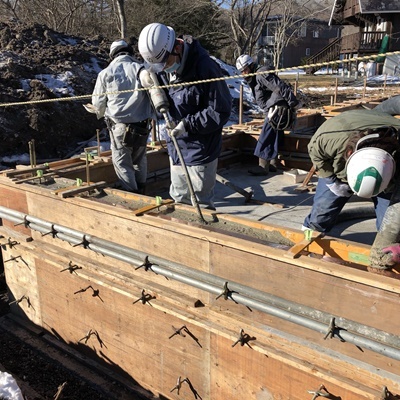

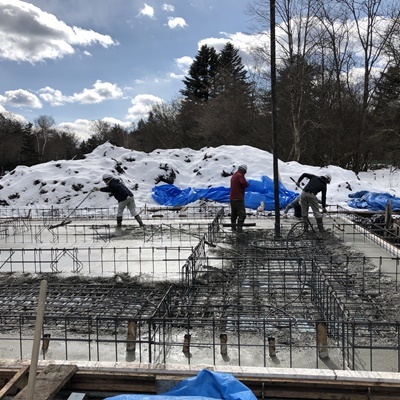

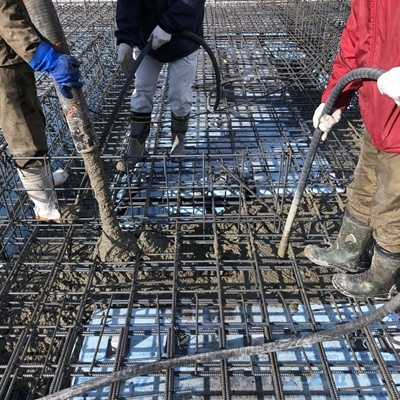

密なコンクリートを作る為に機械で振動を加えながら進めていきます。

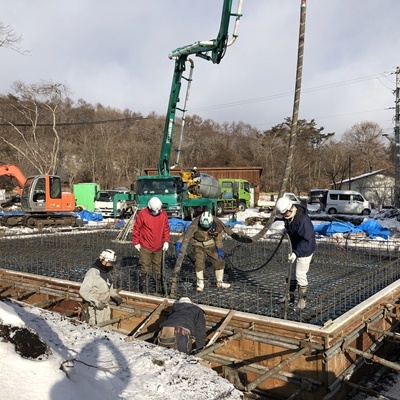

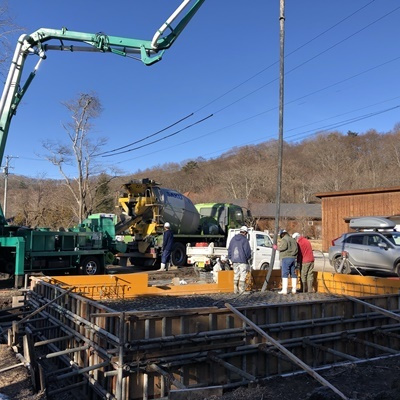

コンクリート流します。
今日は、離れの小屋の基礎と同時に作業を行います。

アンカーボルトの取付が終わりました。

基礎と土台、柱をつなぐ、金物を基礎に打ち込む様にします。

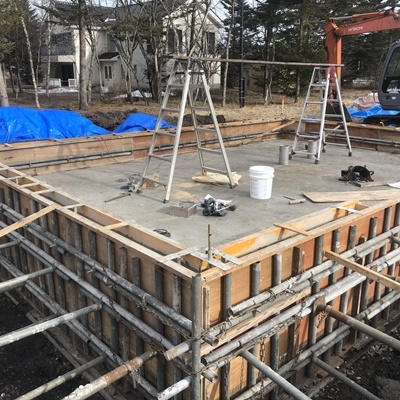

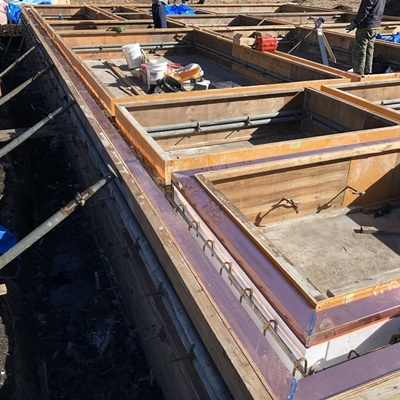

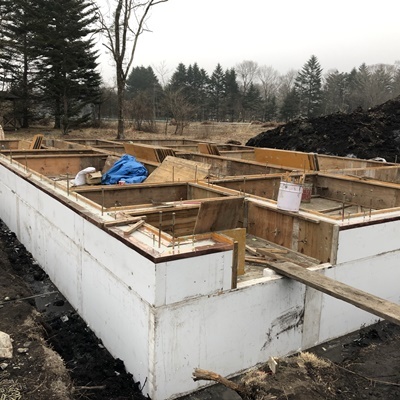

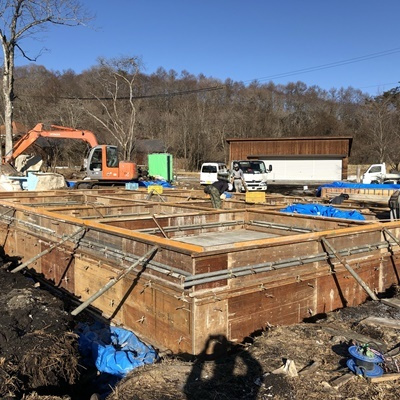

型枠が完了しました。

外周の断熱の上に銅板の取付を終わりました。

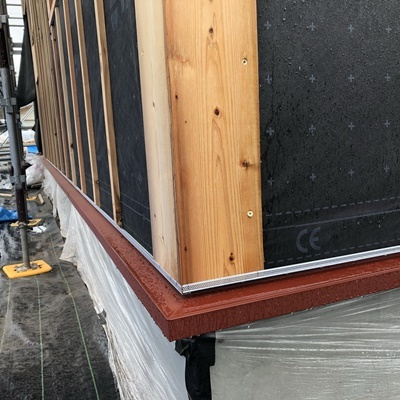

角の場所はこの様な付け方をしています。

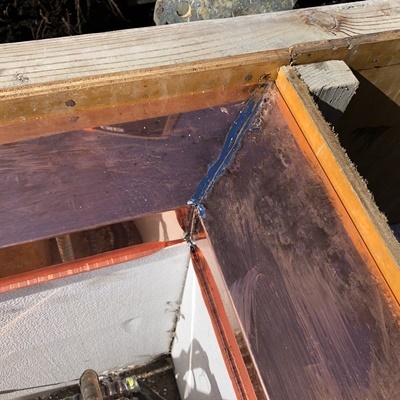

銅板の重なる部分はハンダでつないでいきます。

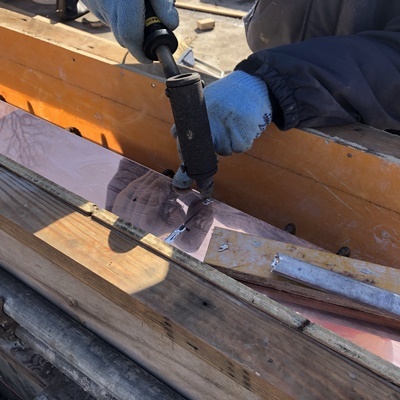

基礎の外側の断熱材の上に、銅板を加工した材料を取り付けていきます。

玄関廻りにも基礎の外側に防蟻の断熱材を入れていきます。

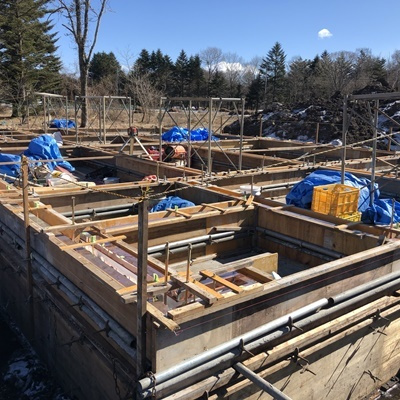

中の型枠の半分が終わりました。

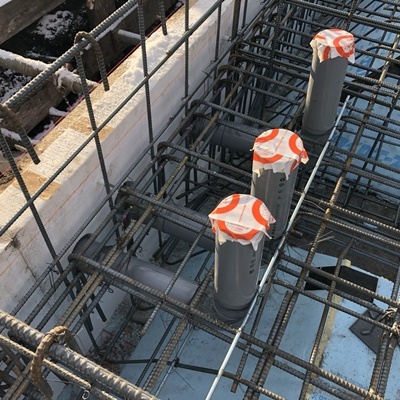

基礎の部分にスリーブを入れていきます。
この丸い部分はコンクリートが入らない部分で、空調の配管が通る場所になります。

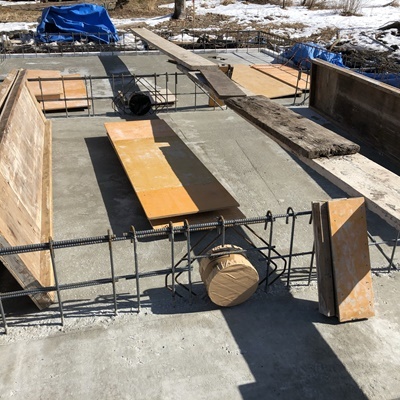

コンクリート作業完了後、シート養生を行いました。

コンクリート打設、床面を平らにする作業も終わりましたです。

打設完了です。

もう少しで打設完了です。
コンクリートの床面は平らに仕上げていきます。

作業状況です。
生コンが隅積々までいきわたる様に、振動を与えながらコンクリートを流し込みます。

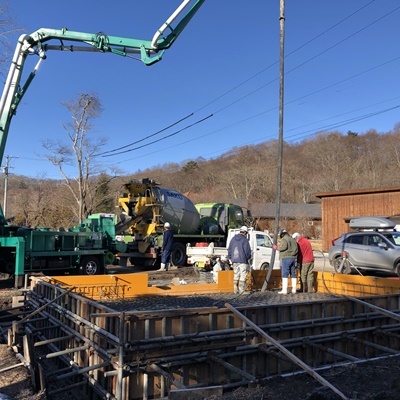

基礎のコンクリートをポンプを使って流し込みます。
打設開始です。

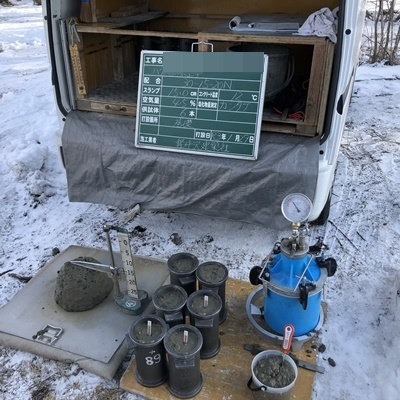

基礎コンクリートを行う前に、生コンの受け入れ検査を行いました。

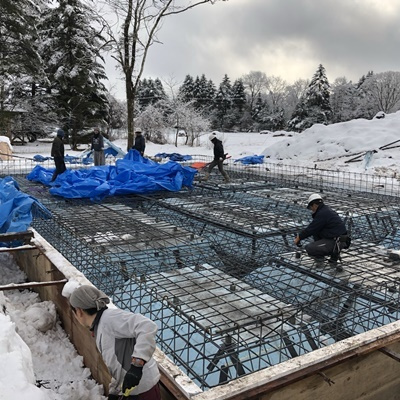

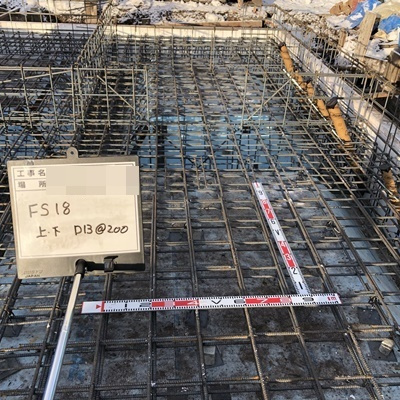

配筋検査を受けました。

各排水管を建物から外に出す配管です。

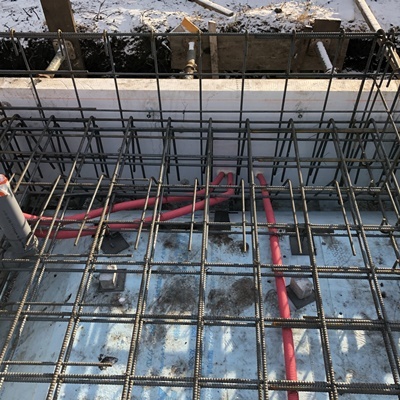

赤い配管はお湯と浴槽の追い炊きの配管です。

電気の配管用のスリーブを入れました。

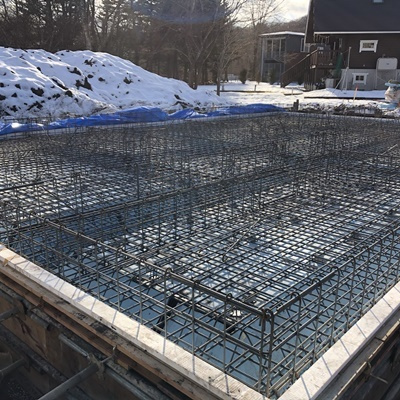

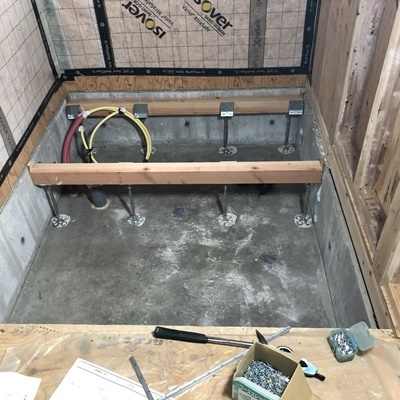

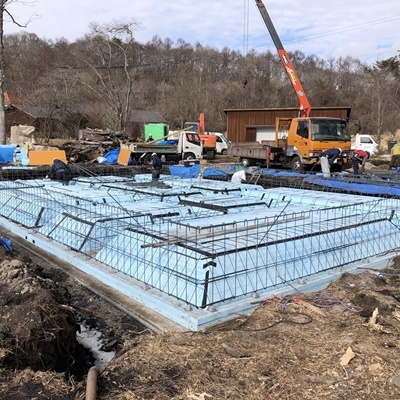

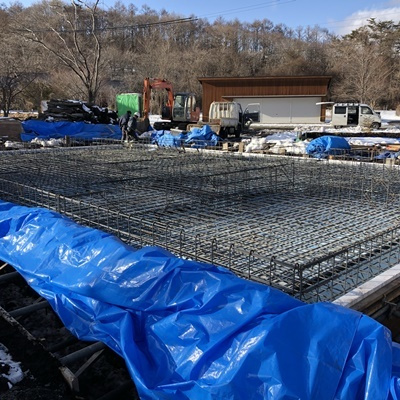

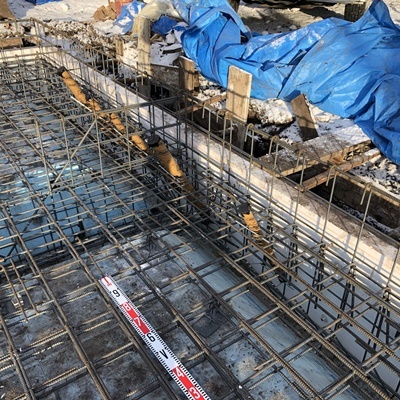

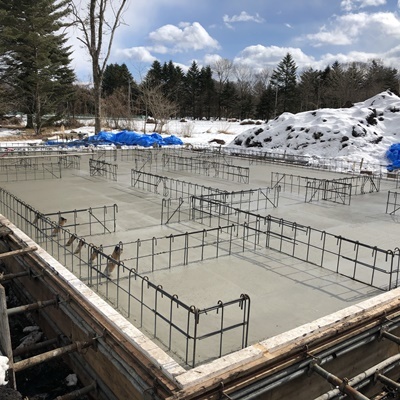

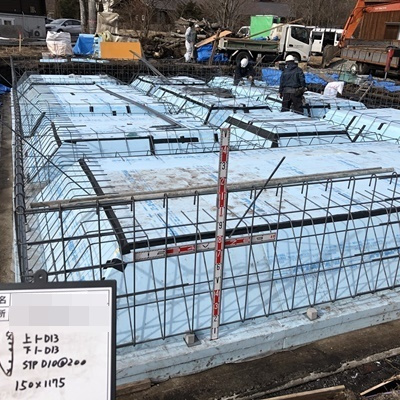

床の配筋状況です。

基礎配筋、ほぼ完了です。
後日配筋検査を受けます。

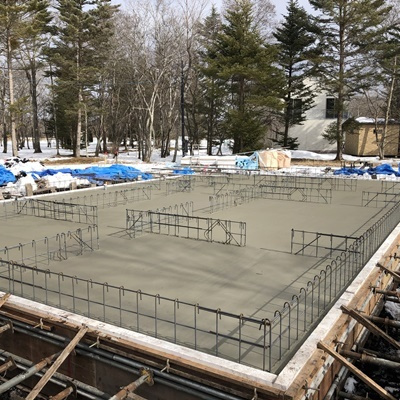

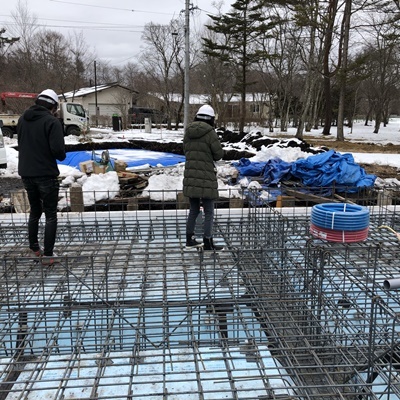

鉄筋が組みあがってきました。

先日の雪も上がり、雪かきをして、シートを外し作業開始です。

雪の降る予報でしたので、前の日に養生した上に雪が積もっています。

配筋の状況です。

配筋が進んでいきます。

基礎の鉄筋の作業がはじまります。

かなり手間がかかりましたが、綺麗に張る事ができました。

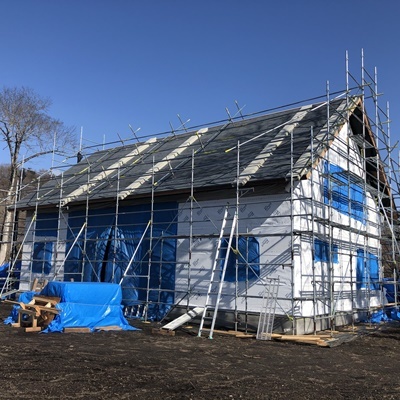

基礎の断熱完了の状況です。

コーナーの部分は加工が難しく、隙間が空いてしまった場合には、発泡ウレタンを吹き込んで進めています。

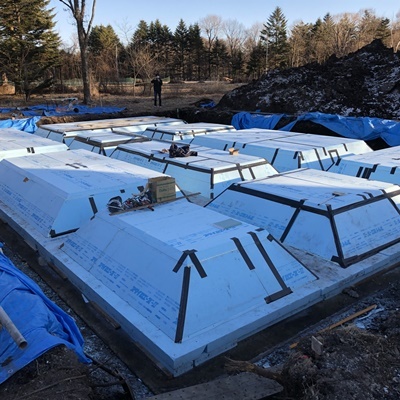

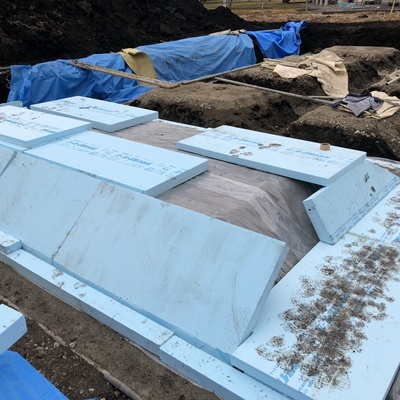

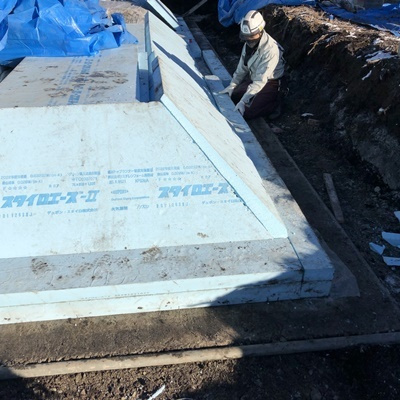

断熱材は10㎝と7.5㎝を重ねた厚さを、基礎の形に合わせて作業していきます。

基礎の下に断熱を敷き始めています。

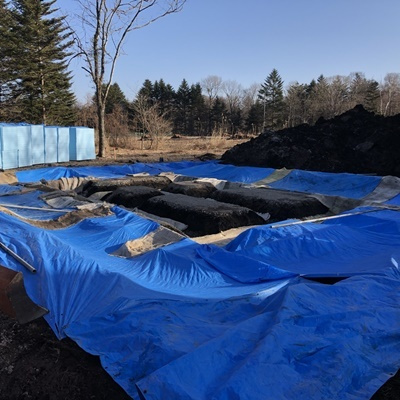

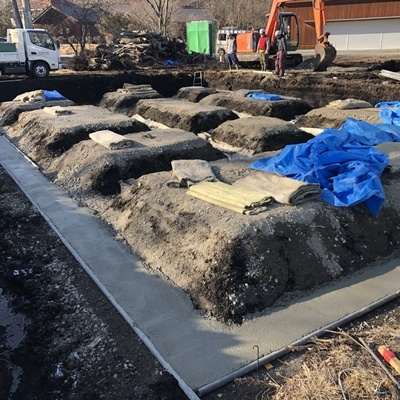

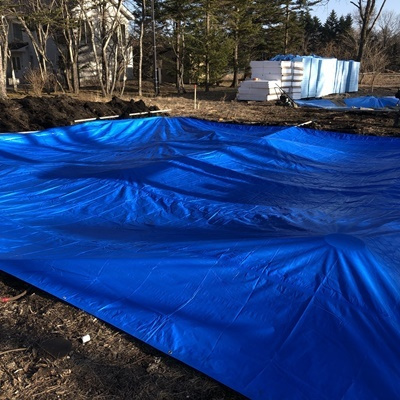

小屋の捨てコンも養生を行いました。

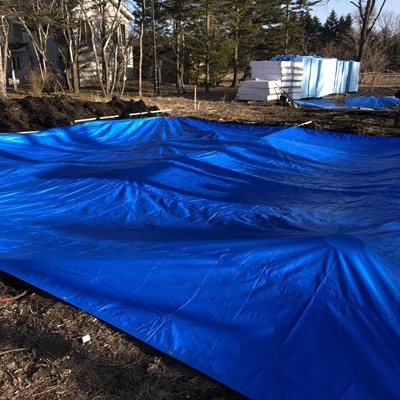

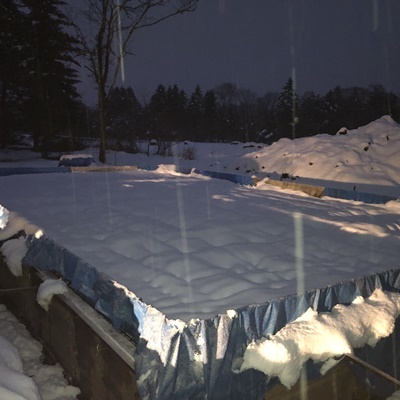

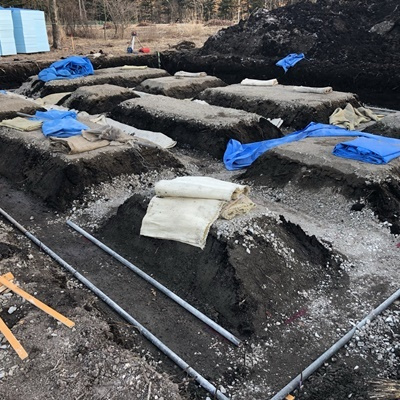

捨てコンが凍結しない様に、ブルーシートで養生を行います。
シート一枚でも効果は絶大です。

母屋の捨てコン完了です。

外廻りの捨てコンを打設しました。

捨てコンの作業をしました。
こちらは小屋部分です。

離れの小屋の掘削も始まりました。

水が出てくる為、廻りに側溝を作りポンプで水を出しながら作業をしています。

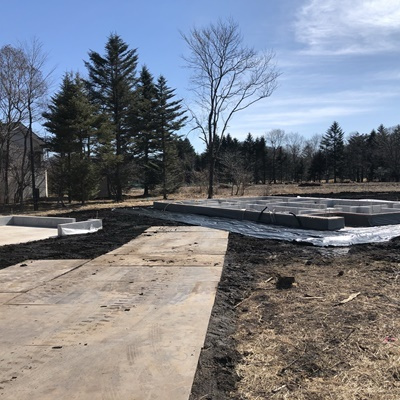

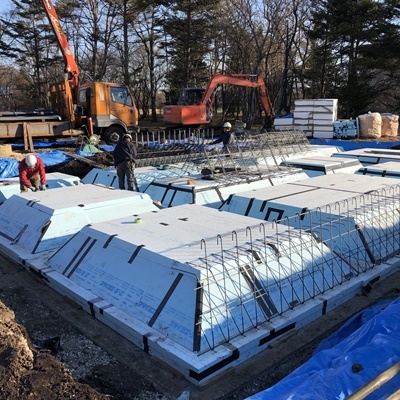

砕石敷完了です。

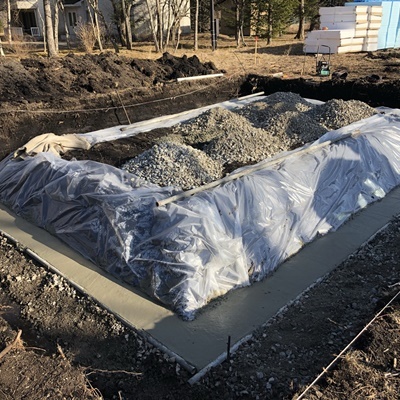

砕石敷も終わり捨てコンを打設する準備をしています。

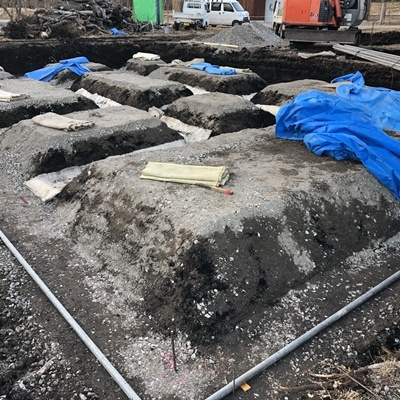

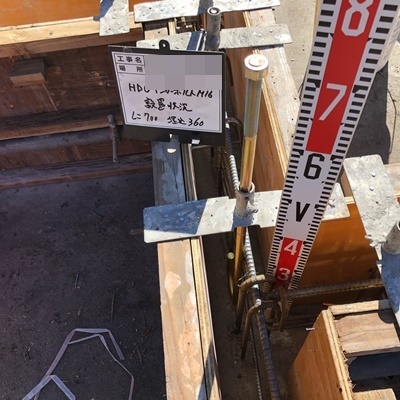

地中に施工した改良杭の天端を確認しました。
(写真では見えにくいかもしれません)

掘削の終わった所から砕石を敷き、機械で平らに締め固めていきます。

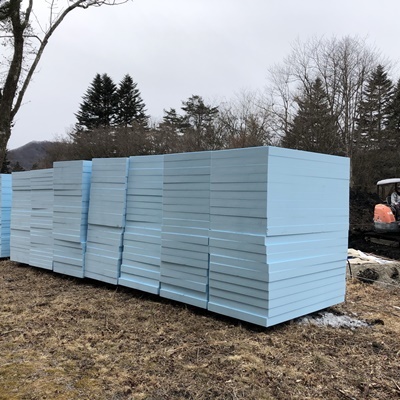

次の工程で使用する断熱材が入りました。

砕石を敷いた高さでは、水は出てきていません。

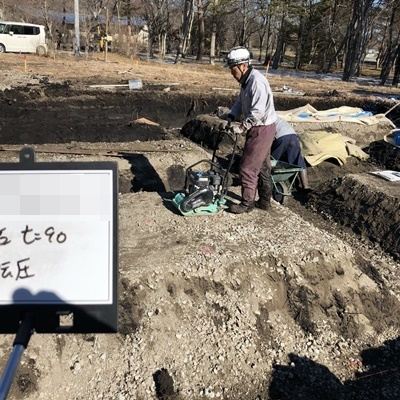

掘削した土の上に砕石を敷いて、締固めます。

人の手で調整しています。

基礎が斜めになる部分は、型を作って所定の勾配に掘ります。

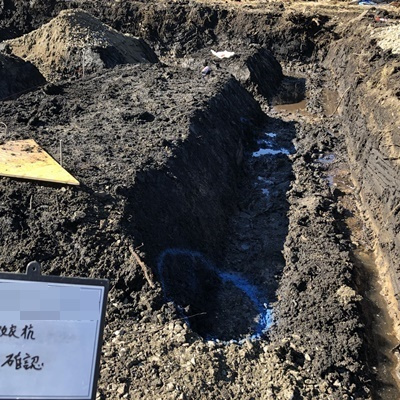

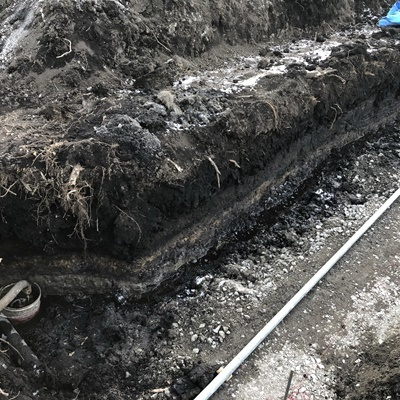

地面から80センチぐらいの所で水が出てきました。
(想定していました)

ロープの範囲を掘ります。

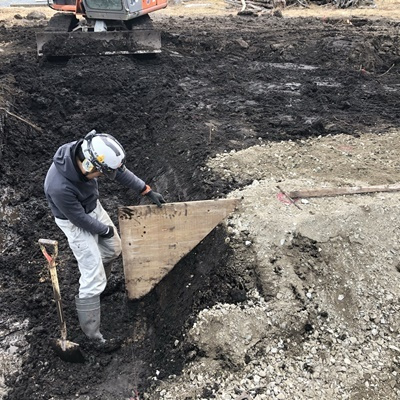

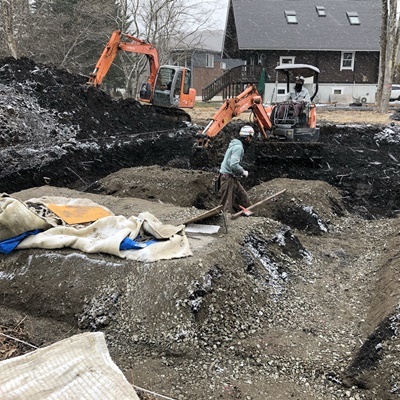

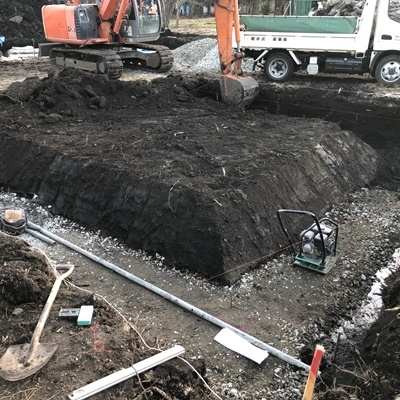

基礎を作り為、重機と人の手で掘削を行います。

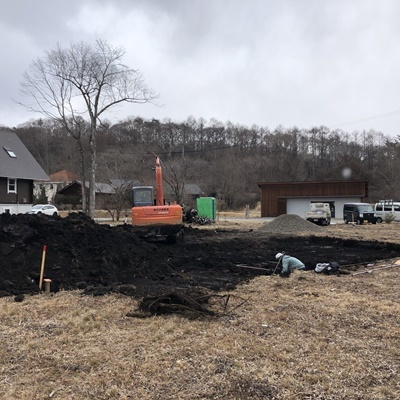

基礎工事が始まります。

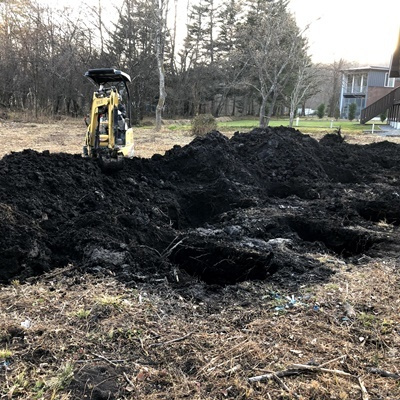

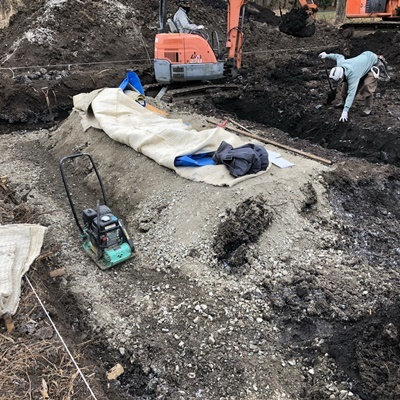

杭工事が終わりました、盛り上がった土を平らにしています。

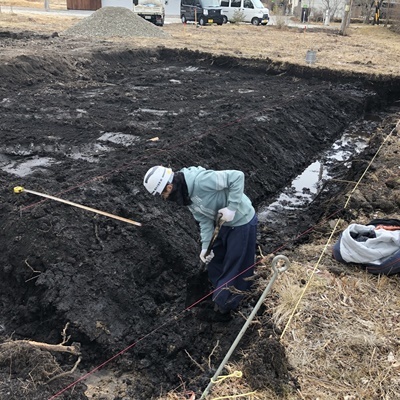

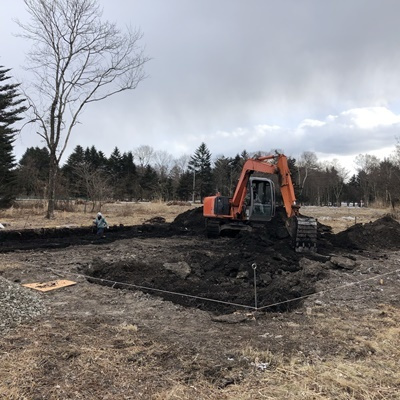

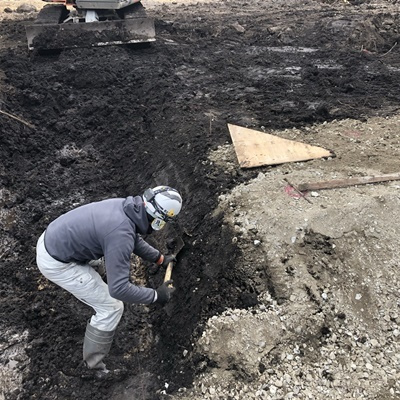

掘削がはじまりました。

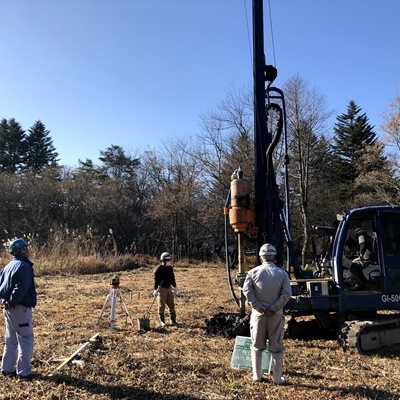

杭の直径はφ600で深さは5m、40本の工事となります。

所定の位置に重機の先を合わせます。(杭芯セット)

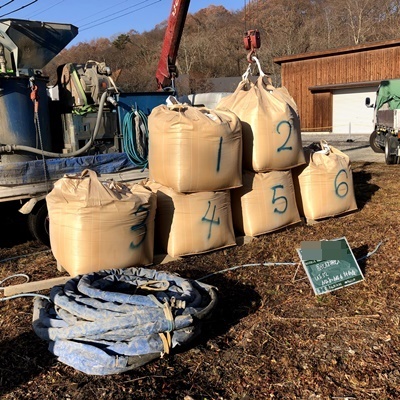

地盤改良の固化剤です。

水と練り混ぜたものを重機の先端から出して、土と混ぜながら柱状の杭を作ります。

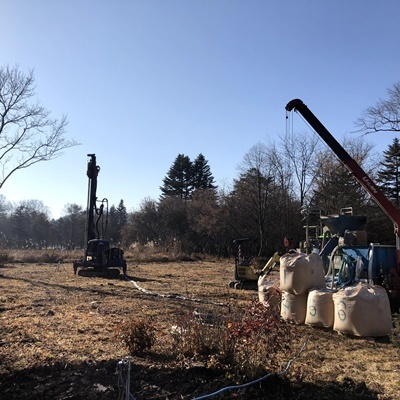

地盤改良工事がはじまります。

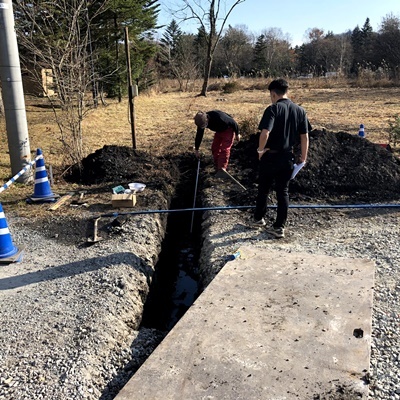

水道引き込み工事中です。

工事に伴い水道配管の引き込み工事を行いました。

草刈り後配置の確認を行い工事が始まります。

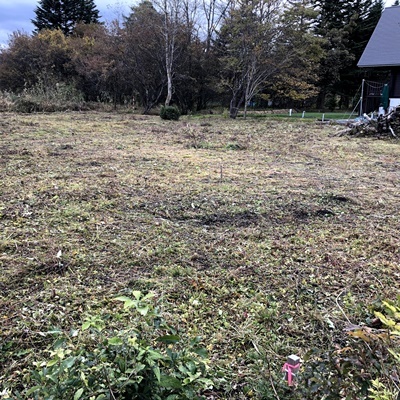

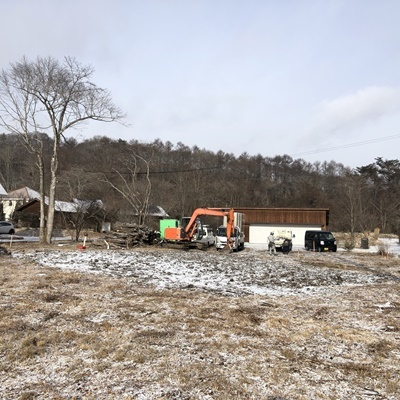

工事前に草刈りを行いました。
