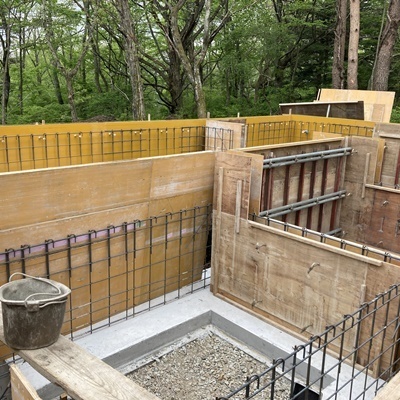

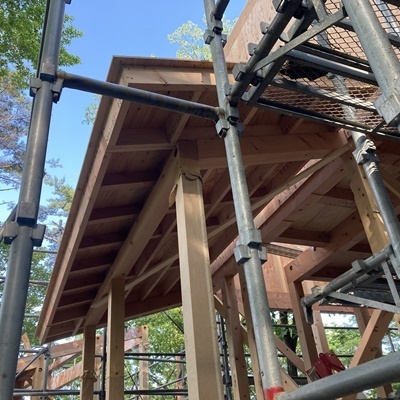

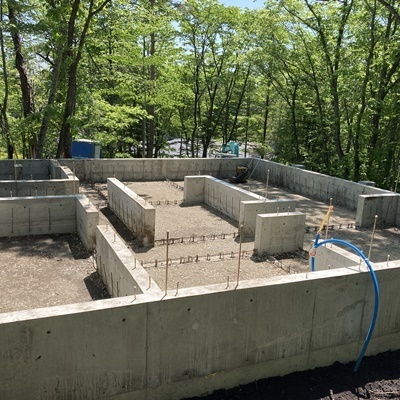

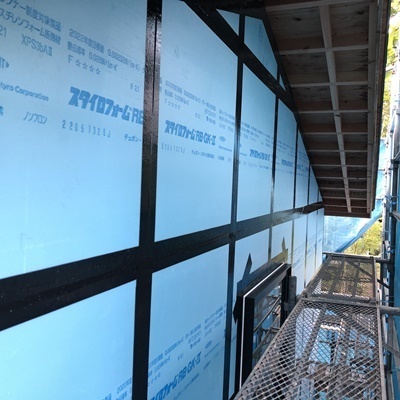

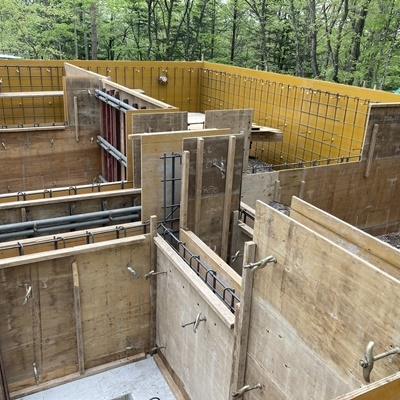

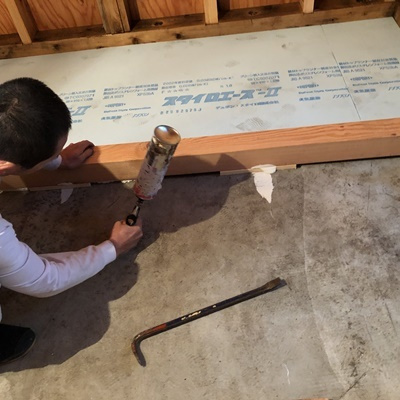

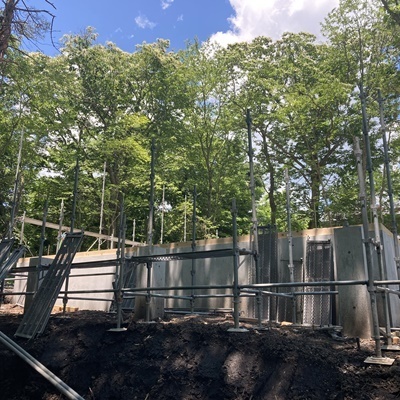

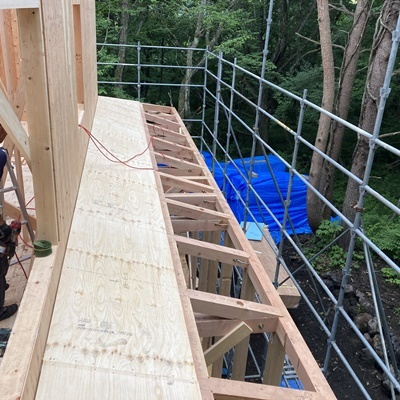

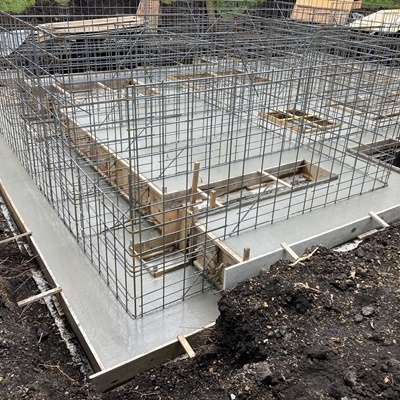

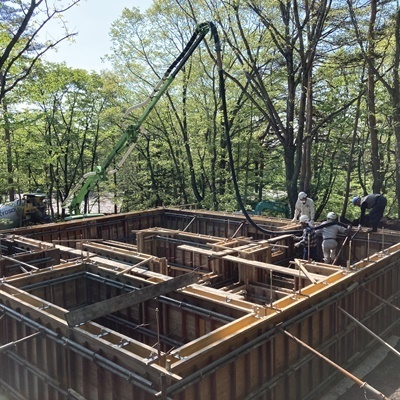

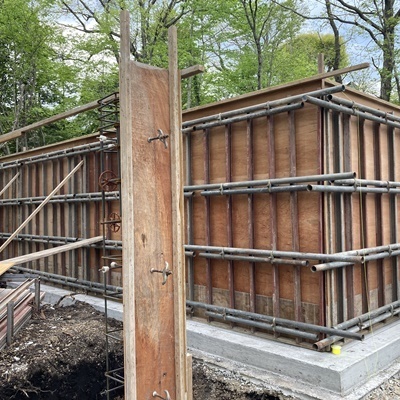

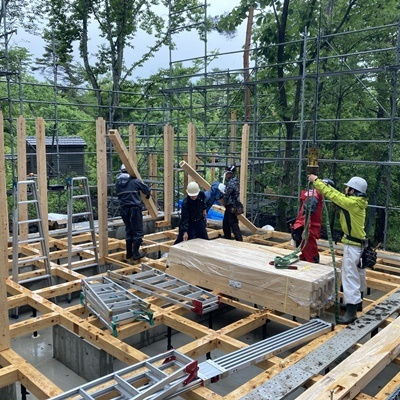

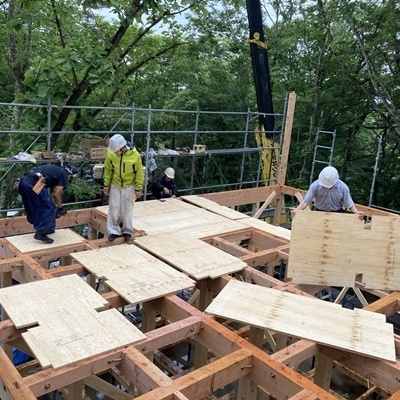

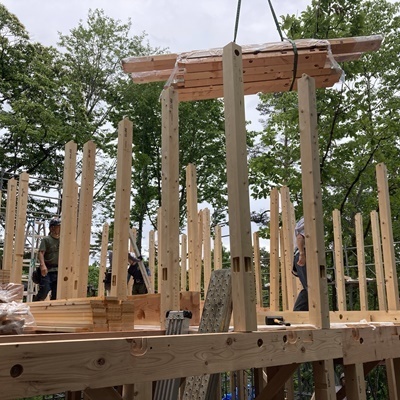

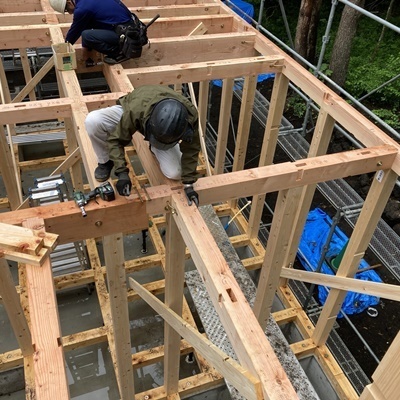

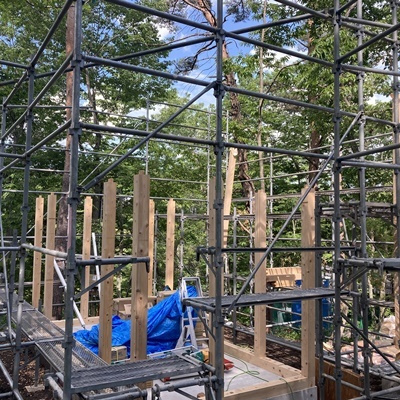

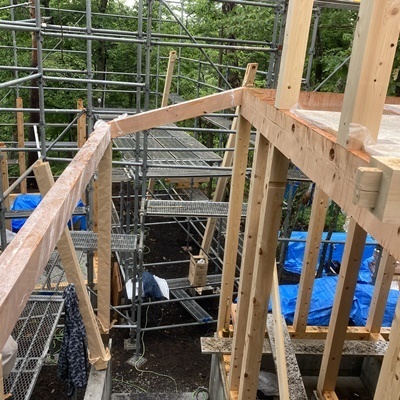

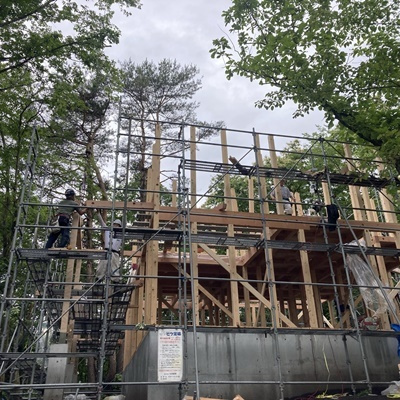

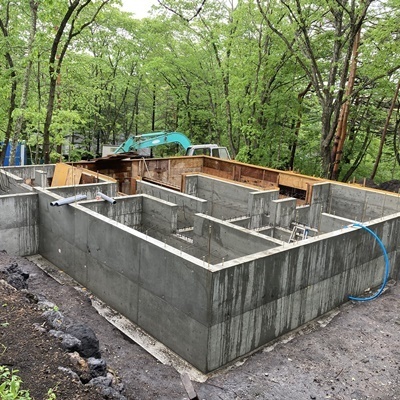

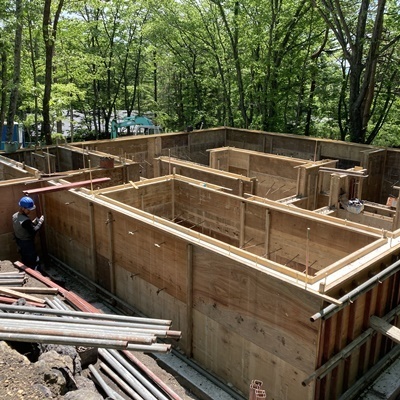

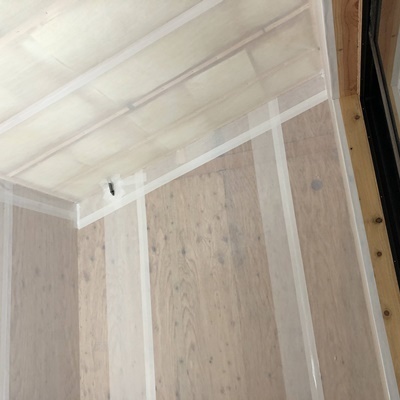

型枠の組立状況の全景です。 型枠の組立状況です。 本日、基礎ベース部、コンクリートを打設しました。 5/17~基礎立ち上がり部、外側の型枠を組む予定です。 住居部、5/16基礎ベースコンクリート打設、5/17~基礎立ち上がり外型枠の組立て予定です。 住居部、ハウスプラス瑕疵保証の配筋検査(5/13実施)合格しました。 住居部、鉄筋組立て状況です。 5/12~鉄筋組立、5/13又は5/14瑕疵保証の配筋検査予定、5/16基礎ベースのコンクリート打設予定です。 基礎ベース型枠の設置状況です。 基礎ベース型枠の設置状況です。 根堀、捨てコンクリートの打設状況です(浅間石積みの高い地点から写真撮影しました) 基礎工事を着工しました。根堀、捨てコンクリートを打設しました(坂側から見た状況です) 敷地内の木、花が満開でしたので写真を撮りました。 本日までに作業しました柱状改良の検査用ピース採取。 整地作業して全ての柱状改良工事、完了しました。 柱状改良の作業状況です。 柱状改良の位置、セッティング中です。 本日から住居部の柱状改良工事開始。材料の準備作業中です。 柱状改良の開始です。 柱状改良の位置、セッティング中です。 柱状改良工事の準備中です。 柱状改良の材料搬入中です。 水道メーター引き込み工事完了です。 水道メーターの設置状況です。 水道管の引き込み作業中です。 住居部、柱状改良の位置(青色)を出しました。 ハナレの位置(地縄張り)を出しました。 石積、1期工事完了です。 石積(北側)作業中です。 石積(西側)作業中です。 石積、1期工事開始です。 土のスキトリ、整地作業完了です。 残った根を取り除き、伐採・伐根工事の完了です。 クレーンを敷地内に搬入し伐採を行っています。 敷地内の工事へ向け急勾配な動線のスロープを緩やかにし、砕石を敷きました。 OH-Villa 工事概要在来軸組工法 2階建2022年4月着工、2022年12月竣工予定所在地:軽井沢町
