現場ライブ

TN-Villa

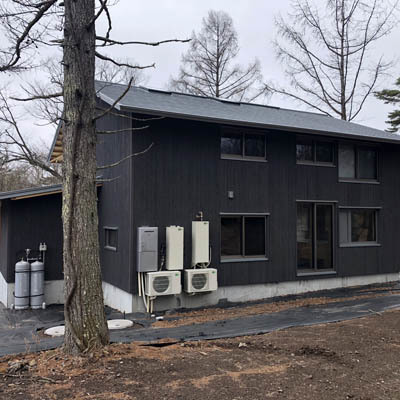

外部の設備機器も設置されました。

テラス部分の建具を設置しました。

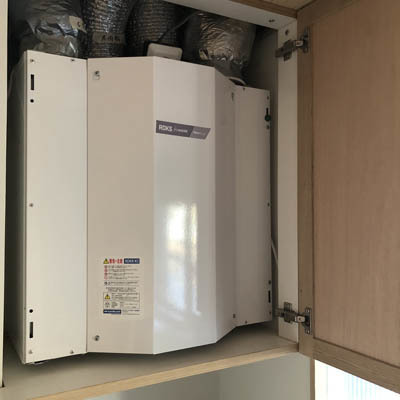

設備機器の設置状況です。

家具の設置状況です。

足場の解体作業状況です。

足場の解体作業が始まりました。

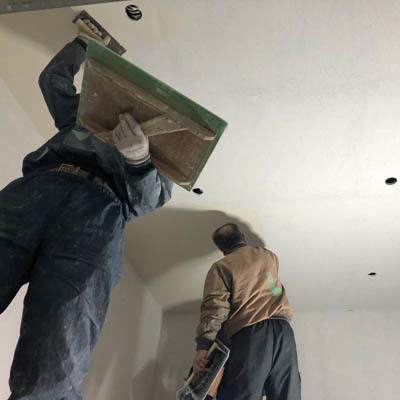

天井面の仕上げ作業状況です。

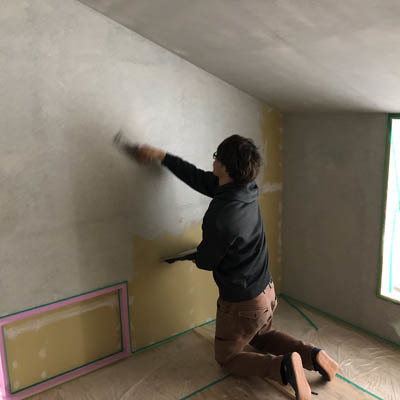

漆喰塗りの仕上げ作業状況です。

内部板張りの施工状況です。

浴室洗面部分のタイル施工状況です。

天井部分の下塗り状況です。

下塗り完了です。

漆喰の下塗りの作業状況です。

内部の漆喰塗りの下地作業が始まりました。

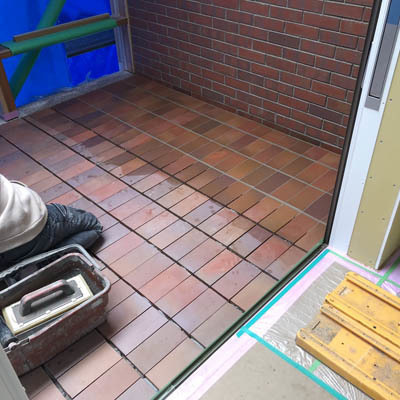

サンルームの床のレンガを施工しています。

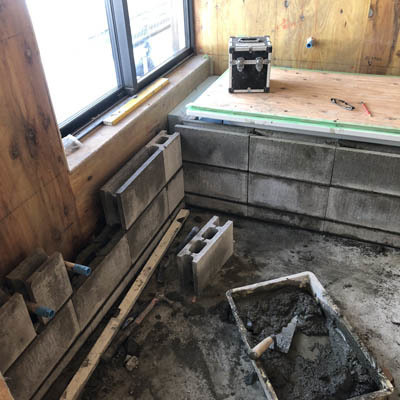

浴槽廻りのエプロン部分を施工しています。

浴室の床暖房の上に保護モルタルを打設しました。

照明器具のボード開口を行いました。

内部のボードの施工状況です。

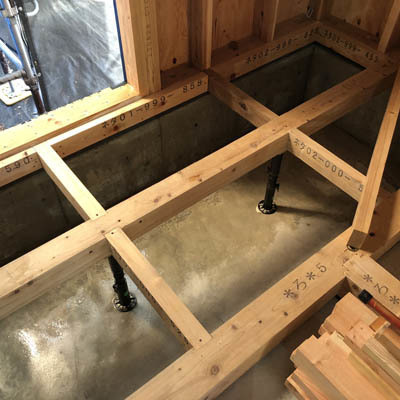

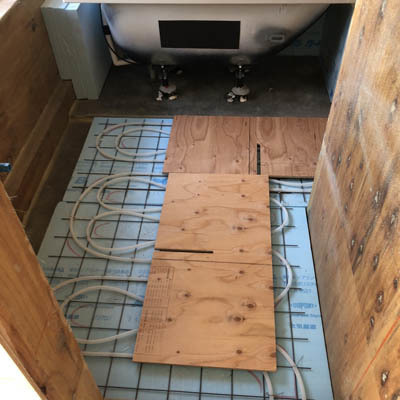

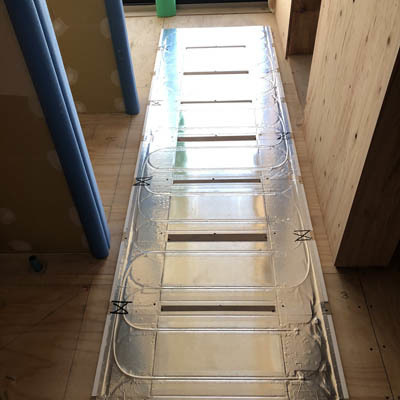

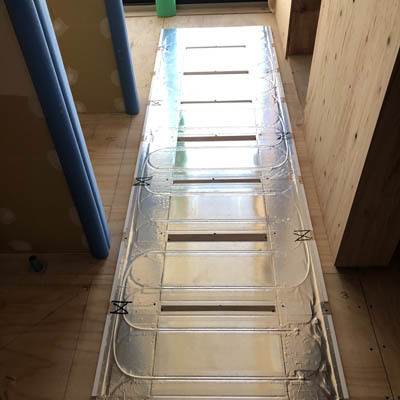

浴室の床暖の設置状況です。この後に土間を施工します。

床暖工事が始まりました。

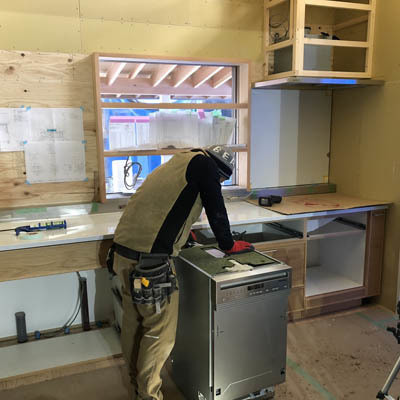

キッチンの設置状況です。

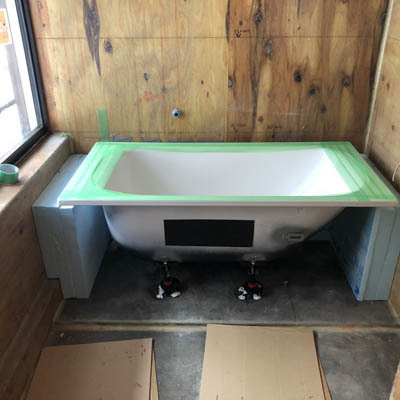

浴槽の設置状況です。

浴槽の設置状況です。

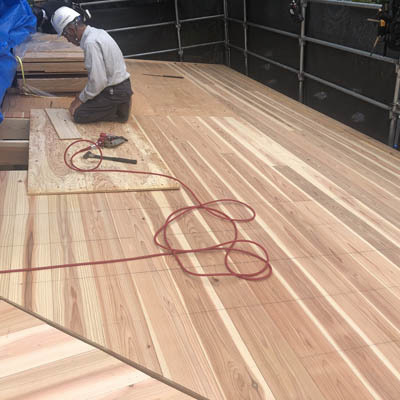

室内の板張り施工が始まりました。

大工さんがシビアな加工を進めています。

アール壁の墨出し中です。

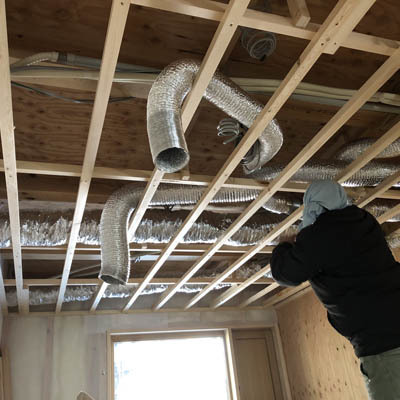

天井裏にダクトを施工しています。

床材も施工されています。

室内では一部に石膏ボードが施工されました。

天窓の状況です。

天井は下地が組まれ始めました。

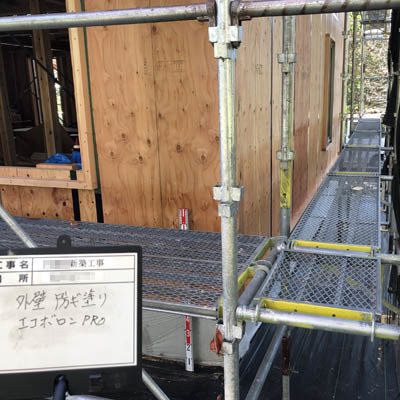

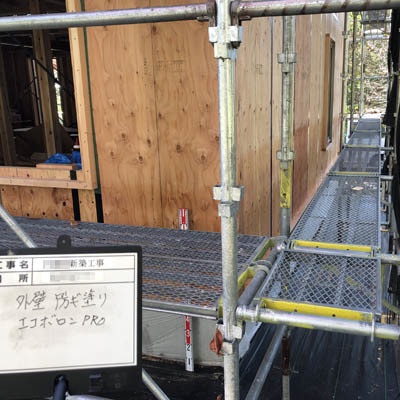

外部では外壁板材への塗装工事が進みます。

玄関ドアを取り付けました。

外壁の断熱材施工が進みます。

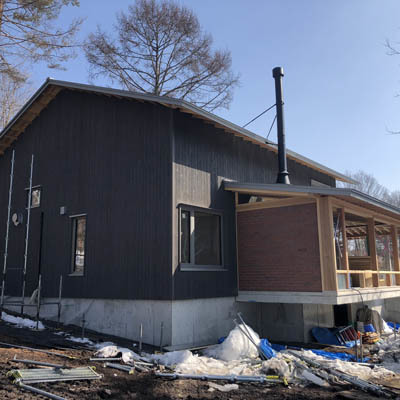

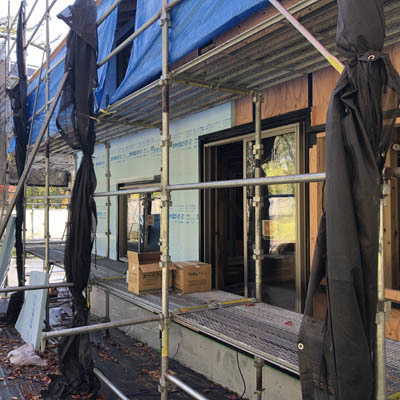

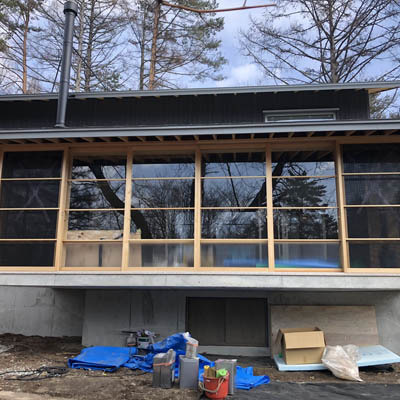

周辺の完了と調和した建物です。

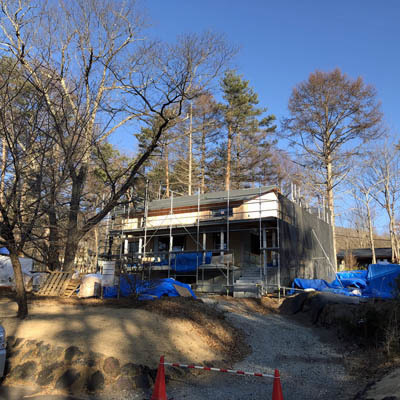

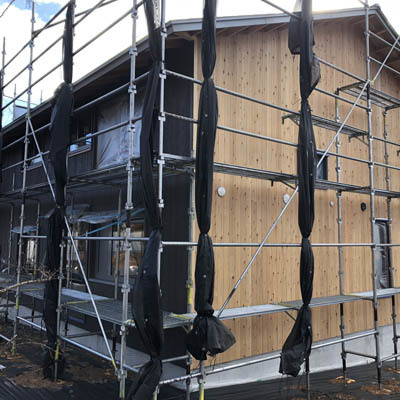

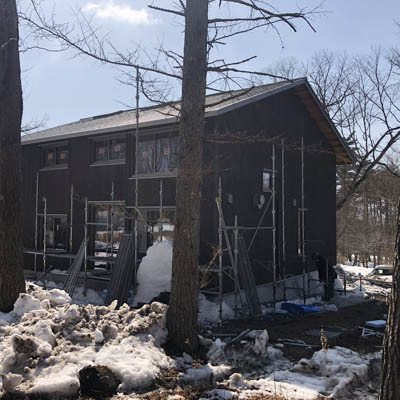

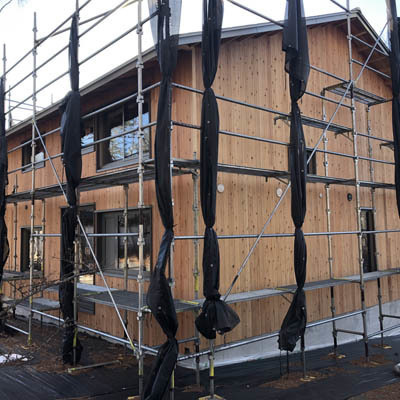

外壁板張工事が完了しました。

外壁板張工事がまもなく完了を迎えます。

内部では屋根断熱材の施工が完了しました。

下屋部分も施工が進みます。

外張り断熱施工が終わり、外壁板材を施工しています。

外壁の胴縁取付の作業が進んでいます。

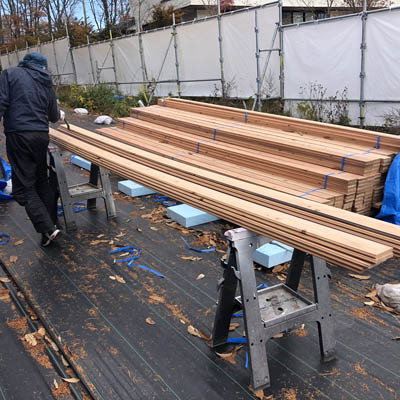

外壁の板の材料が入ってきました。
張る前にサネの部分を先に塗装しておきます。

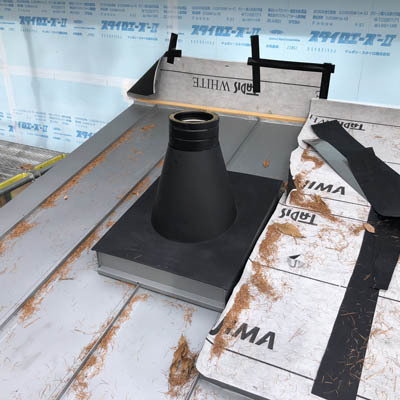

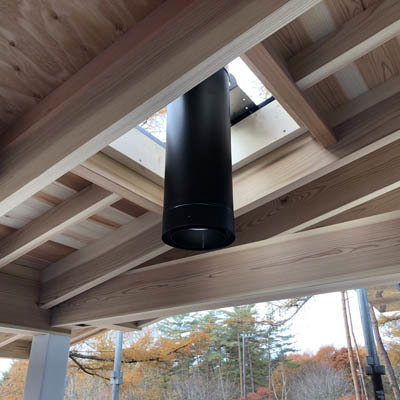

ステンレスの材料を組み合わせてトップライトを作って
いきます。

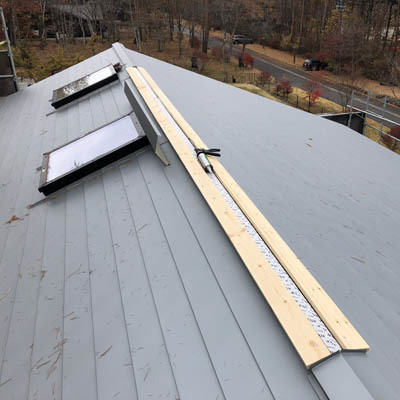

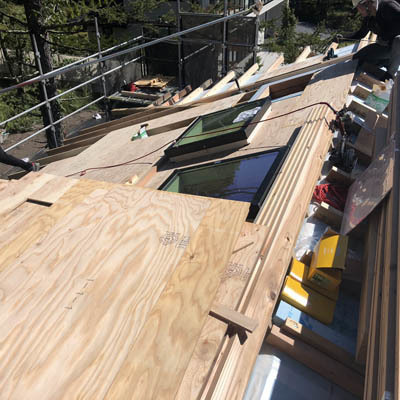

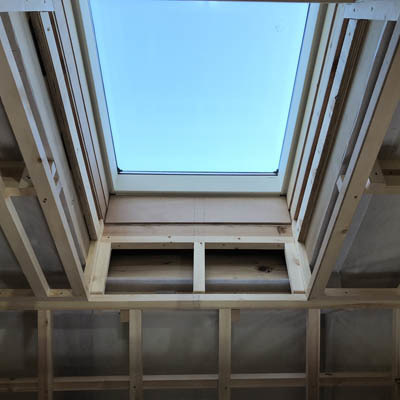

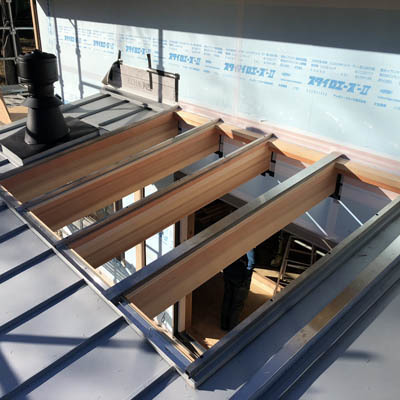

トップライトになる場所です。
既製品のものでなく製作のものとなります。

今回はここまでの取付けとなります。

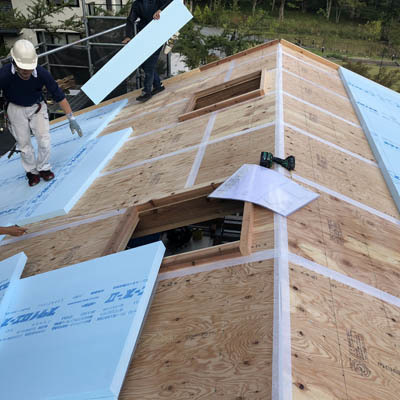

屋根の上は板金との取り合いが難しい作業です。

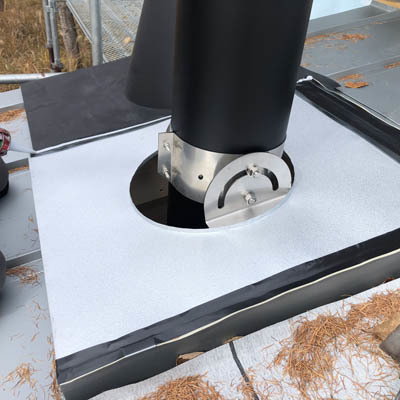

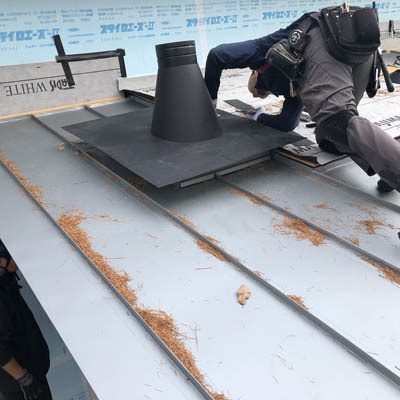

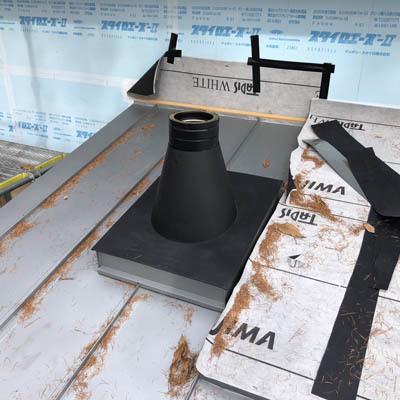

屋根の勾配に合わせて金物で煙突を固定します。

暖炉の煙突の取り付けを行っています。

床下の排水の配管工事を行っていきます。

1階床下の設備配管が始まりました。

下屋の屋根も進んでいます。

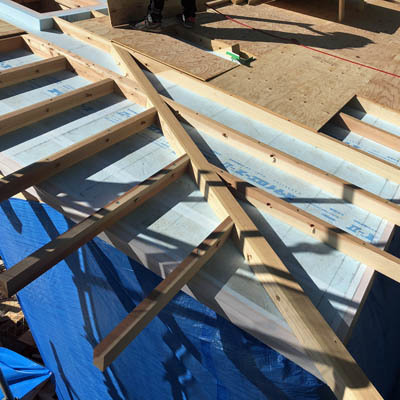

屋根の棟に通気を取る為の工事を行っています。

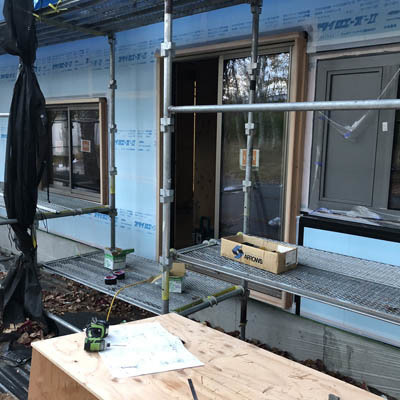

裏の外部建具にも額縁がついています。

外部建具の外側に額縁をつけていきます。

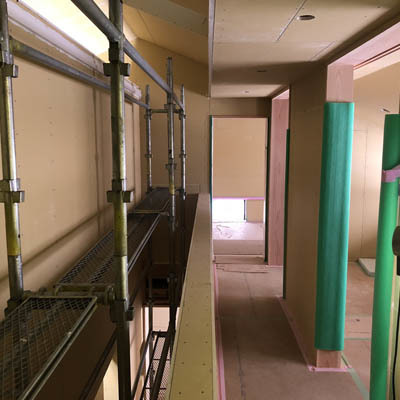

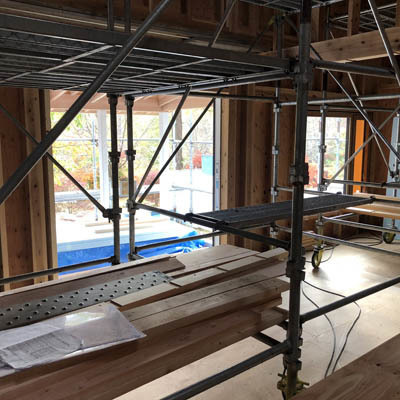

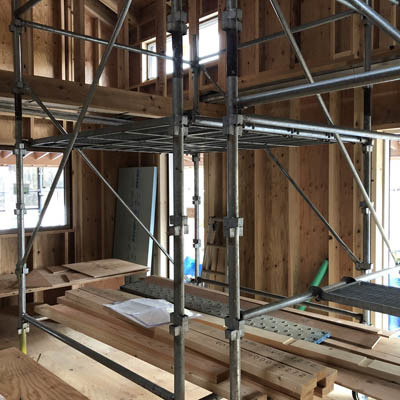

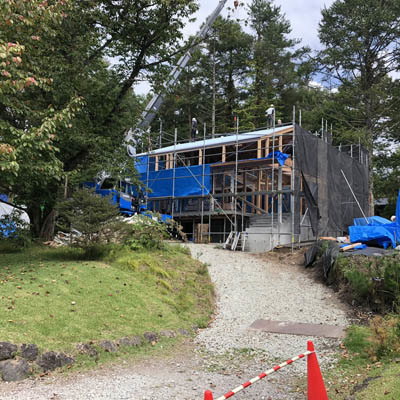

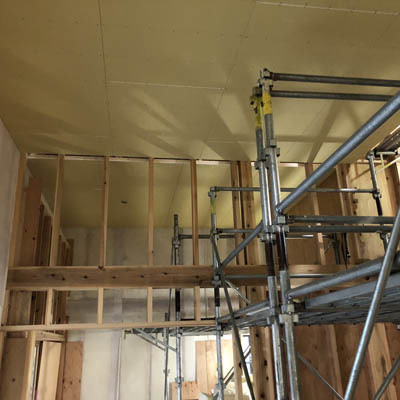

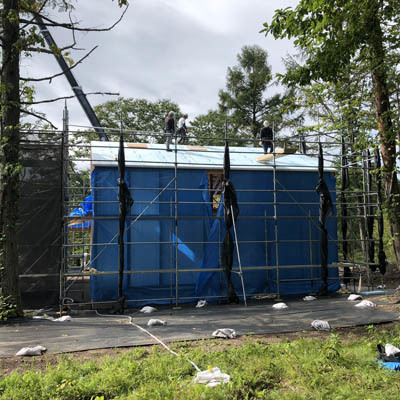

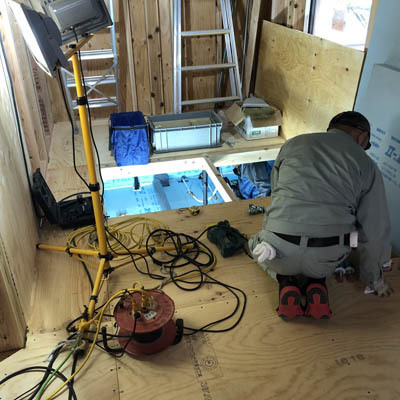

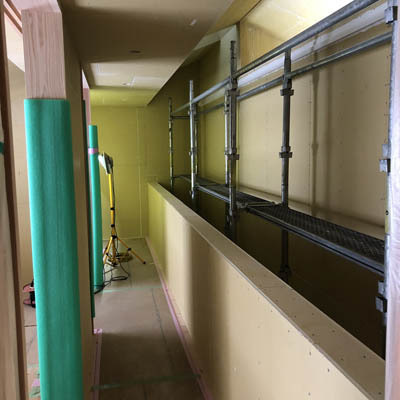

吹き抜けの天井作業の為に足場を設置しました。

内部吹き抜け部分に足場を設置しました。

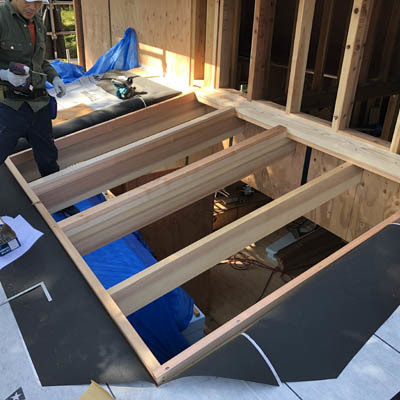

床を受ける束部分にはウレタンフォームを充填します。

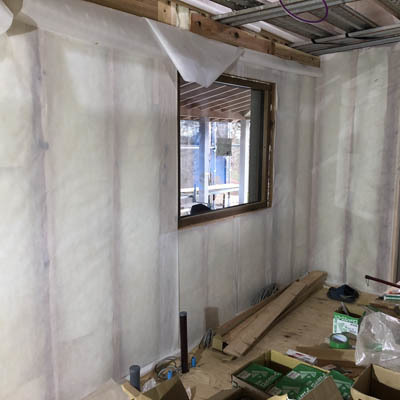

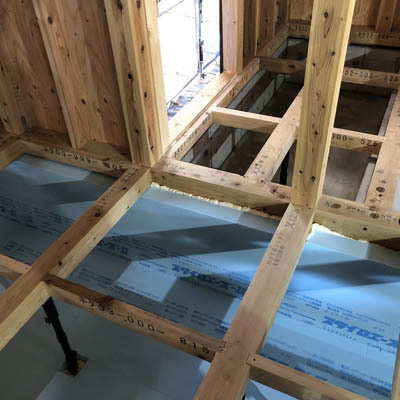

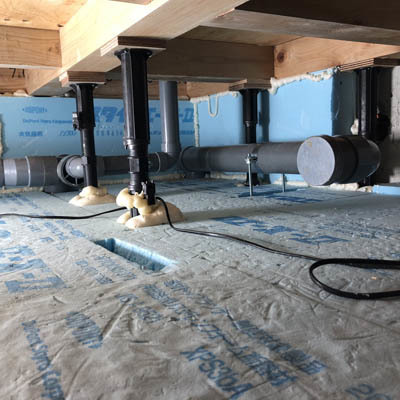

床下全面に断熱材を敷き込みます。

1階床下に断熱材を入れ始めました。

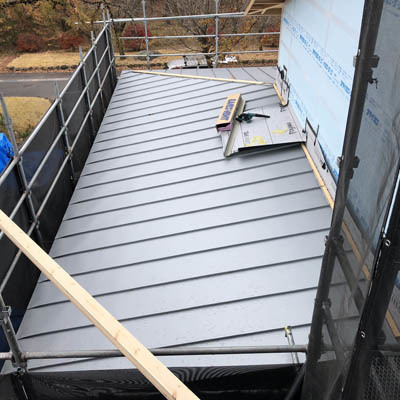

片面の屋根板金が葺き終わりました。

屋根板金作業が進んでいます。

屋根の材料が入ってきました。

こちらの面も断熱気密の作業が終わりました。

外壁の断熱気密作業が終わりました。

塗装は無色透明なのでわかりにくいのですが。

生地仕上げになる木部に塗装を行っています。

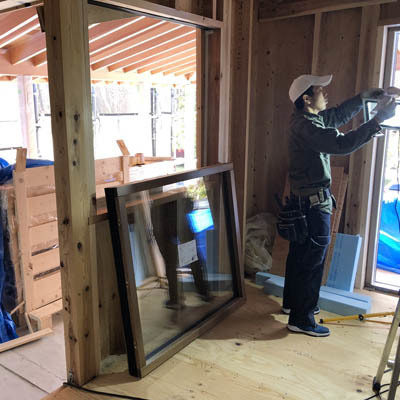

木製の玄関ドアも取付けました。

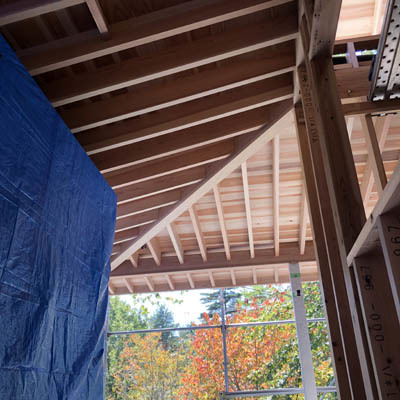

木製のサッシの取付けが終わりました。

上端は膨張パッキンを下地に張ります。

木製サッシの建枠に膨張防水気密パッキンを張っています。

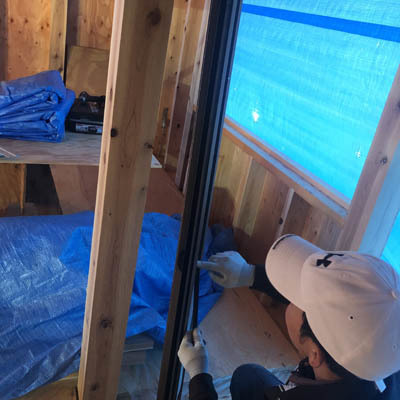

木製のサッシを取り付ける準備をします。

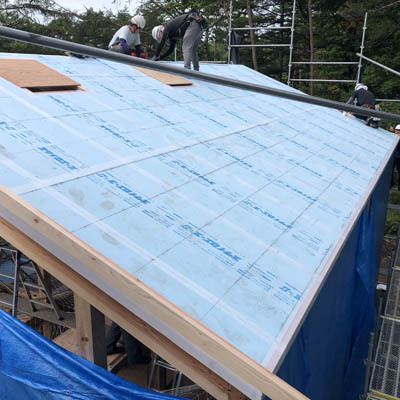

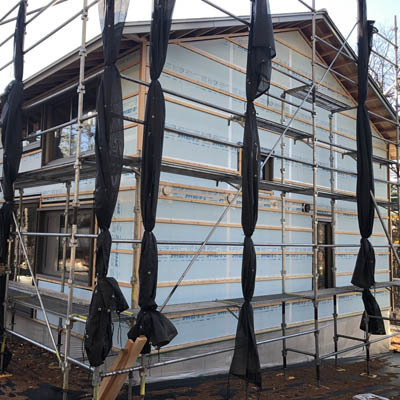

外壁の外断熱の作業が進んできています。

下屋の垂木が化粧仕上げのため、壁との取り合いに気密の
ためのコーキングの処理をしました。

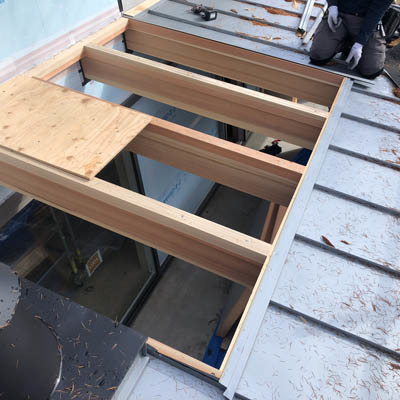

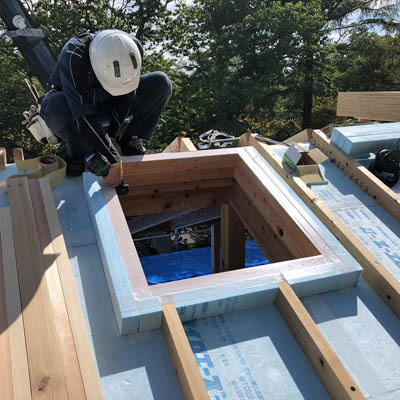

屋根のトップライトの部分に大工さんが下地を作って
います。これからが大変です。

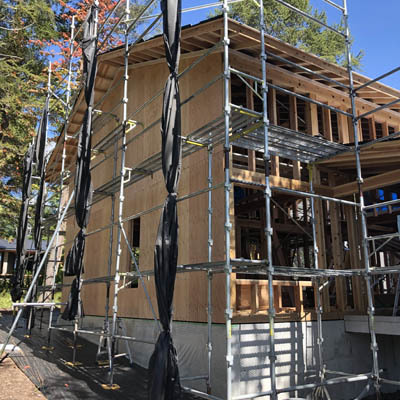

外壁工事の工事が進んでいます。

外の断熱材を貼り始めました。

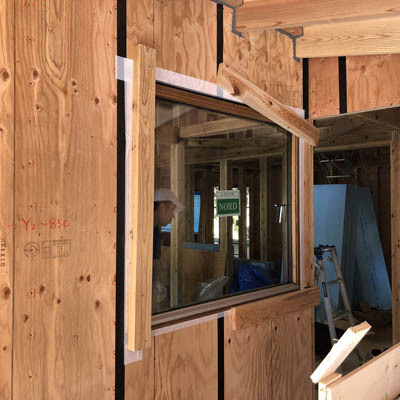

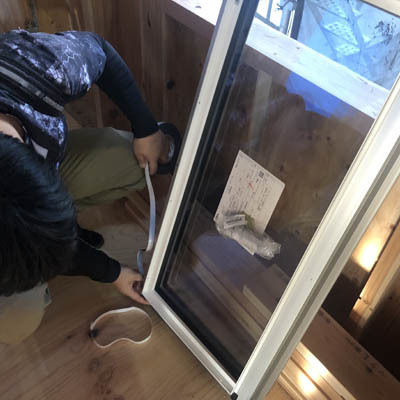

アルミサッシも取り付けています。

樹脂サッシを取り付ける前に、サッシのツバ部分に気密
テープを貼っています。

樹脂サッシのツバ部分に気密テープを貼っています。

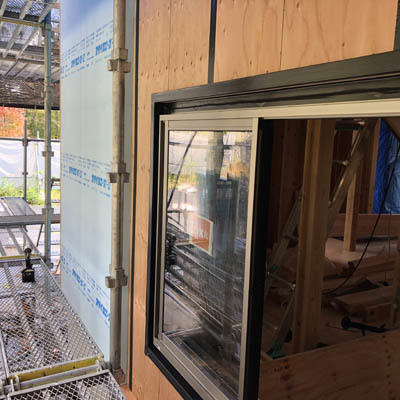

外壁合板のジョイント、サッシ廻りにも防水気密テープを
貼ります。

外壁合板のジョイントに防水気密テープを貼っていきます。

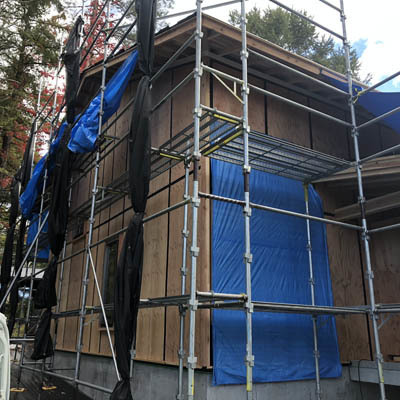

外壁の合板の内側も防蟻を吹きます。

基礎内部の防蟻を行います。
今回土台、根太はホウ酸の処理をした材料を使用しました。

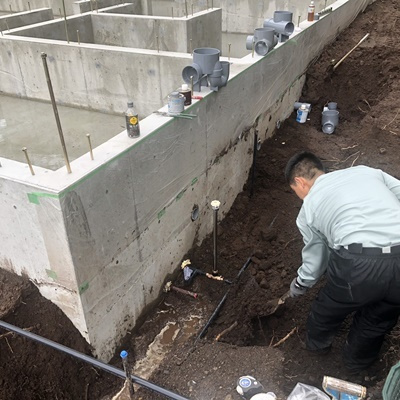

基礎内部の立ち上がり、床面も防蟻を施します。

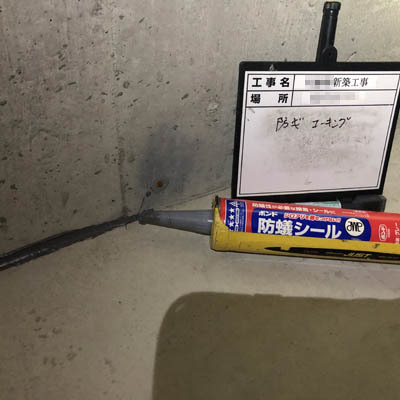

防蟻のコーキングを打ち終えました。

基礎内部の打ち継ぎ部分に防蟻のコーキングを打ちます。

外壁に防蟻剤を塗りました。

所定の位置に、決められた構造の金物を取り付けます。

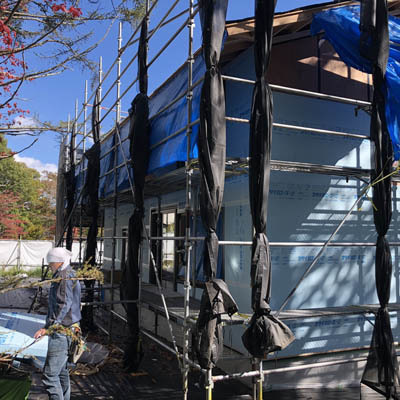

構造用の金物を取り付けていきます。

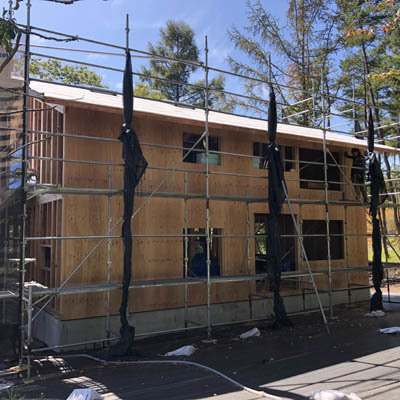

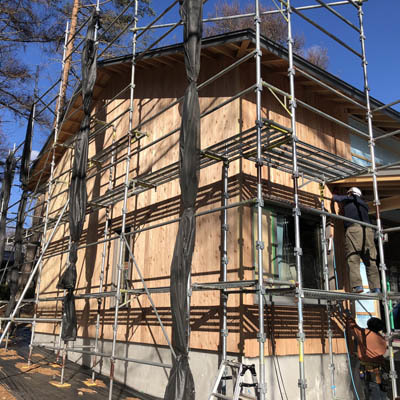

外壁の合板張りが進んでいます。

外壁の合板を張っています。

外壁の構造用合板を、所定の釘で決められたピッチに
打ち込みました。

下屋の屋根の防水紙完了です。

下屋の屋根も防水紙を敷きました。

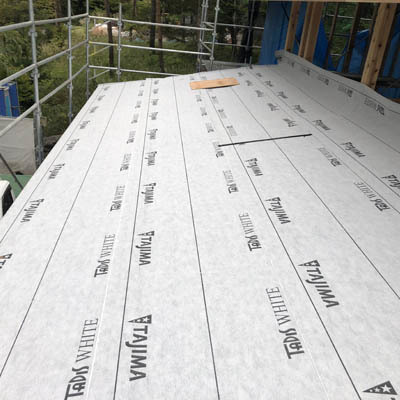

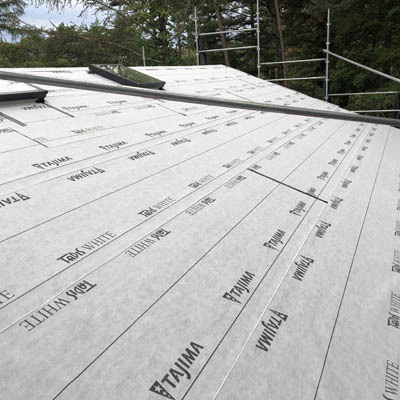

防水紙が完了しました。

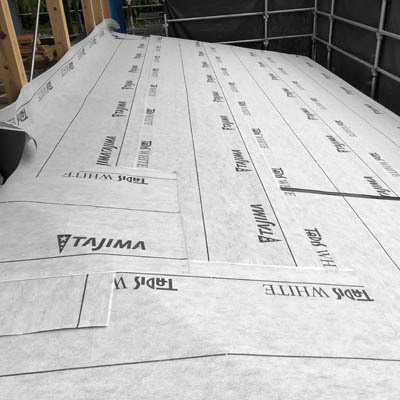

防水紙を敷き終えました。

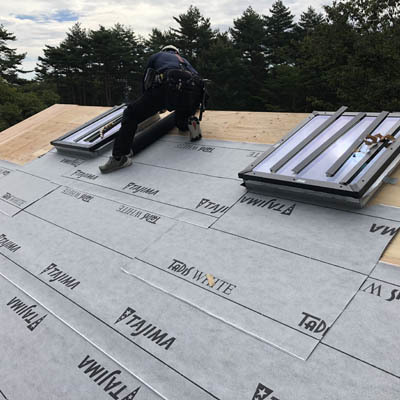

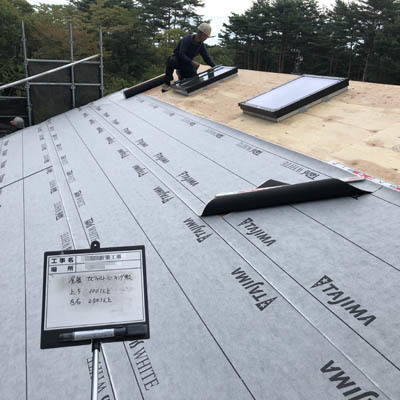

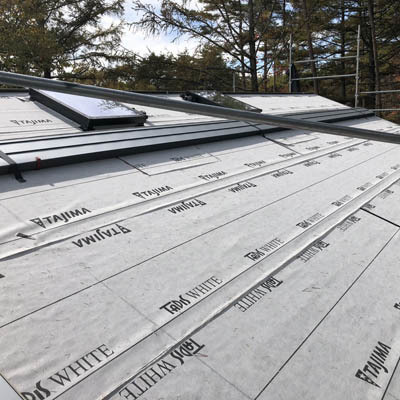

トップライト廻りもしっかりと防水紙を廻します。

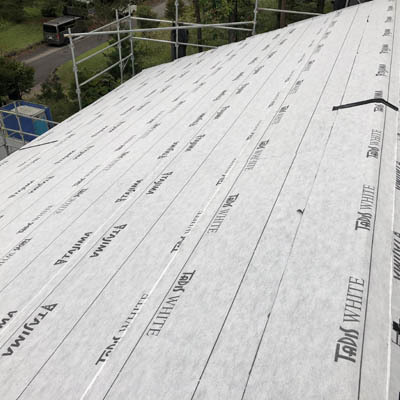

屋根に防水紙を敷きこんでいきます。

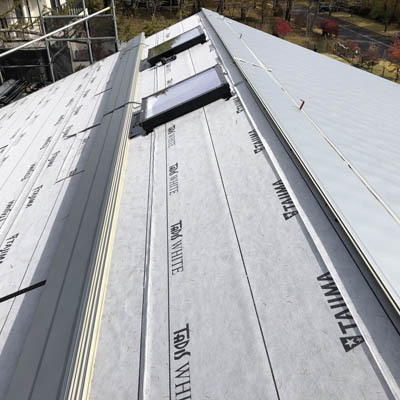

化粧の野地板がきれいに張れています。

化粧野地板を下から見たところです。

下屋の大工さんの屋根工事が終わりました。

インシュレーションボードを張り終えました。

インシュレーションボードを張り終えました。

今回は屋根が板金なので、雨音を少しでも消音する為に、
インシュレーションボードを張ります。

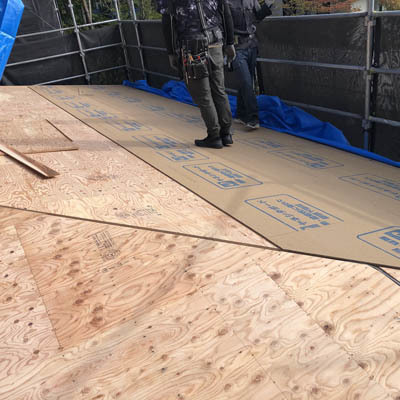

合板を張り終えました。

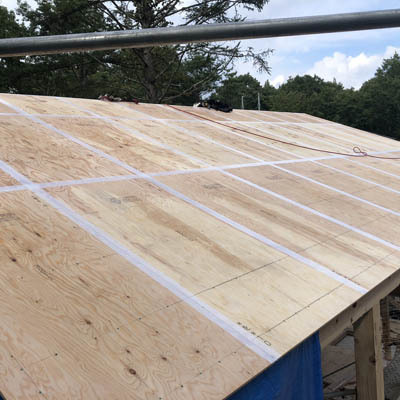

化粧野地板の上に合板を張ります。

化粧野地板の作業状況です。

下屋に杉の化粧野地板を張りました。

軒裏の化粧野地板がきれいに張れています。

軒裏、化粧の杉野地板です。

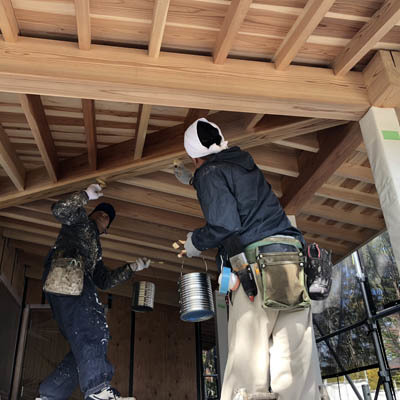

大工さんの屋根工事が終わりました。

軒の部分は杉の化粧野地板を張ります。

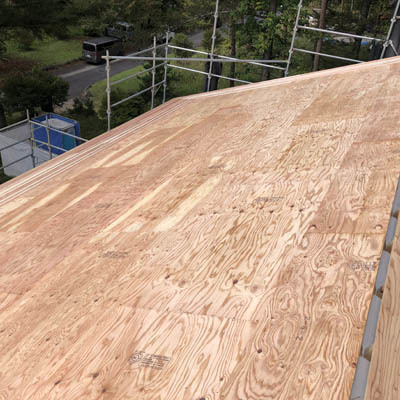

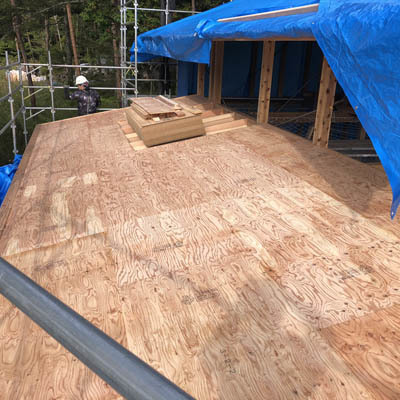

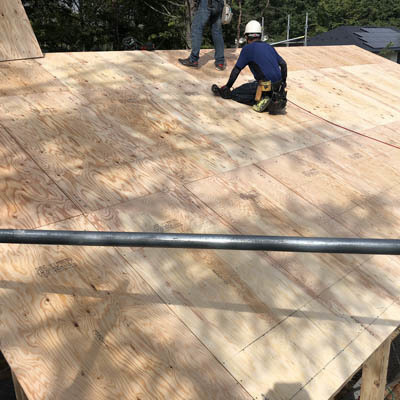

上野地板を張り終えました。

垂木の上に上野地板を張っていきます。

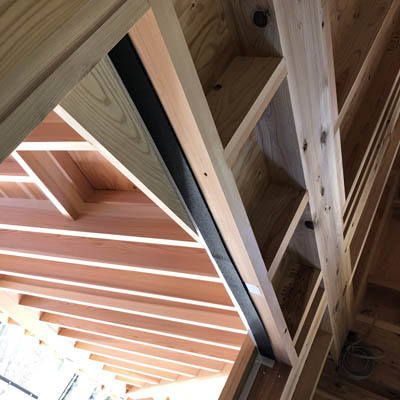

化粧の隅木は現場で大工さんが隅を出し、加工して取付け
を行ないました。

トップライトの廻りの立ち上がり部分も断熱材を巻きます。

上垂木を並べていきます。

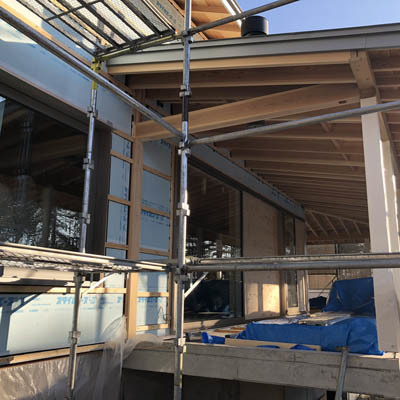

裏側の全景です。

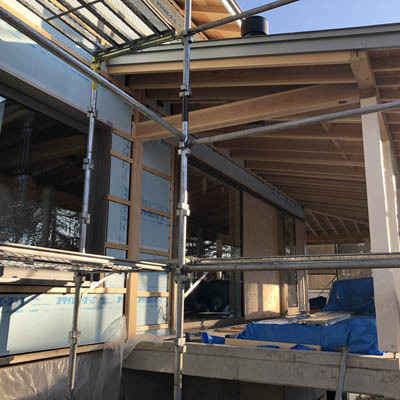

正面の全景です。

敷き並べた断熱の継ぎ目にも防水、気密テープを貼ります。

屋根に断熱材を敷き並べていきます。

今回は野地板の継ぎ目に防水、気密テープを貼ります。

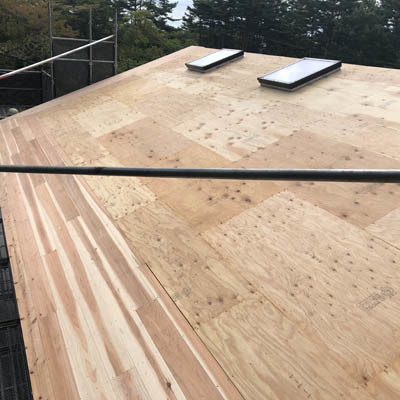

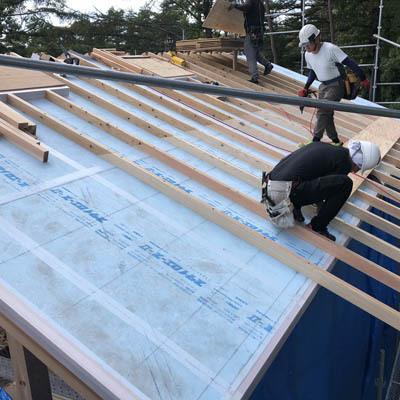

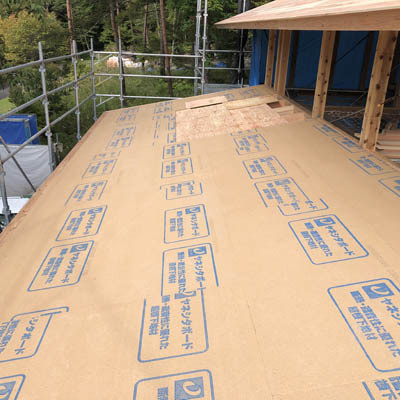

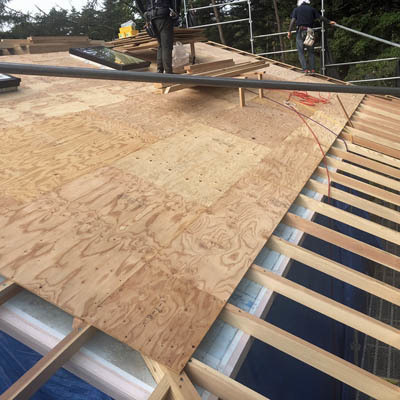

屋根の下野地板を張り終えました。

屋根の下野地板を張っていきます。

下屋の化粧垂木を下から見ています。

下屋に化粧の垂木を並べています。

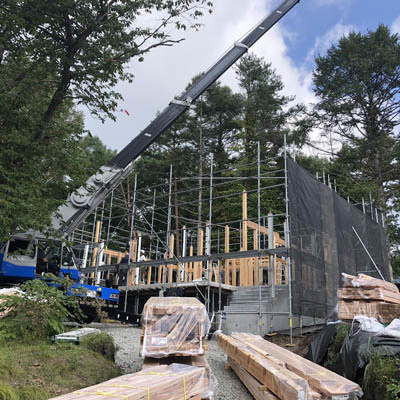

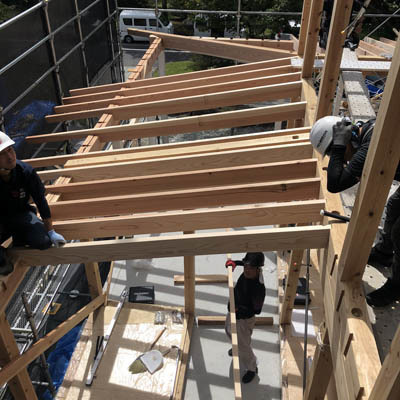

上棟全景です。

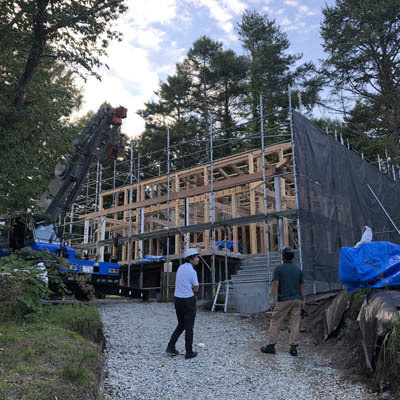

屋根が組みあがり、無事に上棟しました。

これから、屋根部分の作業にはいります。

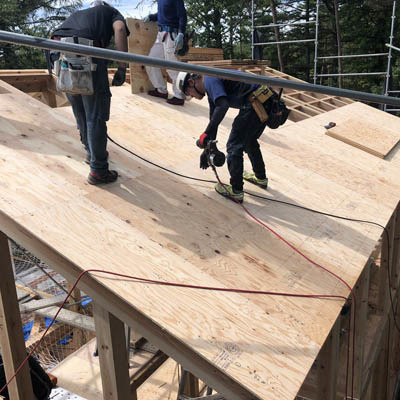

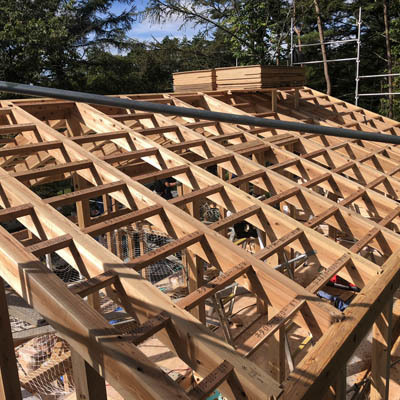

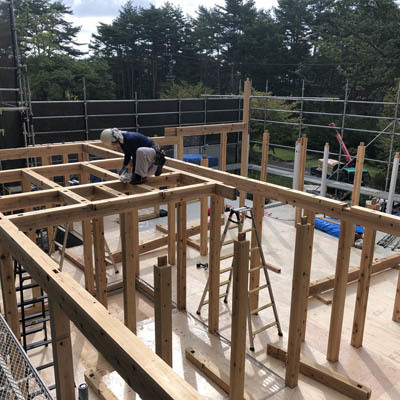

2階の床合板を貼り終えました。

2階の床になる合板を貼ります。

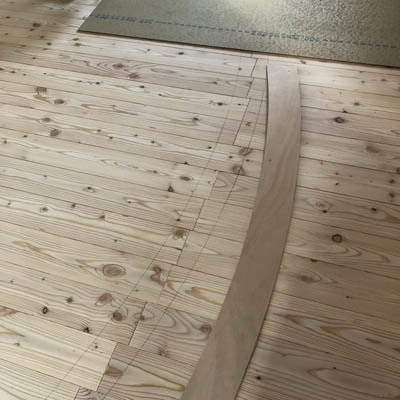

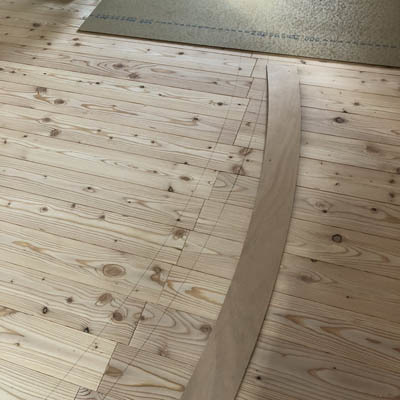

垂直を確認しています。

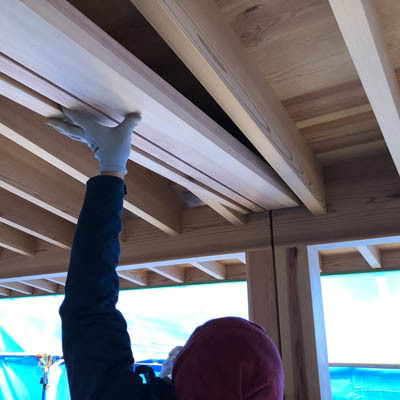

作業状況全景です。

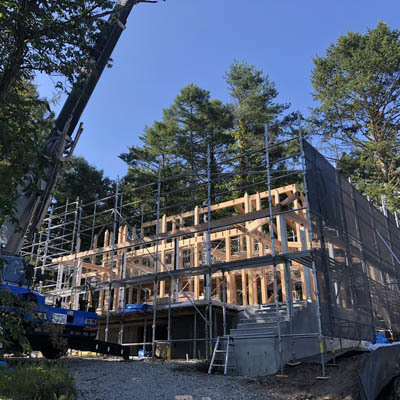

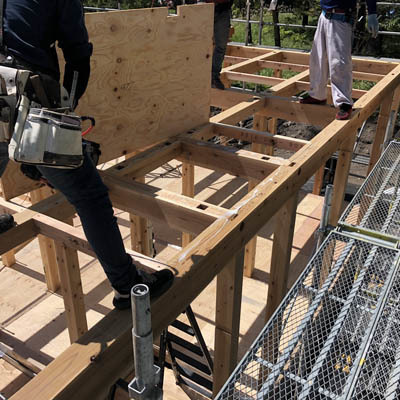

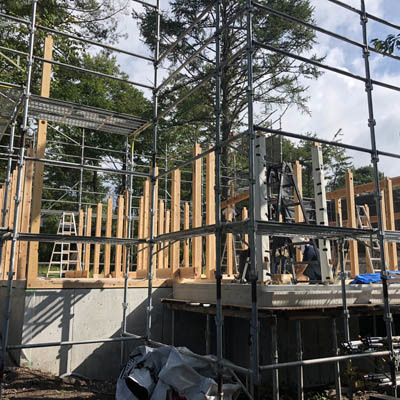

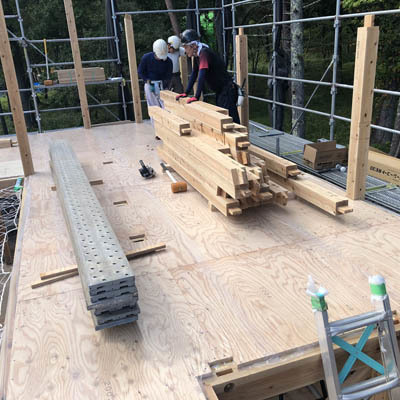

建て方が進んでいます。

建て方が始まりました。

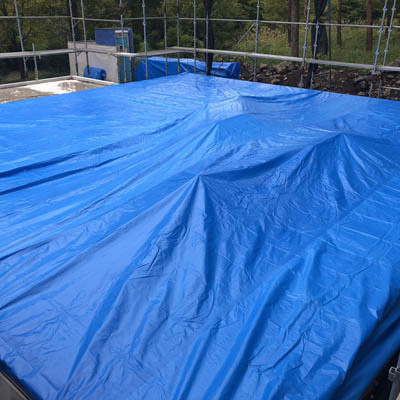

上棟日まで雨が降っても大丈夫なように、養生をします。

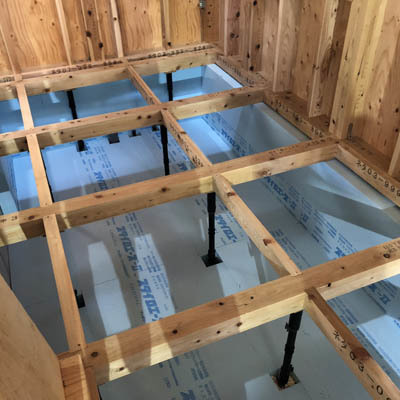

土台と大引、根太の作業が終わりました。

一ヶ所ずつ土台を所定の位置に固定していきます。

8月の自粛が明けて、建て方に向けて土台敷の作業が始まり
ました。

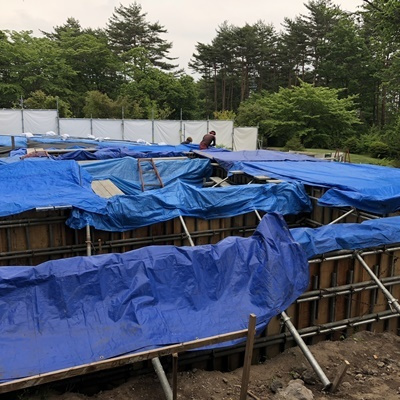

基礎の廻りは砂埃が舞い上がらない様にシートで養生を
行い、基礎はブルーシートで養生を行いました。
基礎、設備配管工事が終わり自粛期間に入ります。

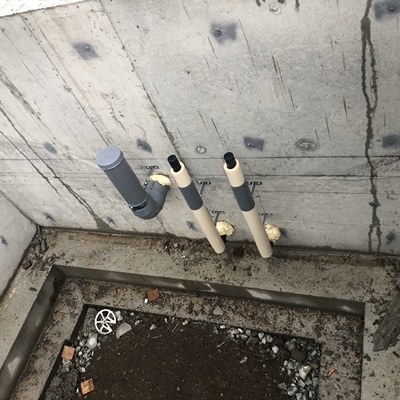

設備の配管作業を行っています。排水は浄化槽へと繋ぎます。

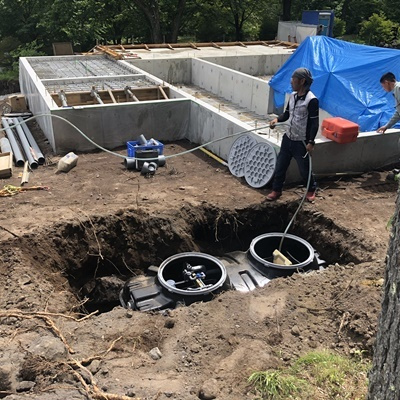

浄化槽の設置作業を行っています。

今日はかなり暑かったので、打設後の夕方に散水養生を
行いました。

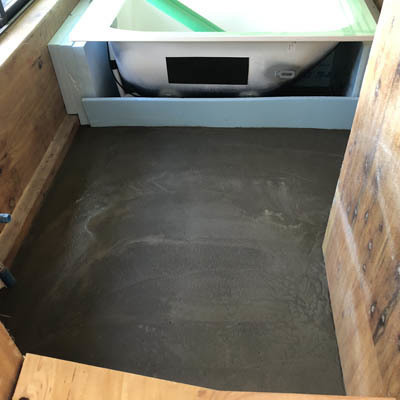

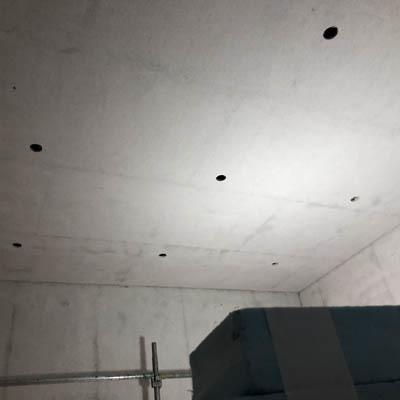

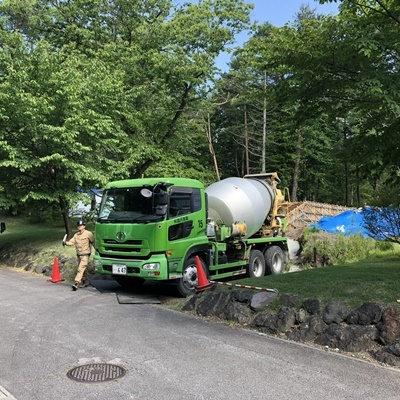

建物内部の床下になる部分に、コンクリートを打設しました。

内部に防湿シートを敷き土間コンクリートの準備をしています。

給水は凍結の恐れがあるので深い所から建物に引き込みます。

設備の配管を行いました。

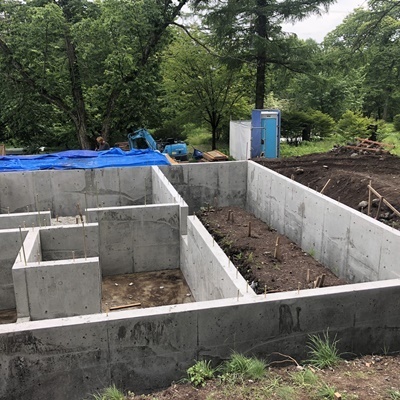

型枠を外した状況です。

養生期間を経て、型枠を外しました。

打設後、養生を行っています。

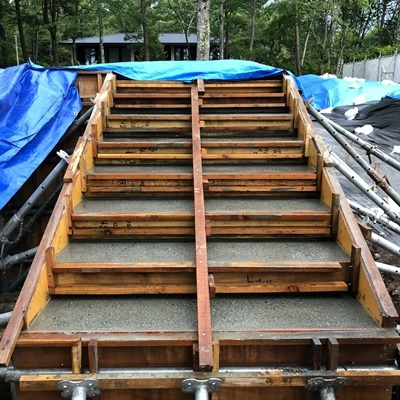

今回、階段の踏面の仕上げがコンクリートの洗い出しでした。

順調に作業が進んでいます。

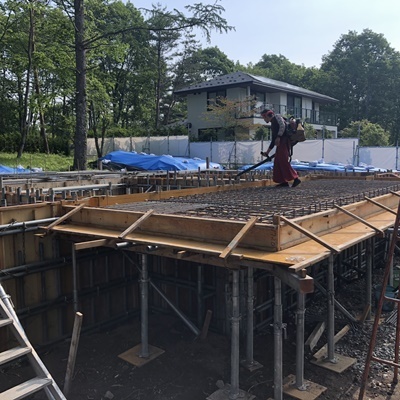

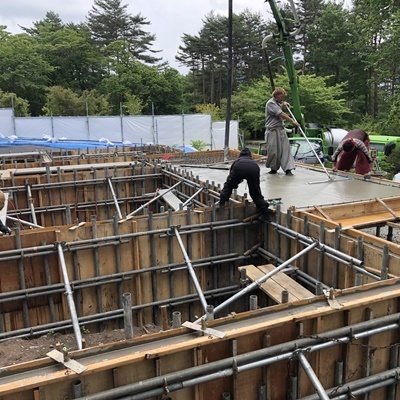

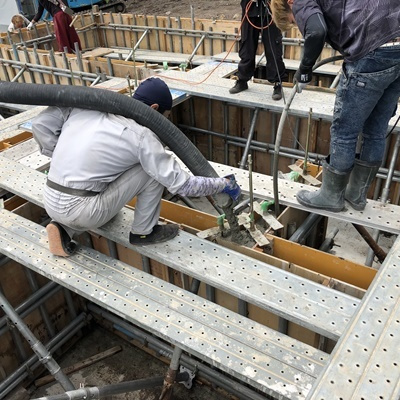

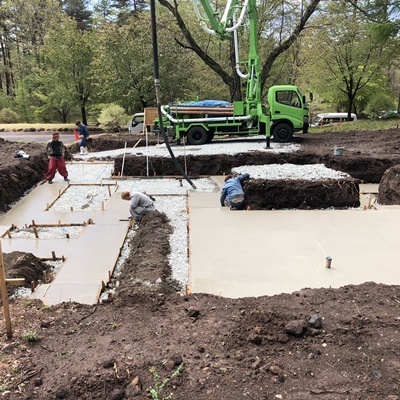

コンクリート打設作業中です。

コンクリートの打設が始まりました。

コンクリート打設前にゴミや落ち葉などの清掃を行っています。

コンクリート打設前の全景です。

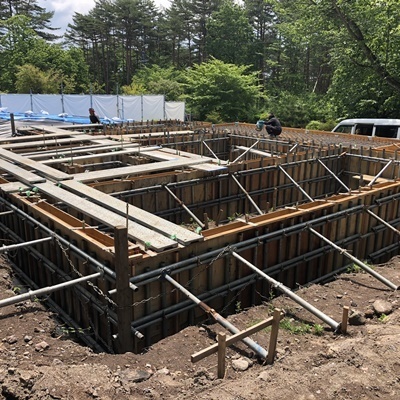

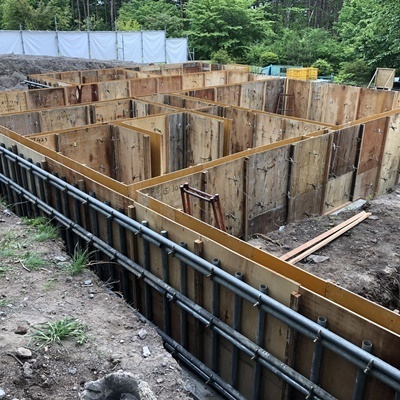

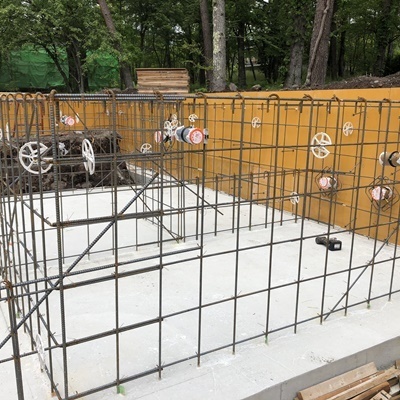

型枠完了後、配筋の作業も終わりました。

型枠をパイプやサポートでしっかりと固定します。

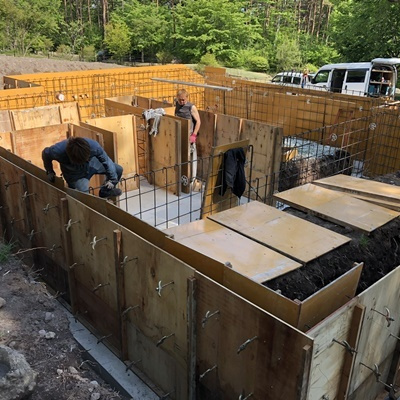

内部の型枠作業を行っています。

外周部の型枠の建込が終わってから、内部の型枠の作業へ
と進みます。

設備配管の為のスリーブ作業を行いました。

建込作業が進んでいます。

外周部の型枠の建て込み作業を行っています。

立ち上がり部分の鉄筋作業も進みます。

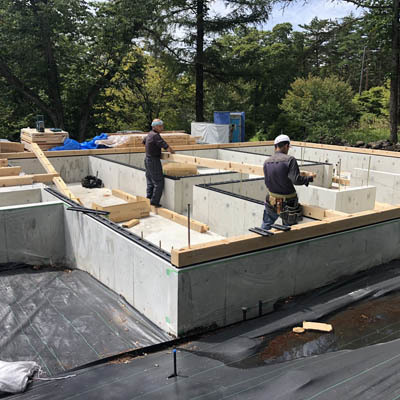

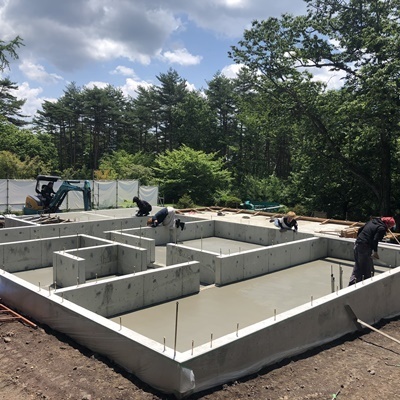

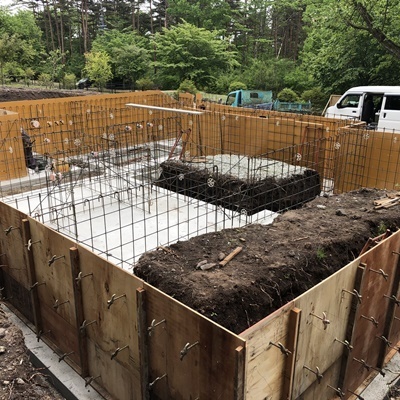

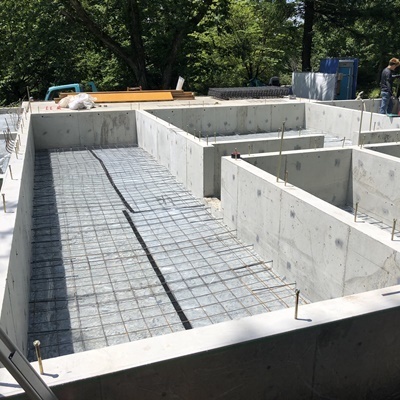

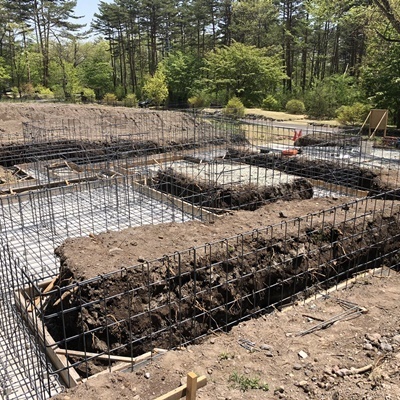

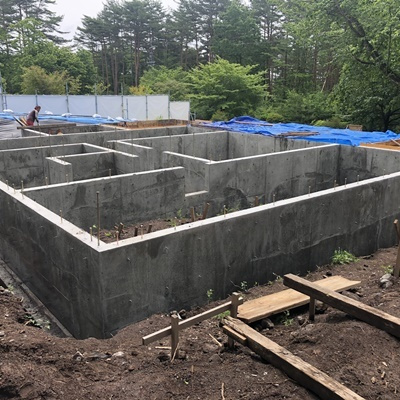

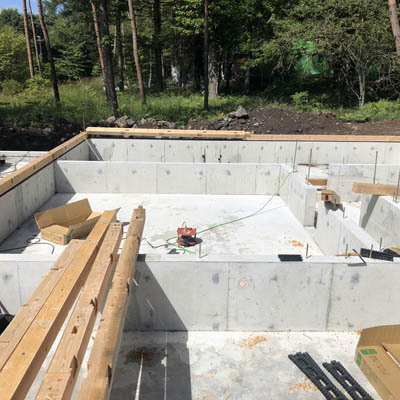

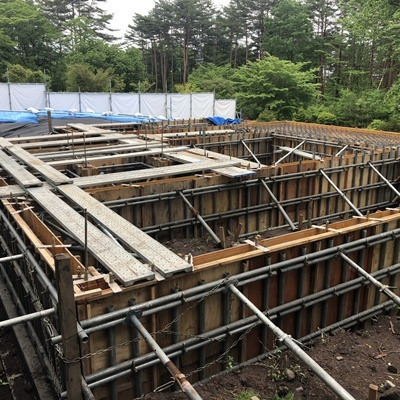

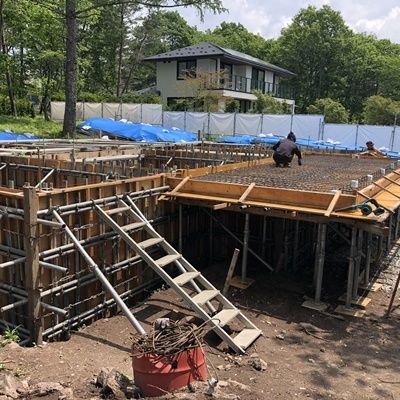

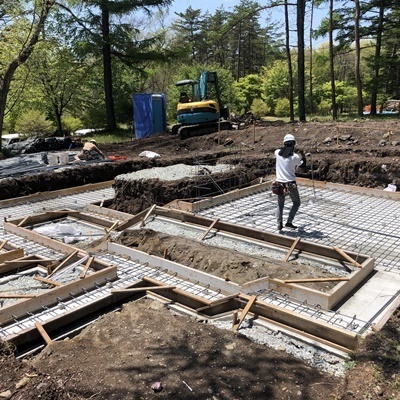

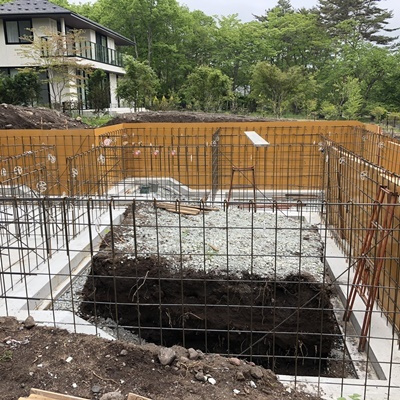

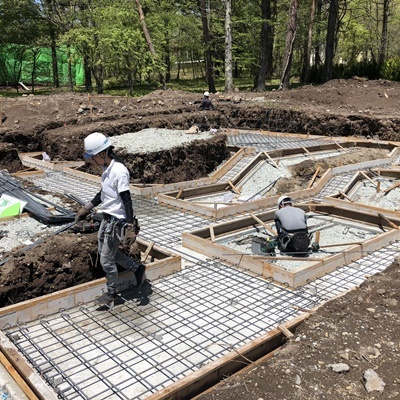

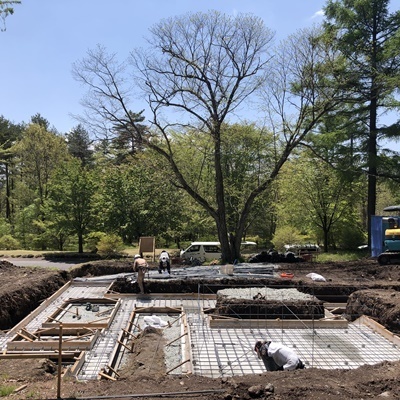

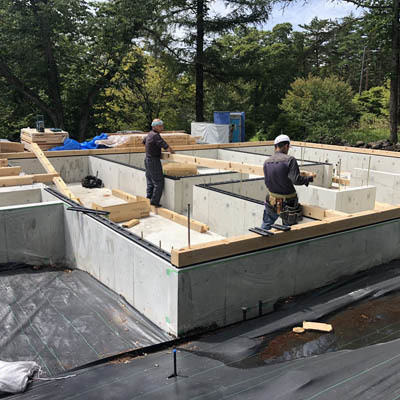

基礎配筋後の全景です。

順調に進みます。

基礎配筋の設置が進んでいます。

全景です。

捨てコンクリートの施工が進んでいます。
ナナメの部分も、コテで丁寧に施工します。

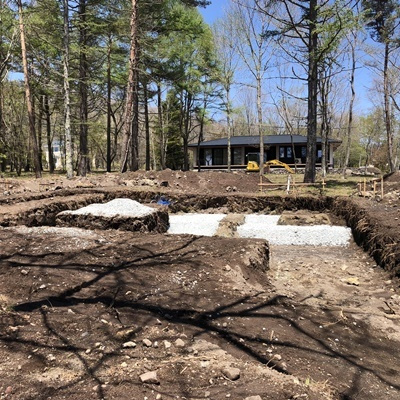

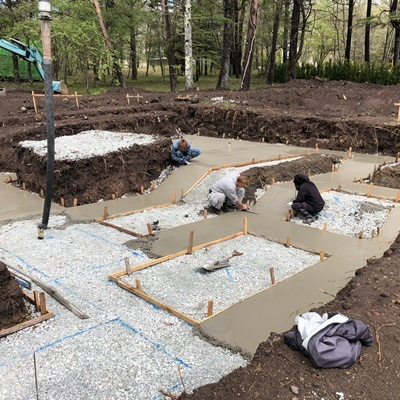

根伐工事がスタートしました!砕石敷も行っております。

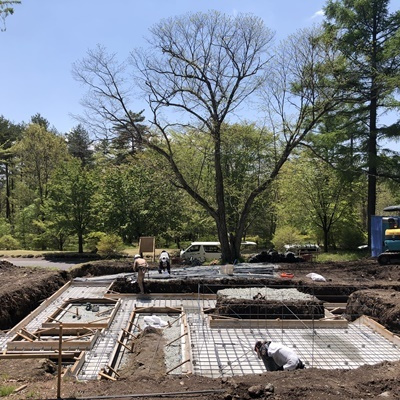

地縄の確認状況です。

現地に地縄を設置しまして、建物の位置を確認します。

素敵なご縁を頂いて、建築工事を進める運びとなりました。

TN-Villa 工事概要
在来軸組工法 2階建
2023年3月着工、2024年3月竣工予定
