HOME | 現場ライブ | 木洩れ陽の家

現場ライブ

木洩れ陽の家

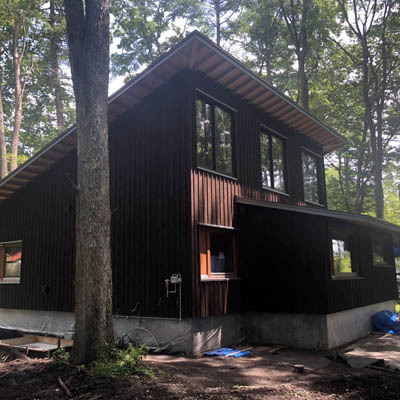

西側の外観です。

テラスのベンチです。

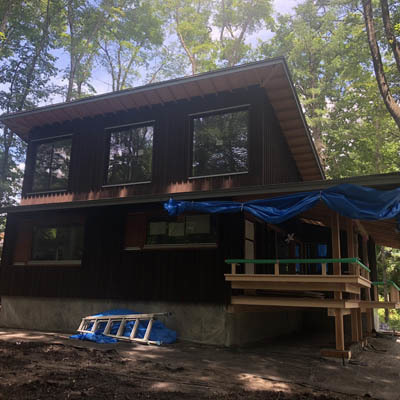

南側の外観です。

テラスを外からみた状況です。

和室の建具も入りました。

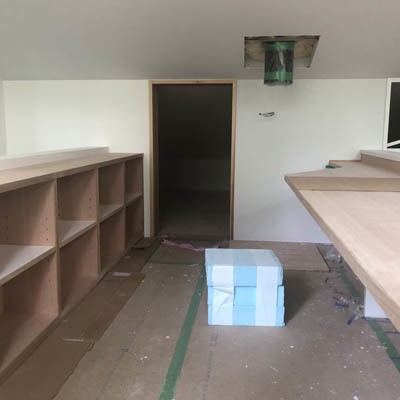

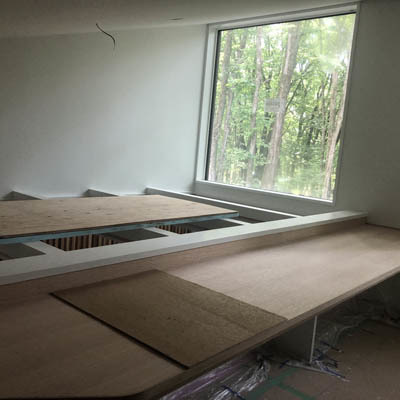

2階からの外の景色が良いです。

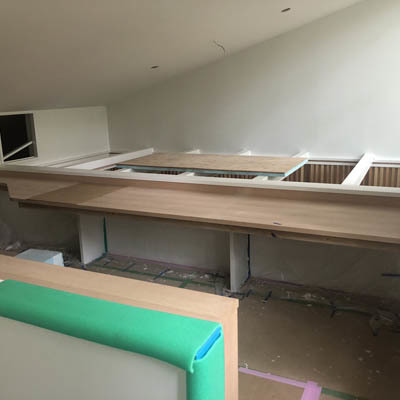

2階の本棚も取付けできました。

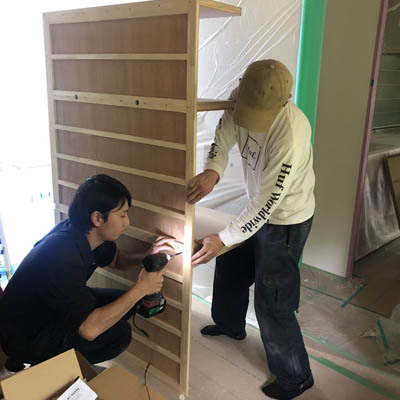

2階に家具が取りつきました。

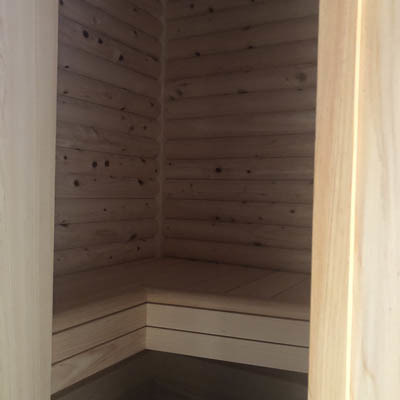

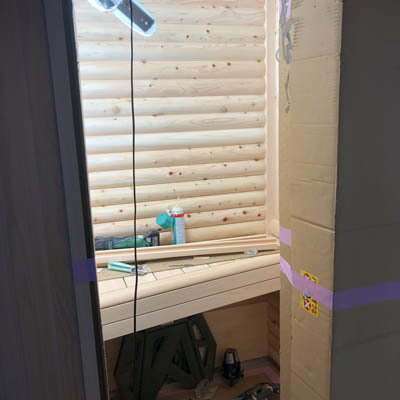

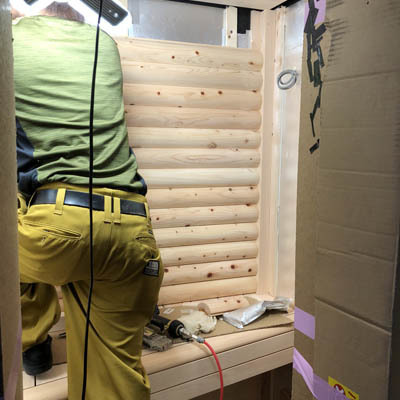

サウナの中はこんな感じです。

サウナの入り口です。

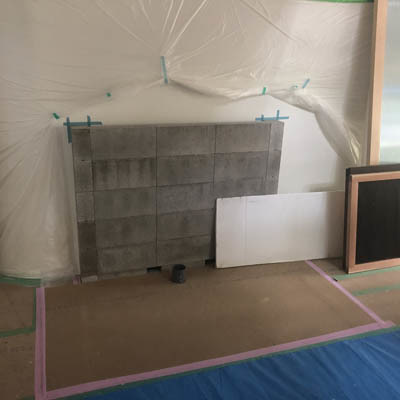

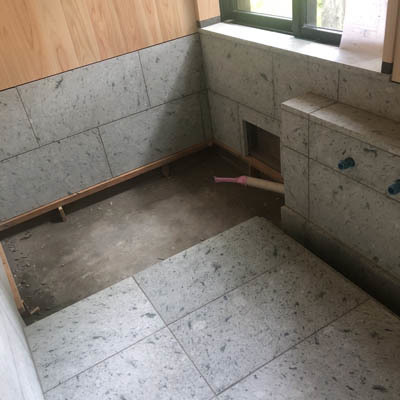

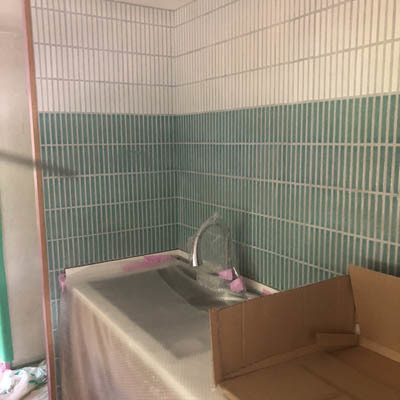

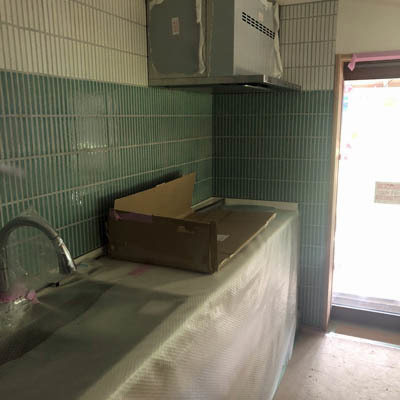

キッチンタイルです。

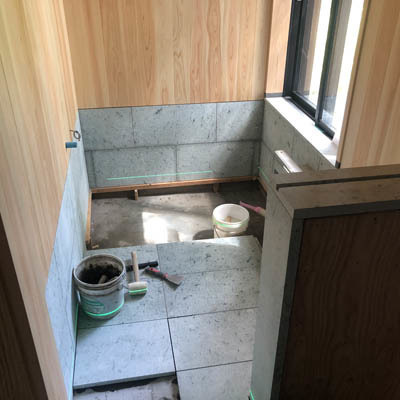

キッチンのタイルが貼り終わりました。

薪ストーブの背中になる壁にブロックを積みました。

浴室の石の工事も終わりました。

ベンチです。

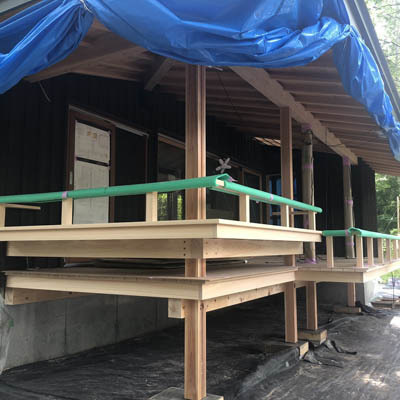

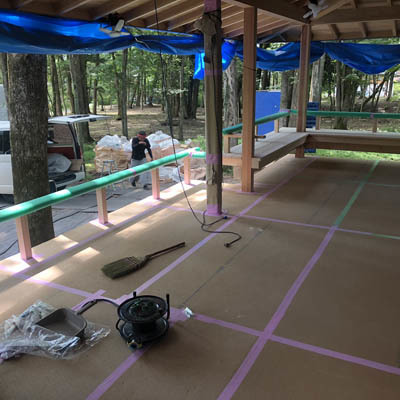

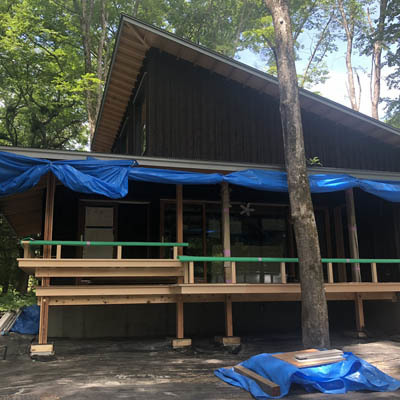

テラスができあがりました。

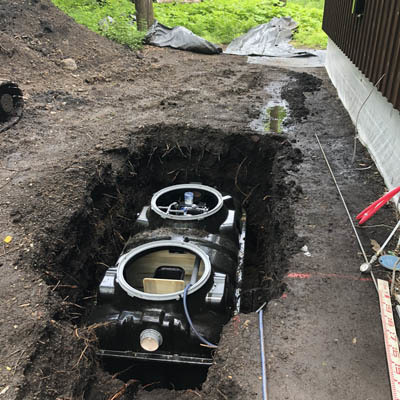

浄化槽が入りました。

外では浄化槽を設置する作業を行っています。

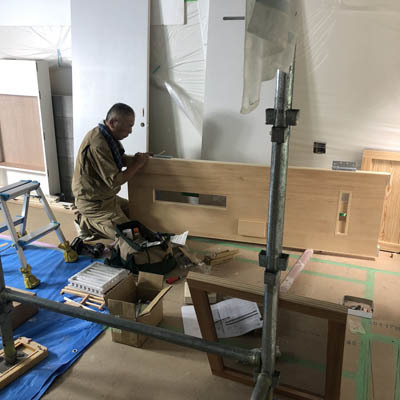

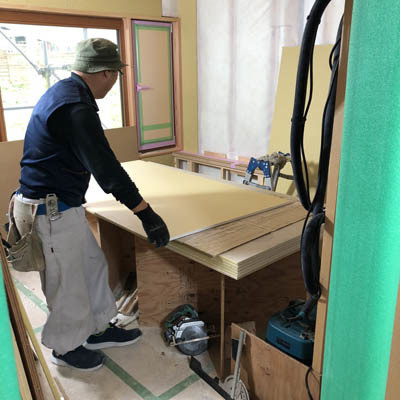

キッチンの家具です。

室内の建具も入ってきました。

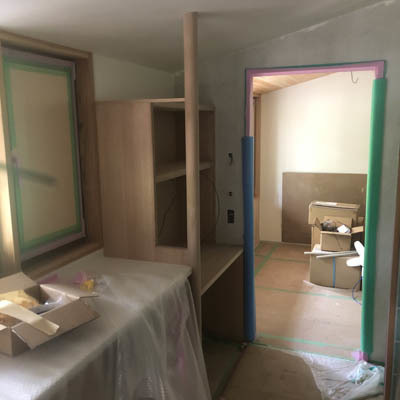

家具が取りついています。

家具が搬入され、取付作業を行います。

外のテラスの作業中です。ヒノキのデッキです。

浴室の石工事が進んでいます。

浴室の石の工事がはじまりました。

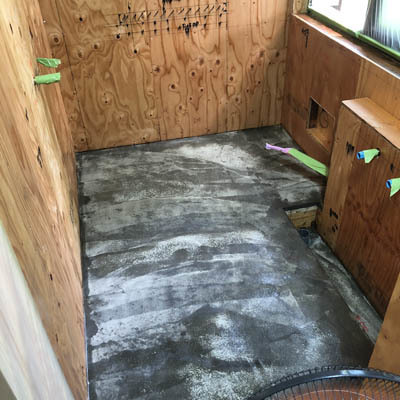

浴室の床に床暖房の配管をしました。

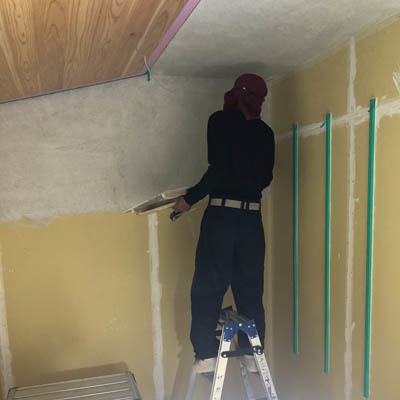

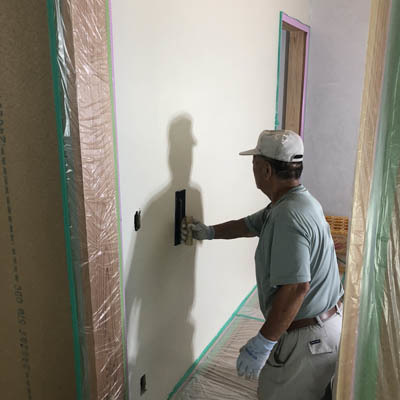

天井の左官仕上げ、大変な仕事です。

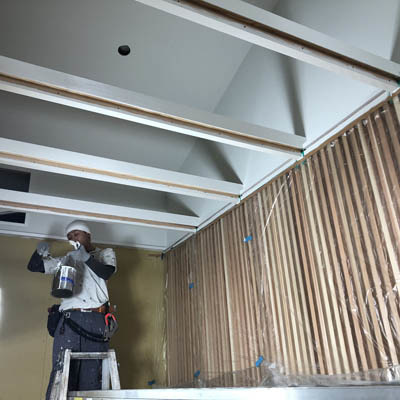

壁の漆喰の仕上げ作業です。

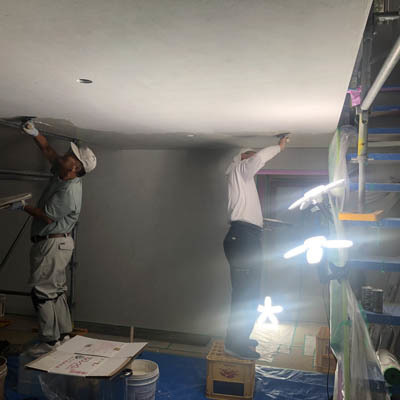

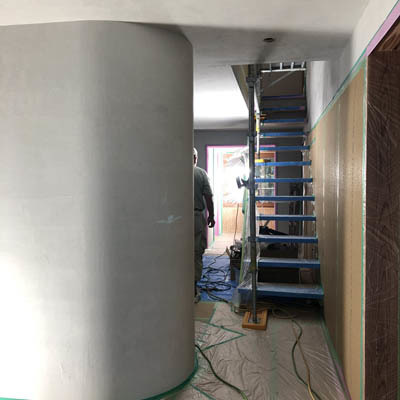

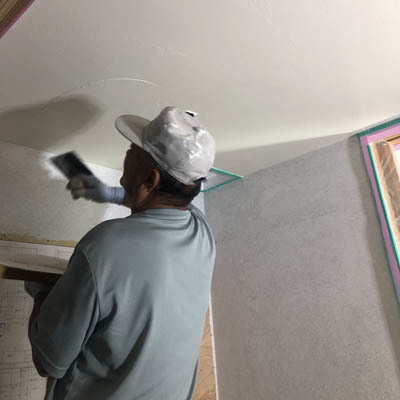

天井の漆喰の仕上げを行っています。

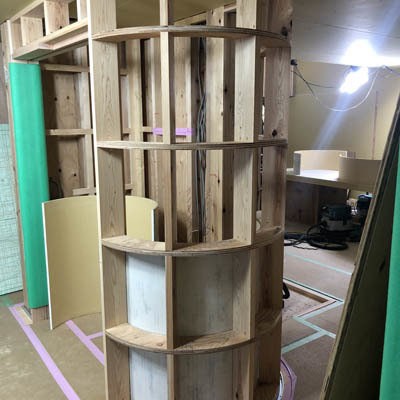

R壁の漆喰の下地も進んでいます。

壁の漆喰の下地を塗っています。

1階の天井、漆喰の下地が始まりました。

サウナ室もできてきました。

大工さんがサウナ室の工事を行っています。

2階の塗装が終わりました。

吹き抜けの木を塗っています。

2階の部屋も壁の塗装の下地を行っています。

2階の天井と壁の塗装の下地が始まりました。

浴室の板張りが完了しました。

浴室の天井、壁にヒノキの板を張っていきます。

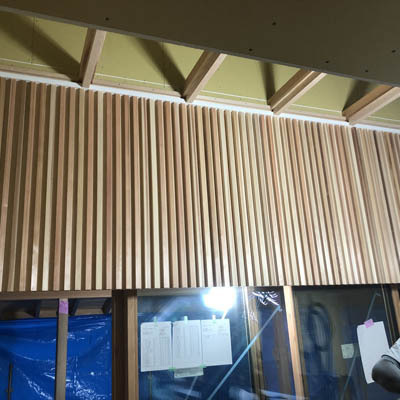

見せ場の一つ、室内格子です。

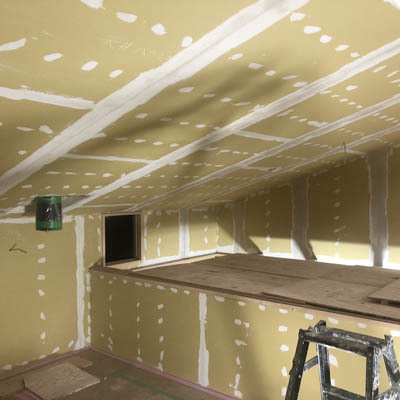

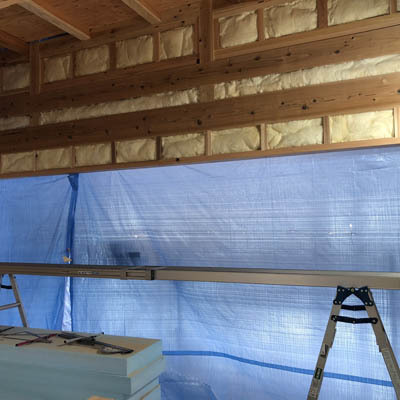

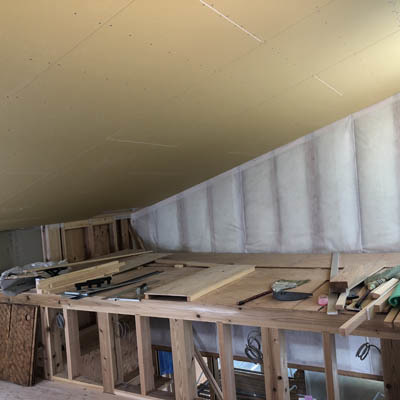

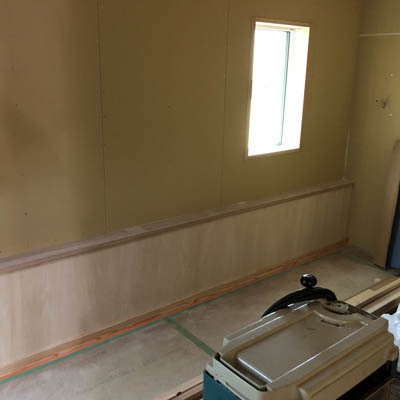

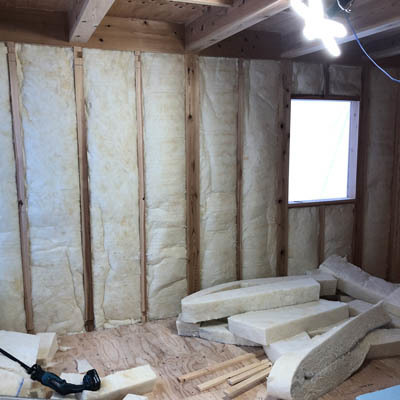

壁にグラスウールを充填しました。

当然、巾木もRになります。

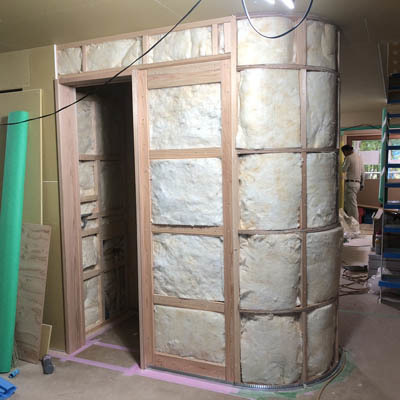

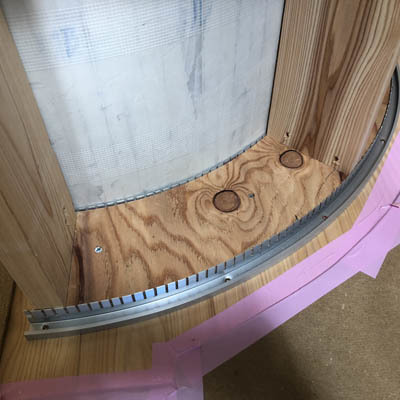

Rの壁の下地の状況です。

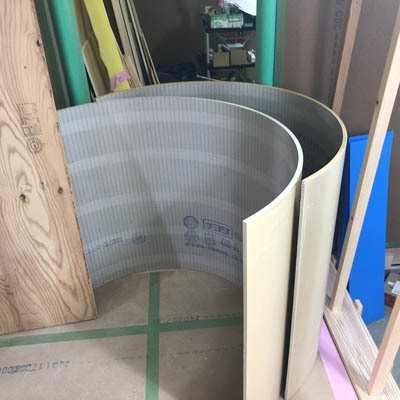

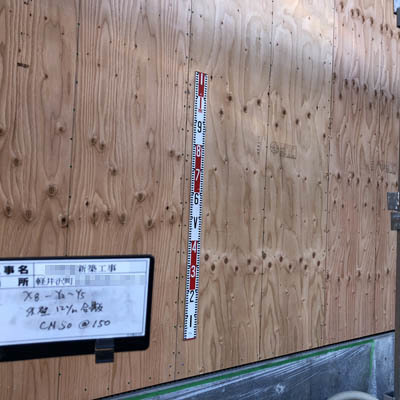

Rに加工された石膏ボードが入ってきました。

FRP防水が終わりました。

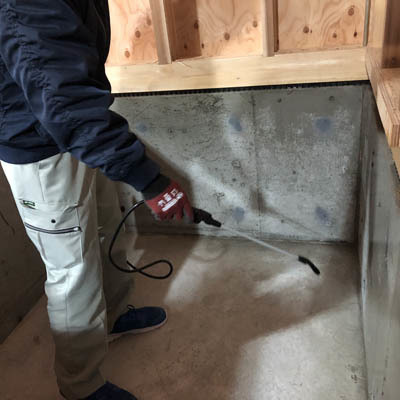

浴室にFRP防水を行っています。

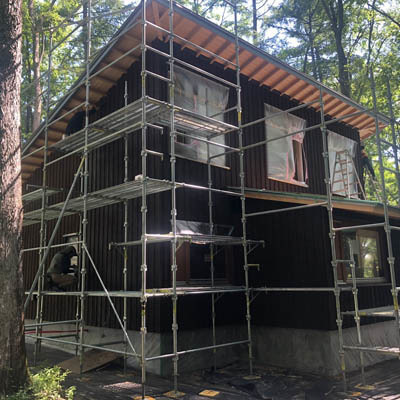

外壁の2回目の塗装を行っています。

腰壁の板張り作業が終わりました。

腰壁に板を張る作業を行っています。

カーテンボックスの取付を行っています。

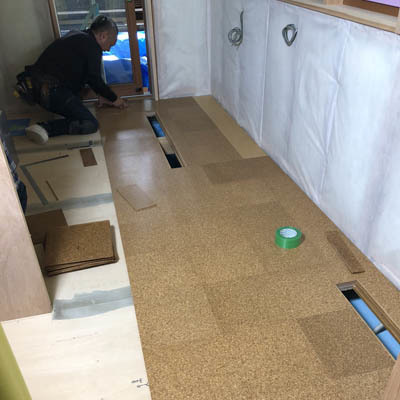

キッチンの床のコルクタイルを貼っていきます。

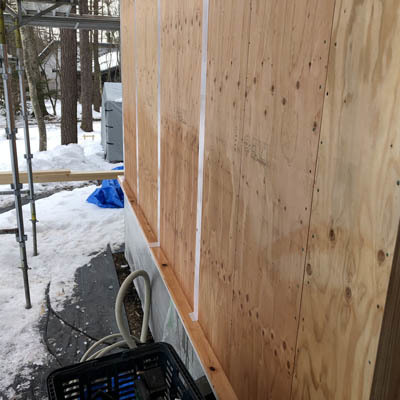

室内の作業も進んできています。

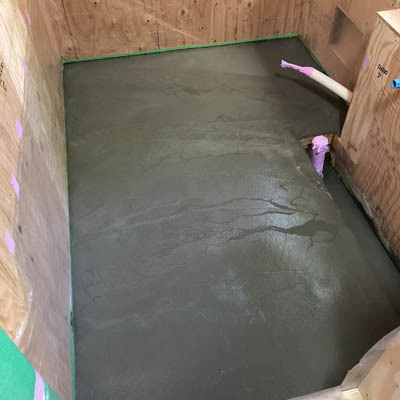

防水の前に床の勾配をモルタルで行いました。

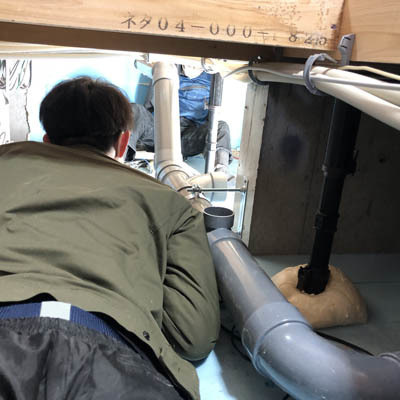

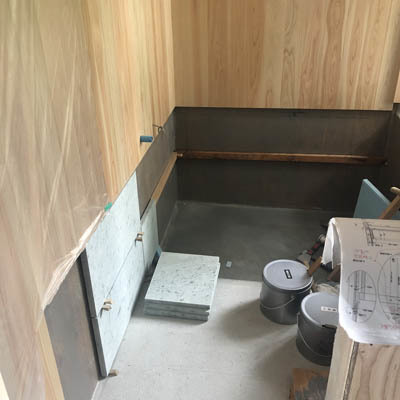

浴室配管が終わりました。

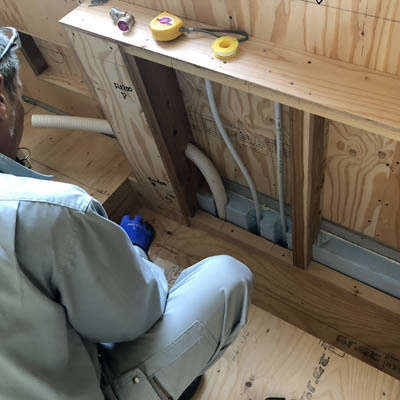

浴室の配管を行っています。

建物に電気を通す作業が行われています。

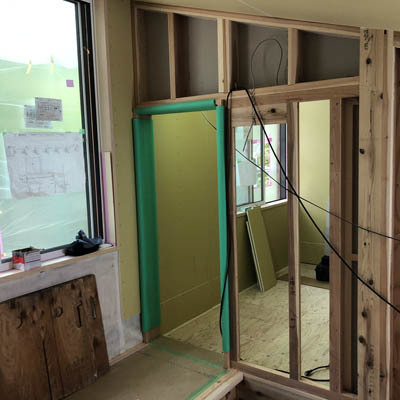

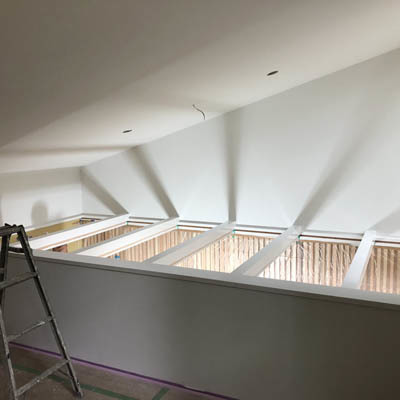

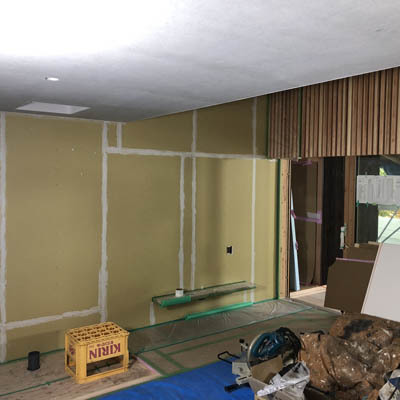

2階の扉の枠や壁の下地作業を行っています。

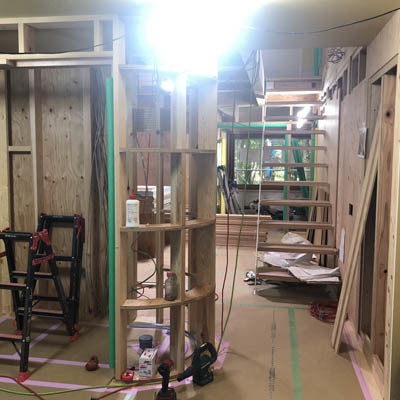

内装の下地が進んでいます。

階段板の取付作業を行っています。

2階の作業も進んでいます。

階段の位置を受ける、鉄骨のササラも取付ました。

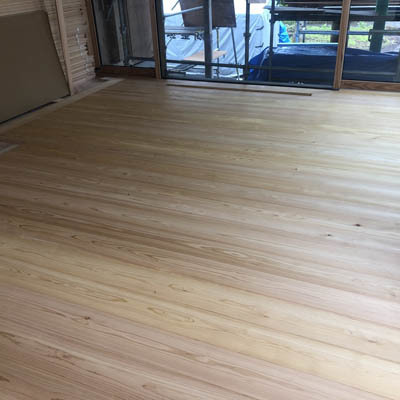

床フローリングの状況です。

床のフローリングを張っていきます。

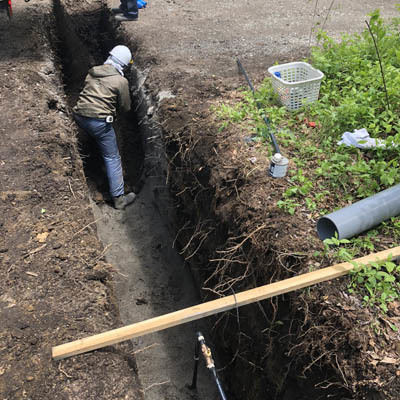

水道の引き込み作業を行いました。

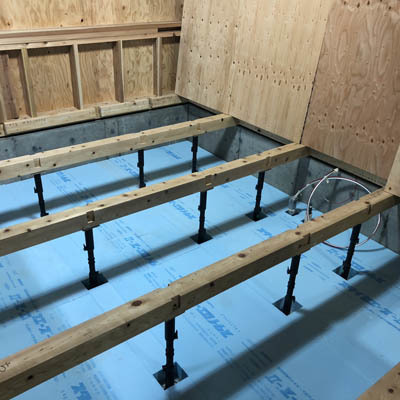

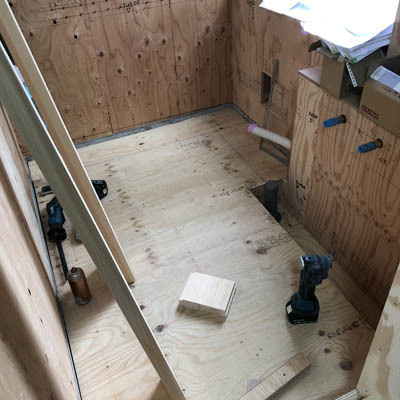

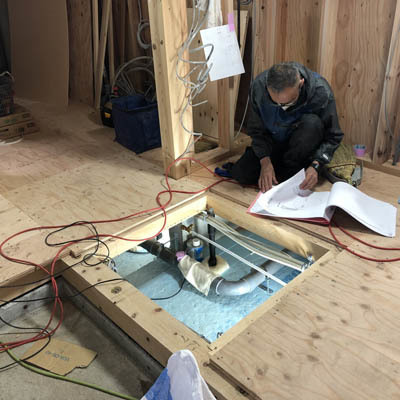

床下配管の作業中です。

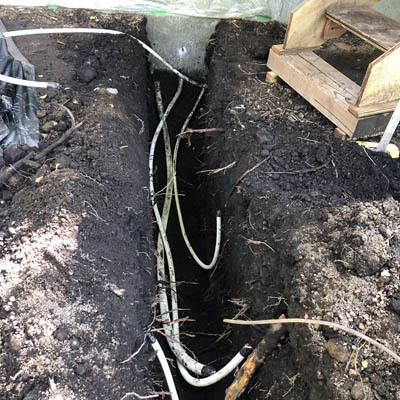

床下に設備の配管を行っています。

外壁の1回目の塗装が終わりました。

外壁板の作業中です。

外壁の板に1回目の塗装を行います。

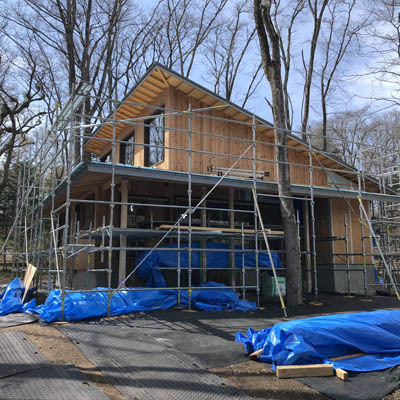

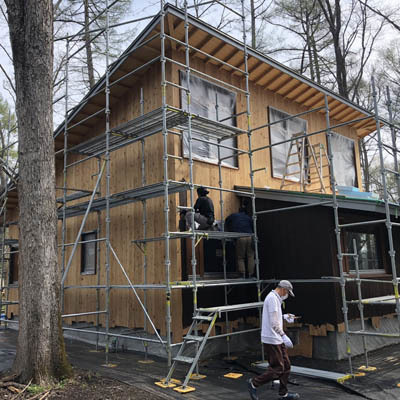

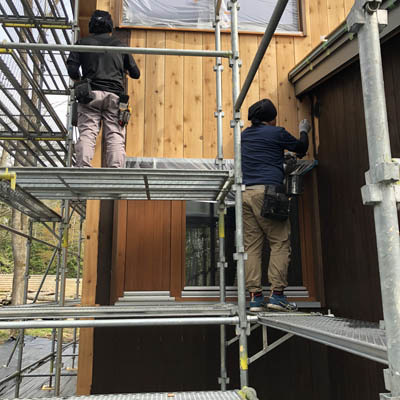

西面の外壁の板張りが終わりました。

東面の外壁板張りです。

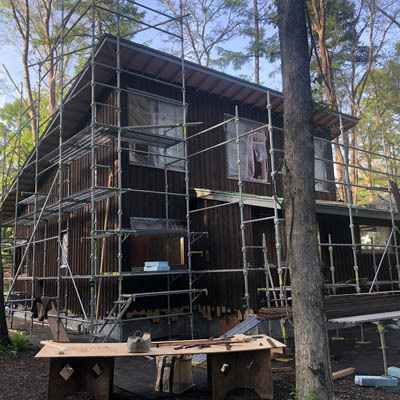

外壁の板張りが進んでいます。

板張り作業が進みます。

外壁の板張り作業が始まりました。

窓廻りの胴縁の施工状況です。

外断熱の上に通気胴縁を設置しました。

下屋部分に波板を施工しました。

外部側の設置状況です。

外壁貫通部分に断熱処理を行いました。

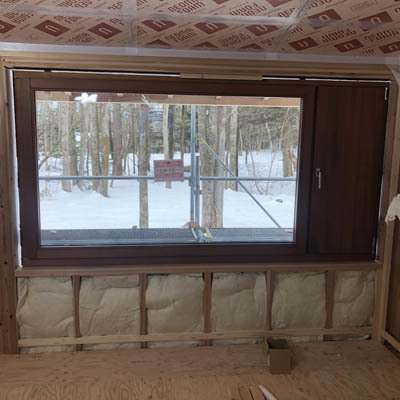

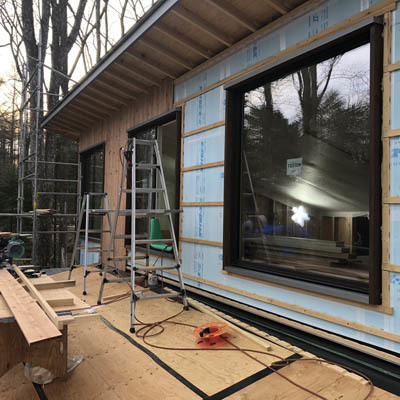

サッシの設置状況です。

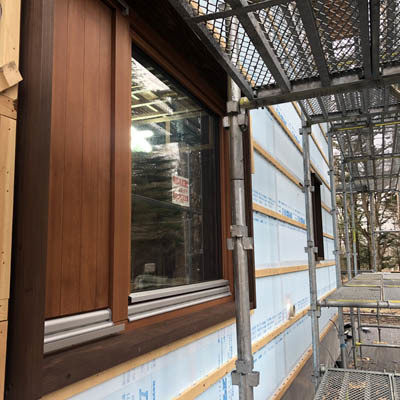

木製サッシが設置されました。

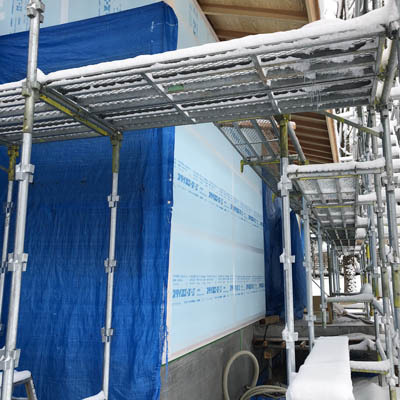

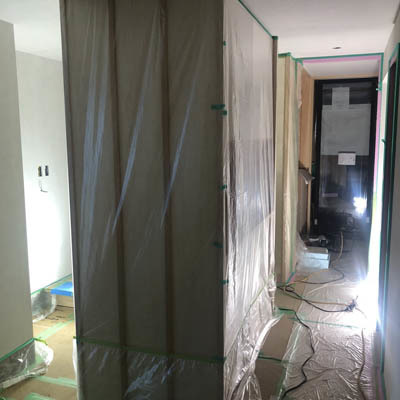

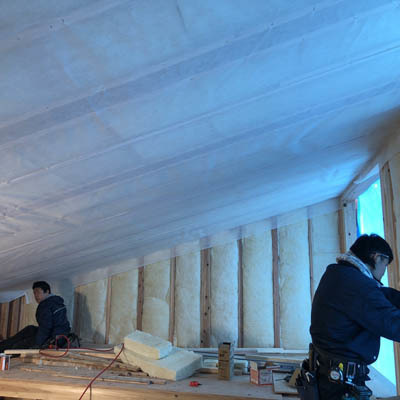

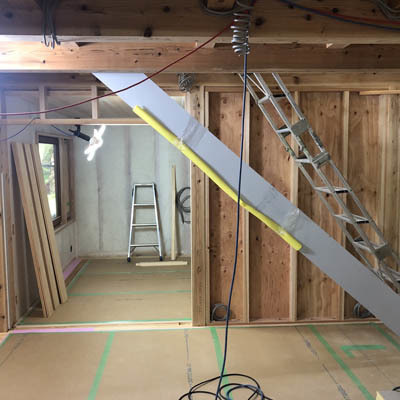

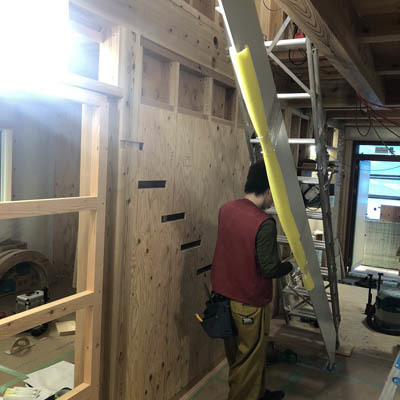

内部の断熱、気密作業が進みます。

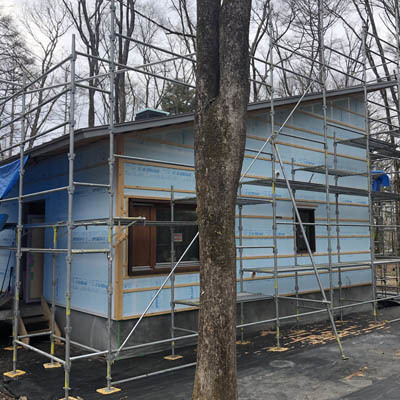

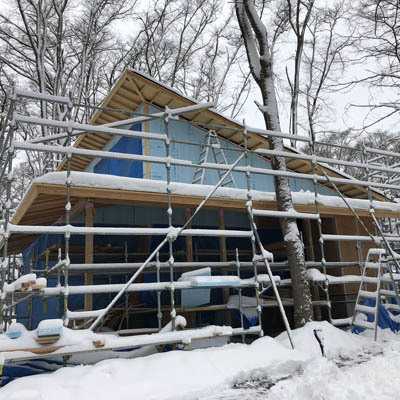

外断熱の施工状況です。
開口部分にシートを張って養生します。

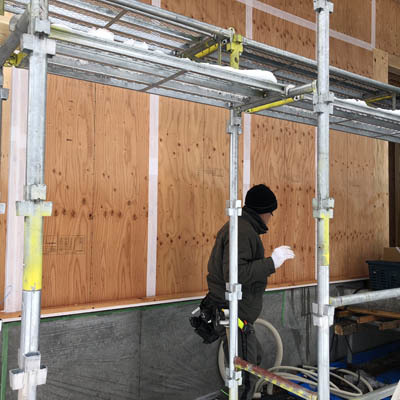

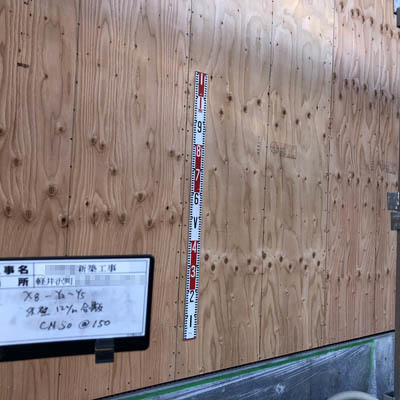

外壁合板の上に断熱材を施工しています。

外壁合板と開口廻りの施工状況です。

合板のジョイント部分に気密テープを施工しています。

外壁合板に防蟻処理を行いました。

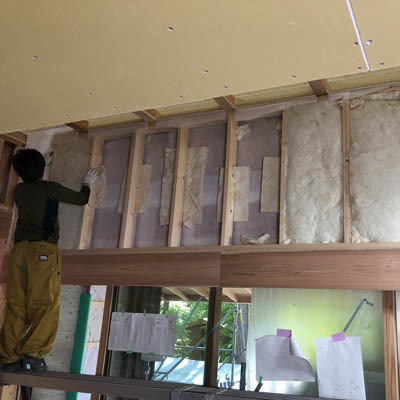

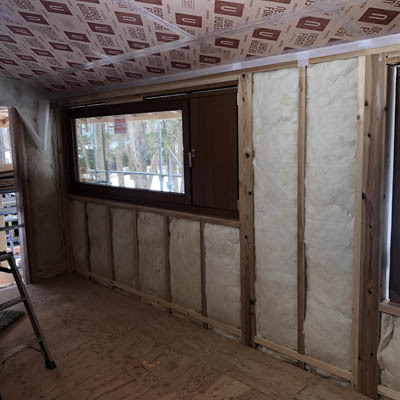

壁の断熱材も隙間なく綺麗に施工されています。

開口廻りの断熱材の施工状況です。

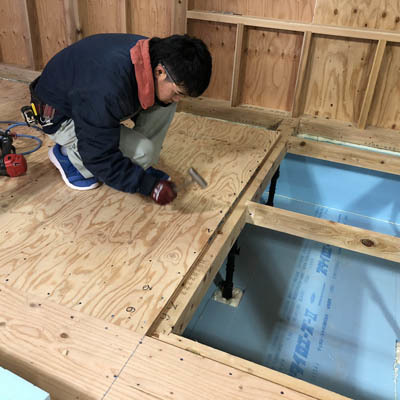

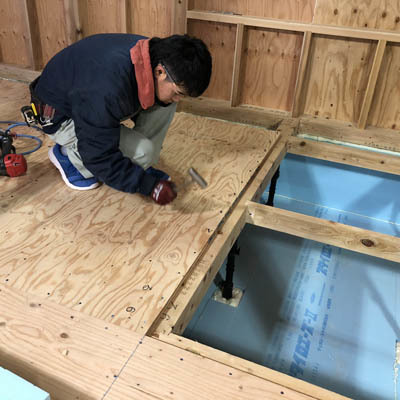

断熱施工後、床合板を施工しました。

隙間なく綺麗に施工されています。

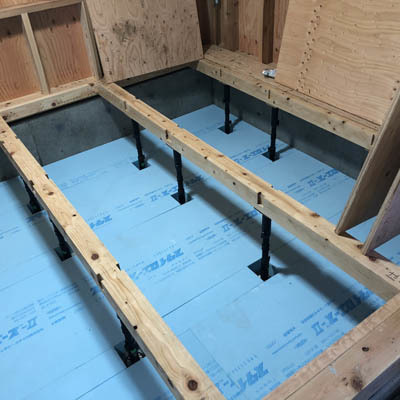

防蟻剤処理後、床下断熱工事の開始です。

防蟻処理を行いました。

下屋のアスファルトルーフィングの状況です。

所定の釘ピッチで留め付けます。

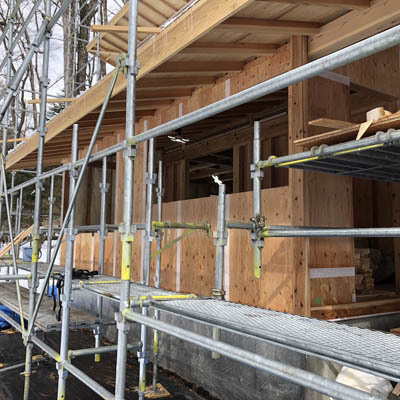

耐力壁合板が施工されています。

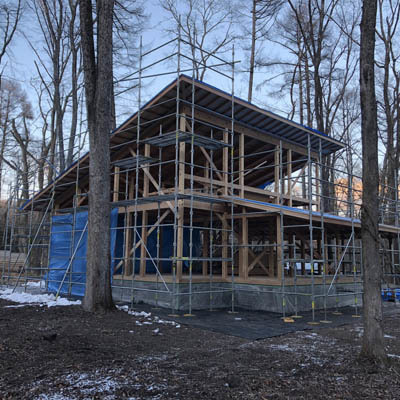

屋根の形が美しい建物です。

2層目の屋根野地合板を施工しました。

2層目の垂木を設置しています。

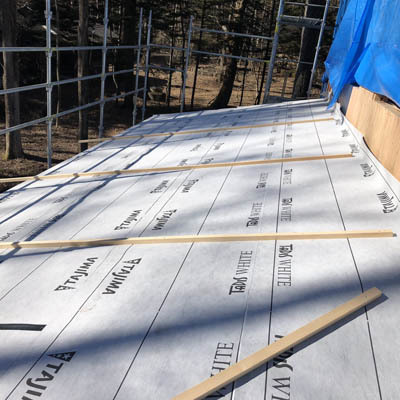

屋根断熱材を施工しています。

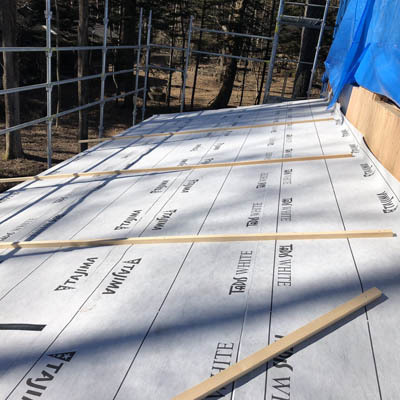

屋根野地合板が設置されました。

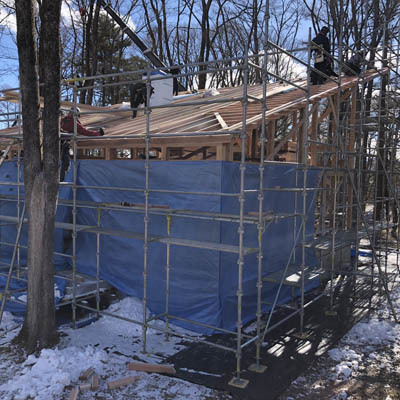

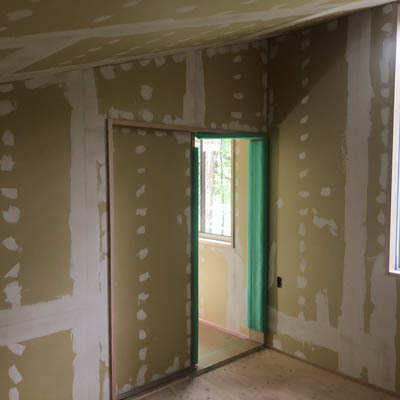

無事に上棟しました。建主様、おめでとうございます。

下屋部分も良い感じです。

工場で加工された材がピッタリと現場で組まれています。

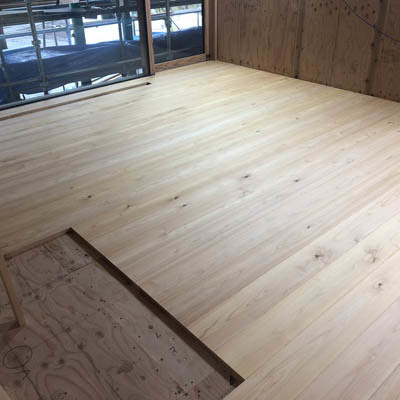

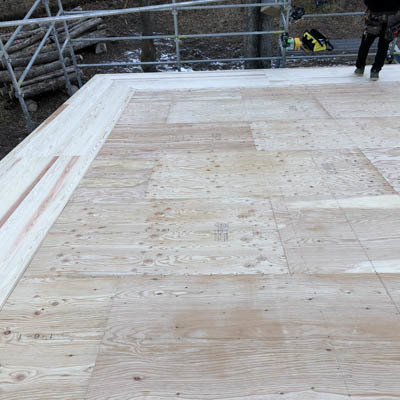

2階の床合板を施工しています。

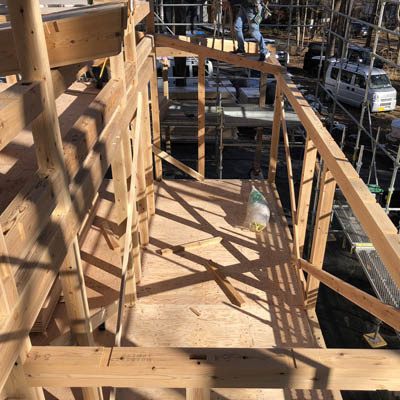

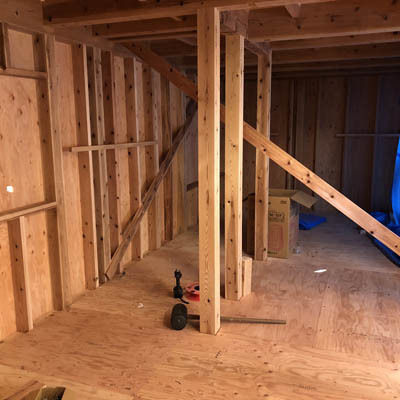

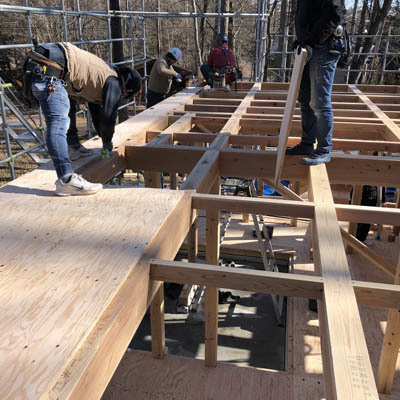

1階の梁が設置されました。

1階の柱が組み上がりました。

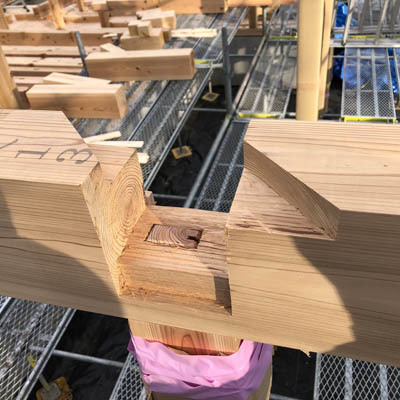

複雑に加工された梁材が現場に納品されます。

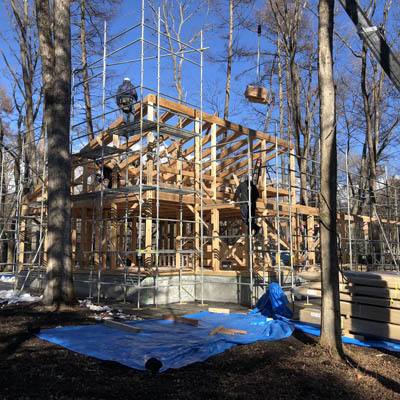

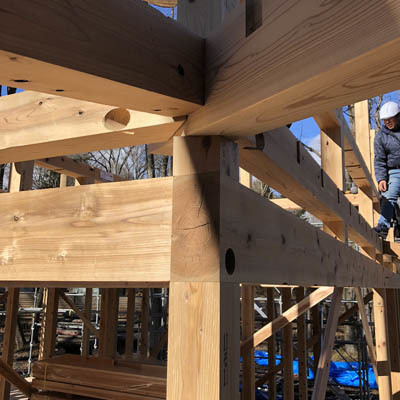

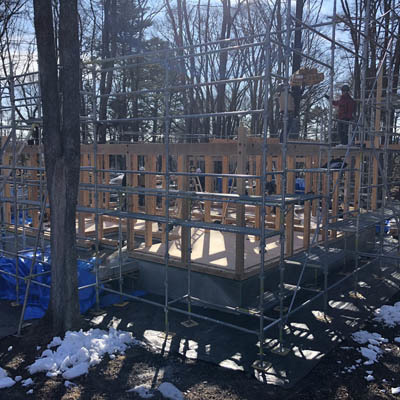

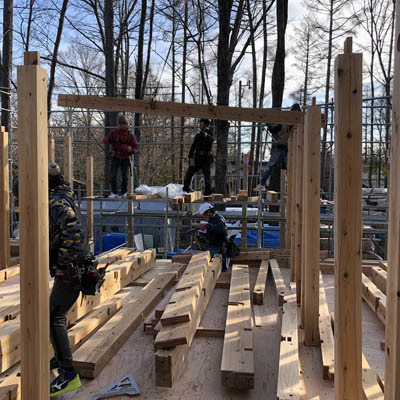

建て方工事を開始しました!

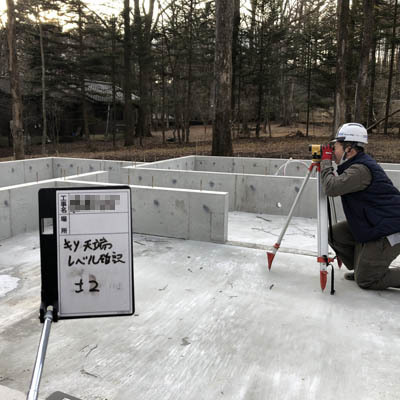

天端のレベルを確認しています。

硬化状態はとても良いです。

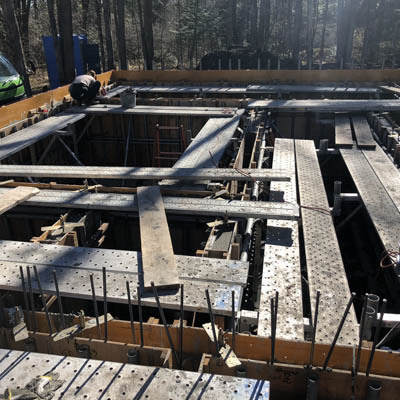

コンクリートが流し込まれました。

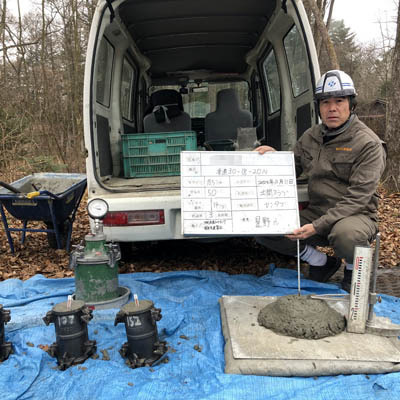

コンクリートの受け入れ試験をしています。

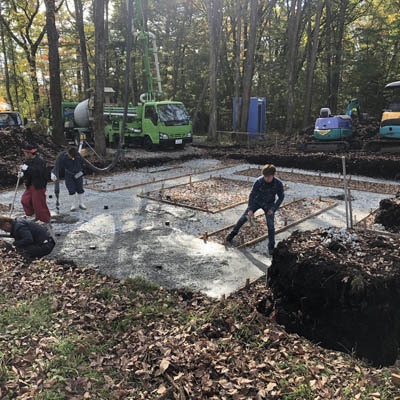

耐圧盤のコンクリート打設が始まります。

土を埋め戻し、しばらく時間をおきます。

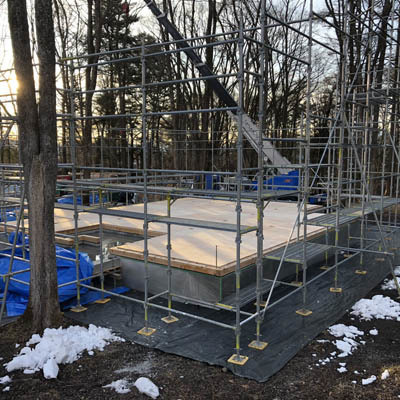

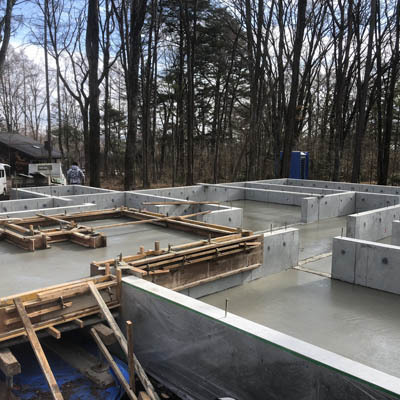

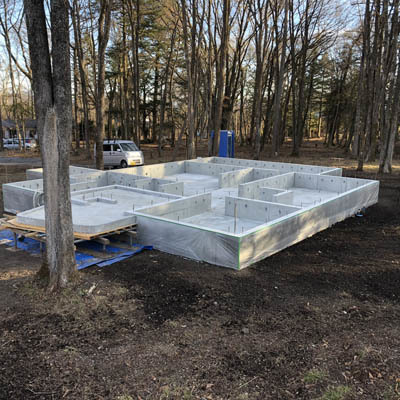

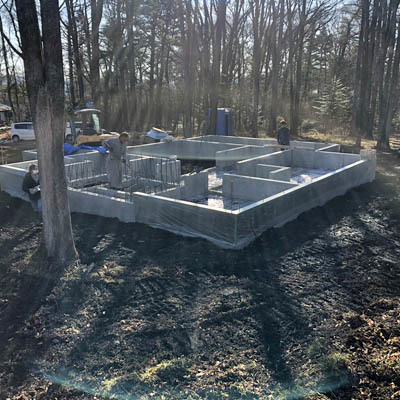

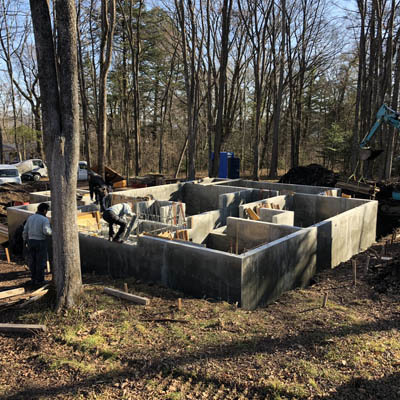

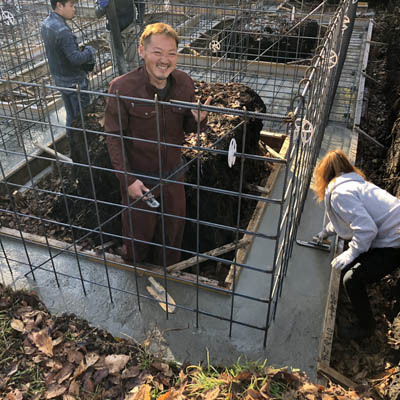

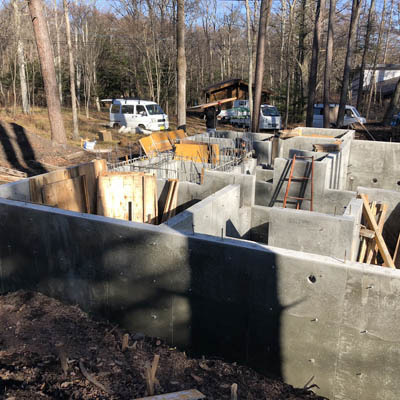

美しい基礎が姿を見せました!

型枠を脱型しています。

着々とコンクリートが流し込まれます。

コンクリート打設が始まりました。

コンクリート打設用の足場を設置しています。

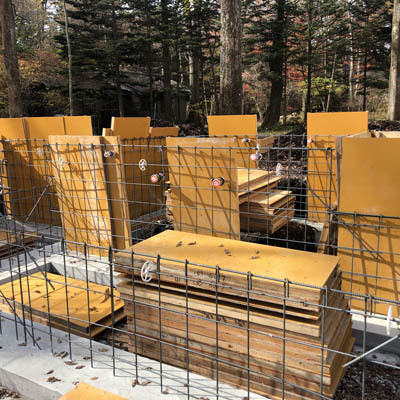

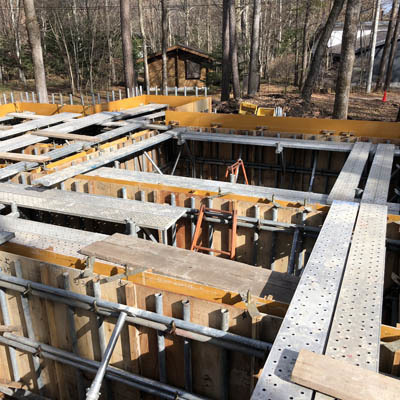

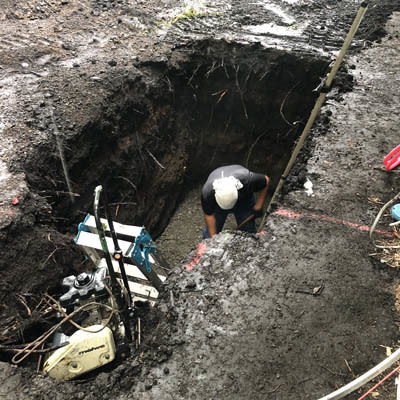

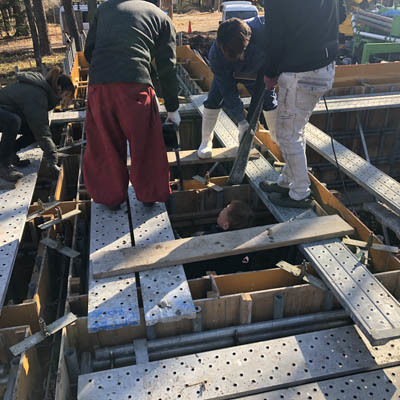

型枠作業が進んでいます。

型枠を建て込んでいきます。

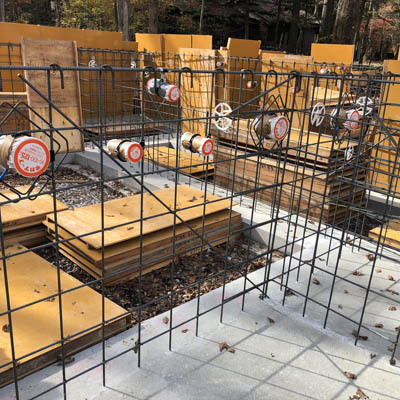

設備配管の為にスリーブを入れました。

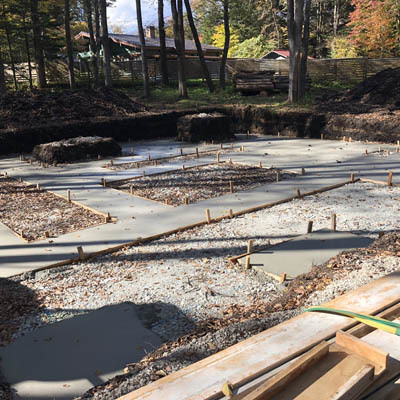

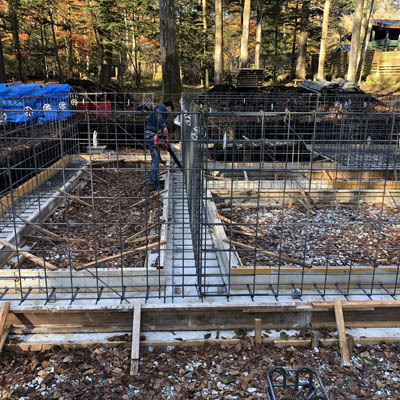

基礎のベースの打設が終わりました。

張りきってコンクリートを流し込み平らにならしていきます。

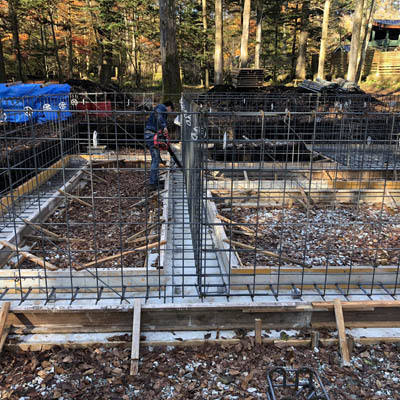

基礎のベースの打設が始まります。

ベースコンクリート打設前に落ち葉を吹き飛ばしています。

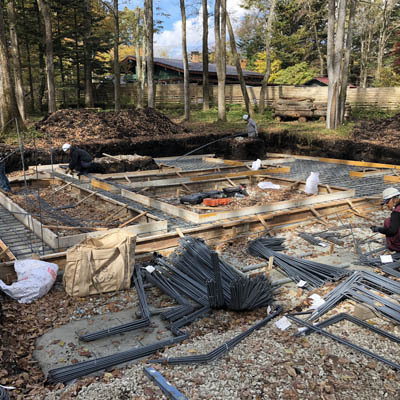

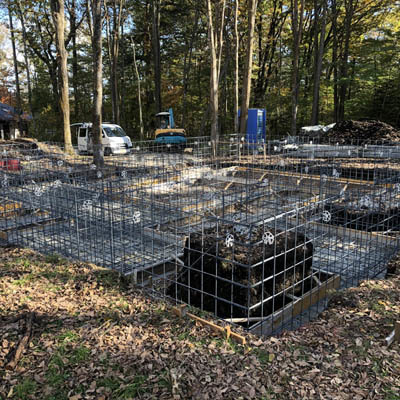

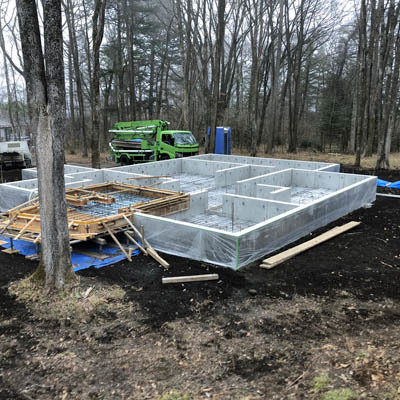

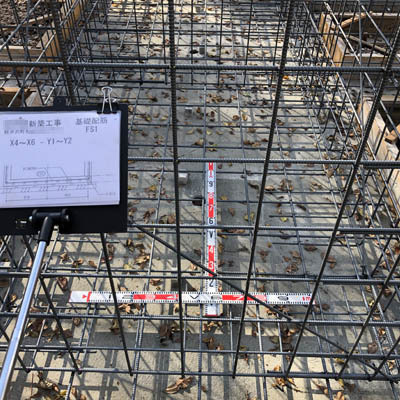

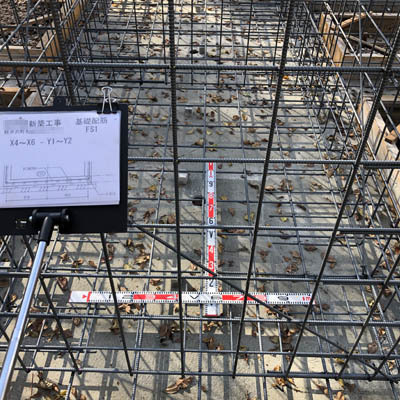

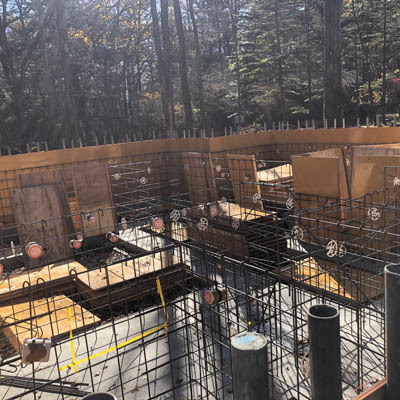

瑕疵保険の配筋検査を受けています。

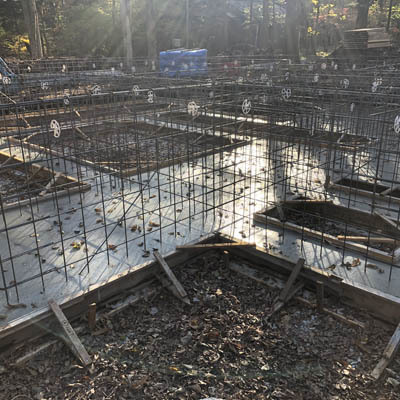

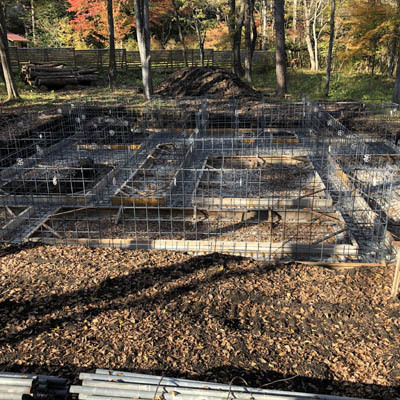

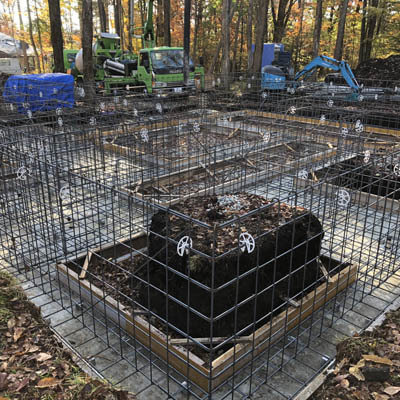

鉄筋が綺麗に組みあがりました。

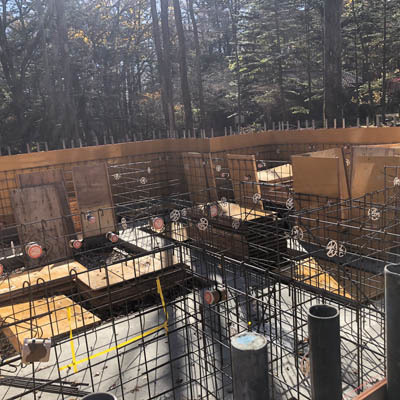

配筋完了の全景です。

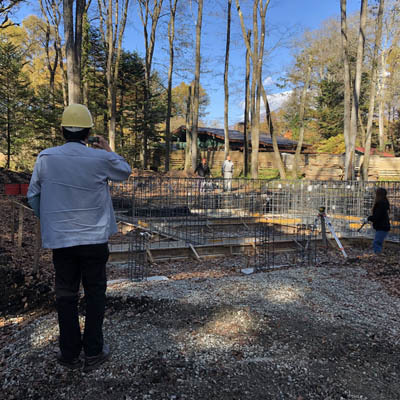

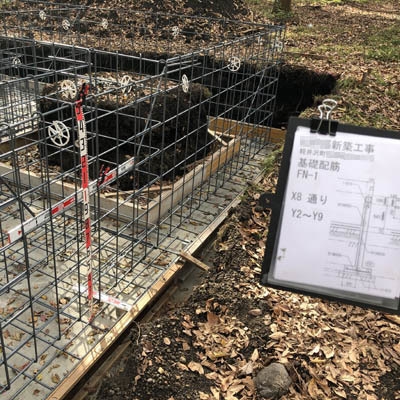

配筋の確認を行います。

鉄筋の作業が終わり、図面通りに配筋されているか確認します。

鉄筋の作業が始まりました。

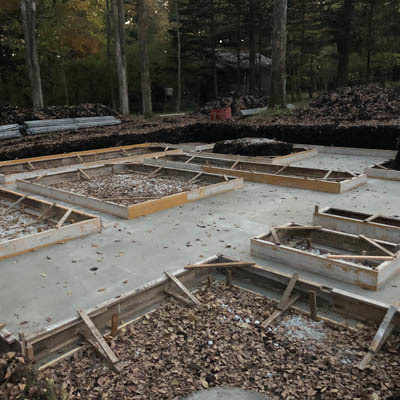

捨てコンに墨出しを行い、ベースとなる型枠を建てます。

捨てコンクリート作業が終わりました。
終わった後の落ち葉は仕方ありません。

捨てコンクリートの作業を行っています。

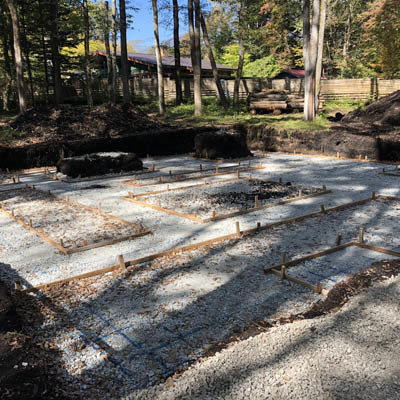

土を掘る作業が終わり、砕石の地業を行いました。

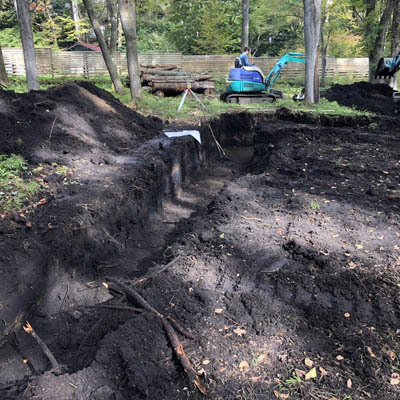

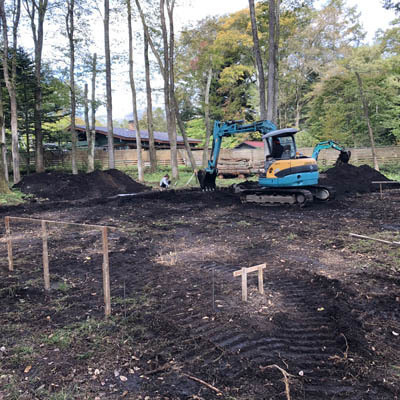

基礎となる部分の土を掘っていきます。

基礎工事が始まりました。

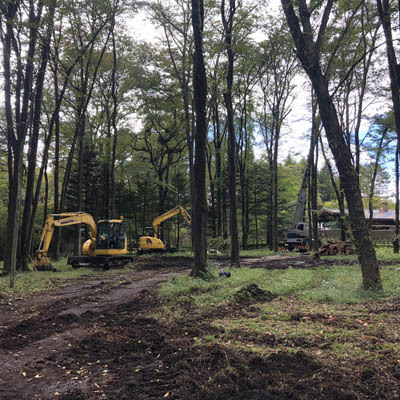

伐採作業が終わりました。

建物が建つ場所に木が立っている為、伐採、伐根作業を
行います。

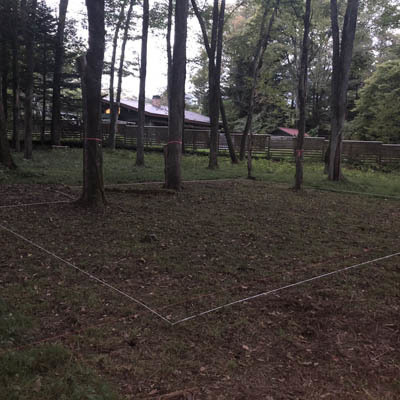

建物が建つ位置に縄を張りました。

木洩れ陽の家 工事概要
在来軸組工法 2階建
2023年9月着工、2024年7月竣工予定
所在地:軽井沢町
